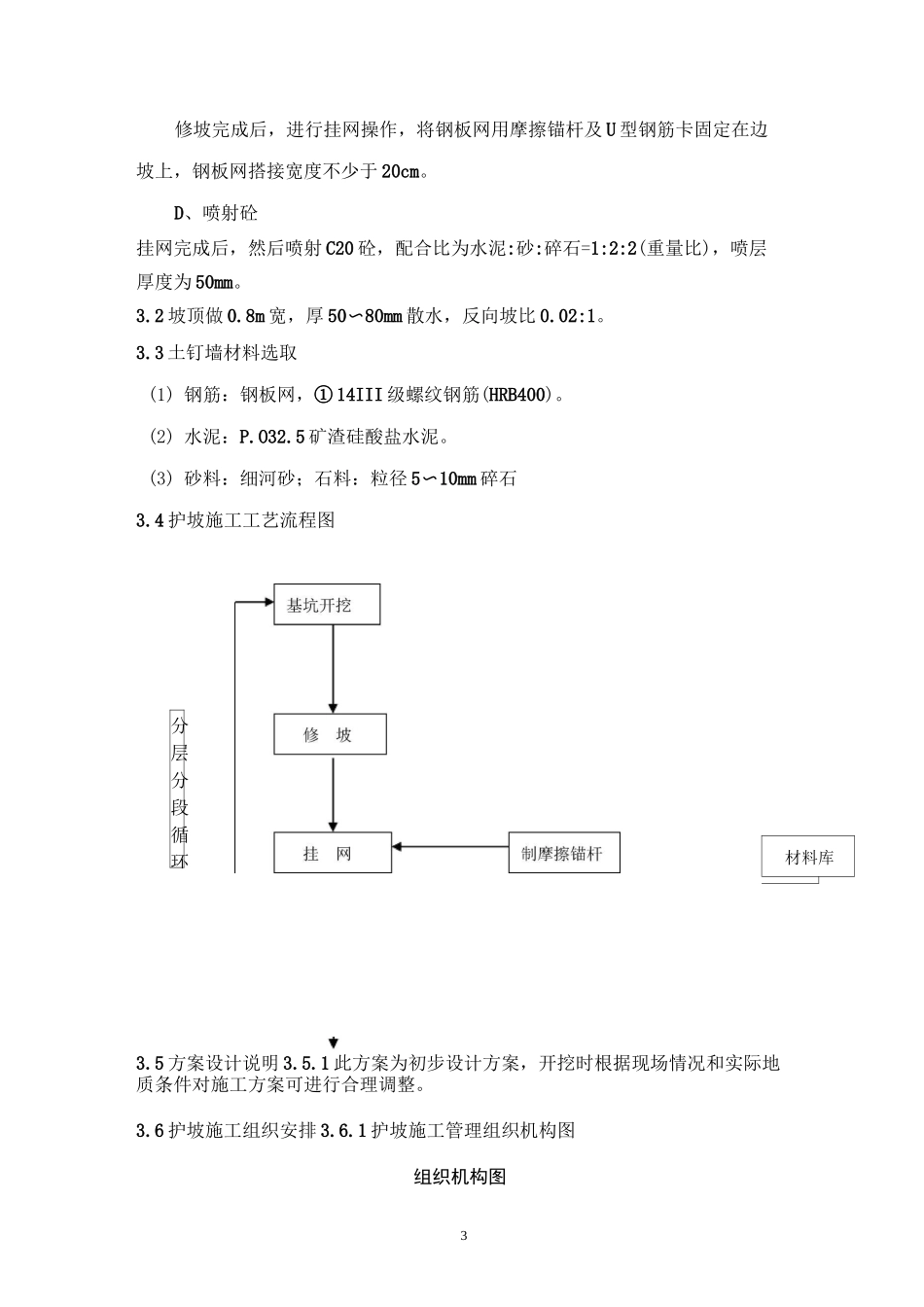

1一、方案编制依据二、工程概况三、钢板网硬化施工方案四、正常使用已边坡及要求五、附施工图2、方案编制依据1、编制依据1.1 甲方提供施工图纸等相关资料。1.2 施工技术规范、规程、质量标准及相关法规。1.3《建筑基坑支护技术规程(JGJ120-2012)》。二、工程概况2.1 工程概述北京市房山区拱辰街道梅花庄村南,多宝路南侧,阳光大街西侧。开挖基坑深度约为 4.95m。施工现场场地较为宽阔且土质较好,根据现场情况,开挖基坑边坡采取 1:0.5 放坡钢板网施工方法进行边坡硬化施工。2.2 工程地质概况详见地勘。2.3 地下水情况基坑开挖深度内无地下水。三、钢板网硬化施工方案3.1 钢板网设计参数3.1.1 钢板网设计根据现场实际的地质条件和基坑几何尺寸,参照已竣工工程,采用工程类比法设计,确定钢板网护坡参数,详细数据见施工方案图:A、摩擦锚杆摩擦锚杆主体采用① 14 螺纹钢筋,长度 0.5m,用大锤直接锲入,横向间距平均为 2.0m,排距为 1.7m,呈梅花形布置。B、修坡在边坡开挖后,边坡坡度比按设计要求,用人工将边坡上浮土及多余土体修掉。C、挂网分层分段循环材料库3修坡完成后,进行挂网操作,将钢板网用摩擦锚杆及 U 型钢筋卡固定在边坡上,钢板网搭接宽度不少于 20cm。D、喷射砼挂网完成后,然后喷射 C20 砼,配合比为水泥:砂:碎石=1:2:2(重量比),喷层厚度为 50mm。3.2 坡顶做 0.8m 宽,厚 50〜80mm 散水,反向坡比 0.02:1。3.3 土钉墙材料选取(1) 钢筋:钢板网,① 14III 级螺纹钢筋(HRB400)。(2) 水泥:P.O32.5 矿渣硅酸盐水泥。(3) 砂料:细河砂;石料:粒径 5〜10mm 碎石3.4 护坡施工工艺流程图3.5 方案设计说明 3.5.1 此方案为初步设计方案,开挖时根据现场情况和实际地质条件对施工方案可进行合理调整。3.6 护坡施工组织安排 3.6.1 护坡施工管理组织机构图组织机构图43.6.2 边坡硬化工期进度控制计划边坡硬化工程原则上不占直线工期,土方完工后 1 天护坡完工。3.6.3 施工准备工作计划3.6.3.1 技术、人员准备a、熟悉基坑周围环境,其中包括:影响范围内建(构)筑物的状况;基坑周边各类地下设施(管线、管道)的分布状况;场地周围和邻近地区地表水汇流、排泻情况及地下水管渗漏情况。b、组织现场施工技术人员掌握施工方案,明确质量标准、工艺流程和安全要求。编制工序作业指导书,并做好技术交底。c、施工技术人员和作业人员计划:工程负责人:1 人技术负责人:1 人工程师:1 人...
