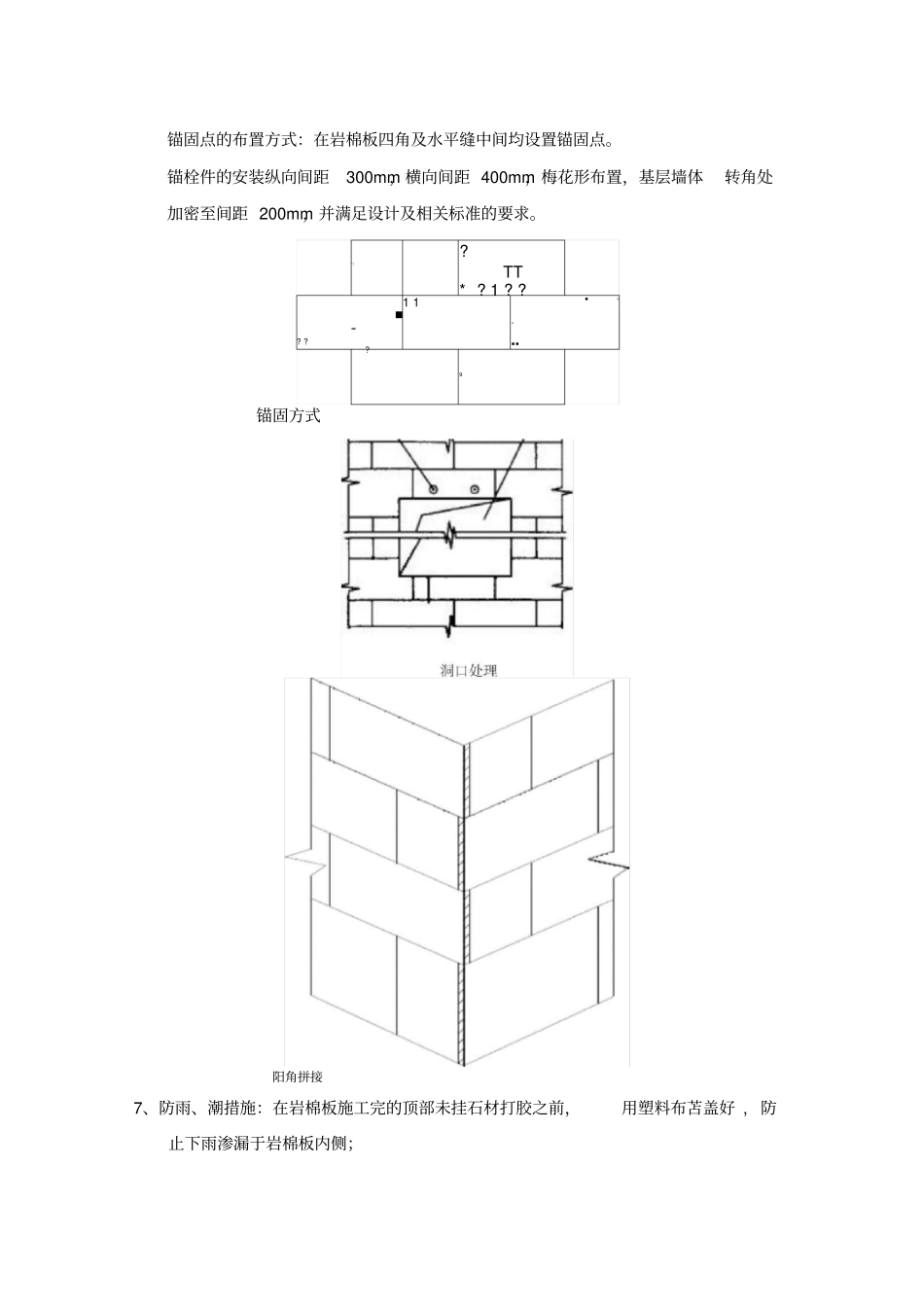

工程概况工程名称 : 建设单位 : 设计单位监理单位 : 施工单位 : 本工程二、编制依据1、《瑞祥国际商务酒店建筑施工图》2、《瑞祥国际商务酒店外装修施工图》3、《外墙外保温建筑构造 ( 一) (02J121-1) 4、《建筑装饰装修工程施工质量验收规范》(GB50210-2001) 5、 《建筑节能工程施工质量验收规范》( GB50411-2007) 三、施工部署1. 施工准备1.1 外墙砌体施工完成,局部凸出物处理完毕,基层经验收合格。1.2 幕墙纵横向龙骨安装完成、外墙窗框安装完成、并做好收口施工。1.3 在墙体上弹出岩棉板分隔线。1.4 外墙穿墙管道做法严格按照施工图纸预留,预埋 U-PVC套管保证内外高差1cm略突出外墙保温面层;1.5 根据现场实际情况,在西侧一层做样板,样板施工完毕验收合格后进行大面积施工。2. 安全技术交底进场施工前,班组长、劳务工人必须接受安全、技术交底教育。施工时严格按照安全、技术交底的要求施工。3. 材料准备3.1 主要材料: 50mm厚、密度 170kg/m3岩棉板; 8*120 塑料膨胀锚固螺栓。3.2 所有原材料均需提前准备小样交于业主确认,确认后移交至材料样品间封样。具备施工条件前材料需提前按图纸要求定货,进场时相关质保资料应齐全, 四、施工工艺1、 工艺流程基层处理一弹线分隔 - 裁切、下料一预拼接、安装一钻孔、塑料膨胀螺栓固定 f检查验收2、 施工前,将基层管道口、预留洞等封堵严密,并将易于产生热桥的预埋板的梁内侧抹 15 厚硅酸盐水泥砂浆隔断热桥。凸出物清理完毕,外漏钢筋头割除。3、 按照岩棉板规格1200*600mm进行排版,弹线分隔。4、 按照弹线分隔进行裁切,剪裁边缘直线误差应小于5mm,拼缝不大于 2mm 5、 安装:自下而上沿水平方向横向交错铺贴。从墙体拐角处开始垂直交错连接固定板材,保证拐角处顺直且垂直。阴、阳角处岩棉板交错互锁。门窗洞口四角处岩棉板不得拼接,应采用整块岩棉板切割成形切口与板面垂直,墙面的边角处应用同样的保温板粘贴固定。板上下应错缝排列,错开距离1/2 板长。嵌填用窄条岩棉板宽度不得小于 150mm。6 固定:岩棉板锚固件的安装入结构墙深度不小于25mm。选 8*120mm的塑料膨胀螺栓锚固,采用电锤在外墙钻孔,孔径为12mm ;孔深为 120mm (含 保温板厚度),使岩棉板与外墙面紧密结合。 锚固点紧固后应低于岩棉板表面 1-2mm。及时上报至监理单位,验收无误后堆放在指定场地。NO ------------------ ---- 退回重送---------- NO3.3 所...
