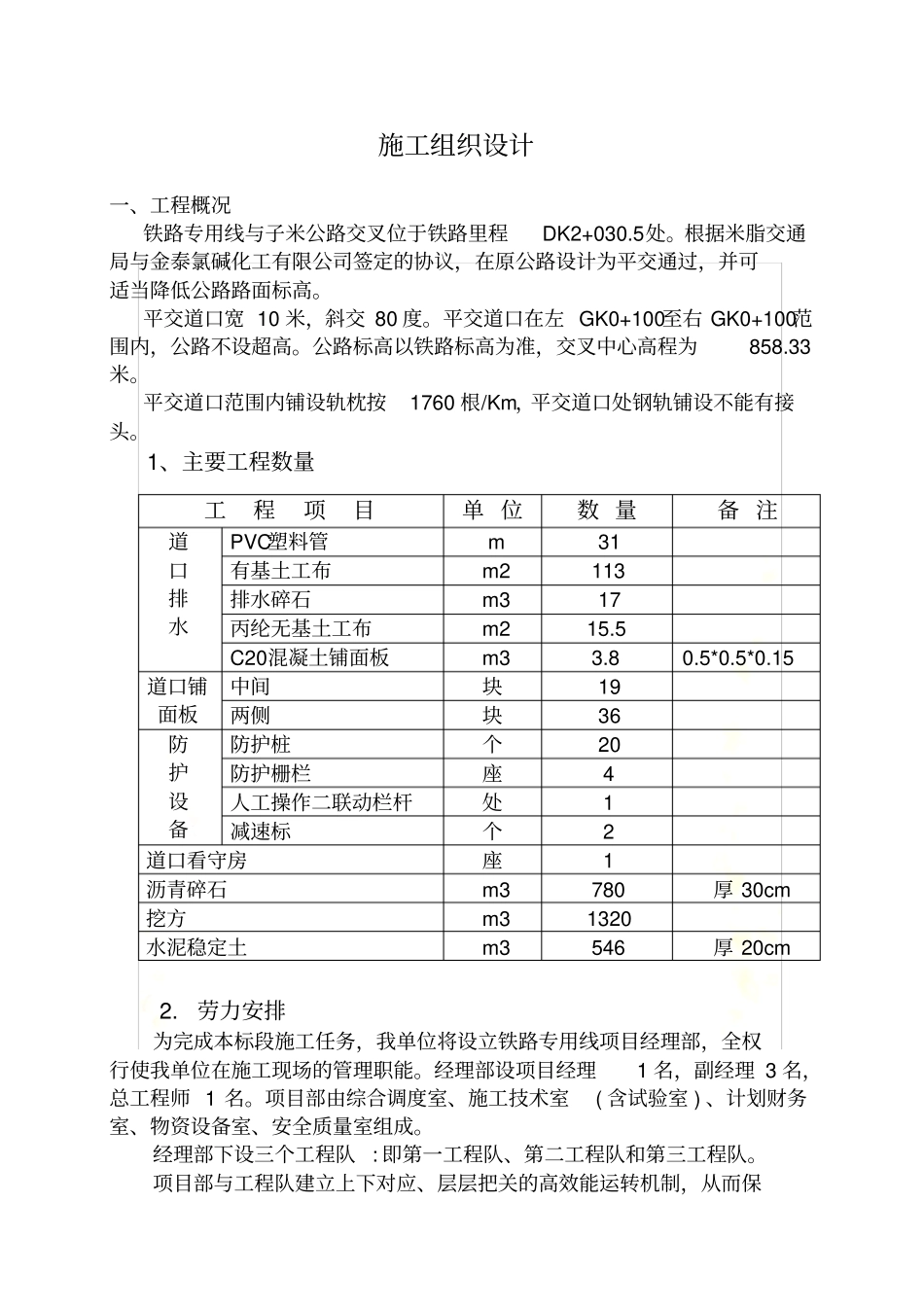

平交道口施工方案榆林 10 万吨 / 年聚氯乙稀工程米脂铁路专用线平交道口施工组织设计陕西地方铁路工程公司2005 年 5 月 30 日施工组织设计一、工程概况铁路专用线与子米公路交叉位于铁路里程DK2+030.5处。根据米脂交通局与金泰氯碱化工有限公司签定的协议,在原公路设计为平交通过,并可适当降低公路路面标高。平交道口宽 10 米,斜交 80 度。平交道口在左 GK0+100至右 GK0+100范围内,公路不设超高。公路标高以铁路标高为准,交叉中心高程为858.33米。平交道口范围内铺设轨枕按1760 根/Km,平交道口处钢轨铺设不能有接头。1、主要工程数量工程项目单 位数 量备 注道口排水PVC塑料管m 31 有基土工布m2 113 排水碎石m3 17 丙纶无基土工布m2 15.5 C20混凝土铺面板m3 3.8 0.5*0.5*0.15 道口铺面板中间块19 两侧块36 防护设备防护桩个20 防护栅栏座4 人工操作二联动栏杆处1 减速标个2 道口看守房座1 沥青碎石m3 780 厚 30cm 挖方m3 1320 水泥稳定土m3 546 厚 20cm 2. 劳力安排为完成本标段施工任务,我单位将设立铁路专用线项目经理部,全权行使我单位在施工现场的管理职能。经理部设项目经理1 名,副经理 3 名,总工程师 1 名。项目部由综合调度室、施工技术室( 含试验室 ) 、计划财务室、物资设备室、安全质量室组成。经理部下设三个工程队: 即第一工程队、第二工程队和第三工程队。项目部与工程队建立上下对应、层层把关的高效能运转机制,从而保证有效履行合同、合理指挥生产、按期优质地完成本标段的施工任务。项目部总劳动力投入计划序号劳动力配备数量(人)施工范围1 项目经理部10 负责工程的全面管理工作2 第一工程队50 平交道口施工(左GK0+100至右 GK0+100)施工组织机构框图3、主要机具设备表序号机械名称功率及型号单位数量备注1 挖掘机PC220-6立方台1 2 装载机ZL-50/ 立方台1 3 自卸汽车9~19.5t 辆2 4 发电机120KW 台1 备用5 震动式压路机25t 台1 项目部经理项目总工项目副经理综合调度室物资设备室安全质量室施工技术室第一工程队计划财务室二、总体施工方案本标段平交道口位于子米公路处,施工现场具有施工场地小、干扰大、时间紧、工序多的特点,施工方案决定采用以机械施工为主、人力配合为辅、提前准备、集中施工。总体施工安排顺序为:第一:机械开挖至设计标高;第二:机械回填进行路基处理(人工配合);第三:道口排水设置(人力施工) ;第四...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

平交道口施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
