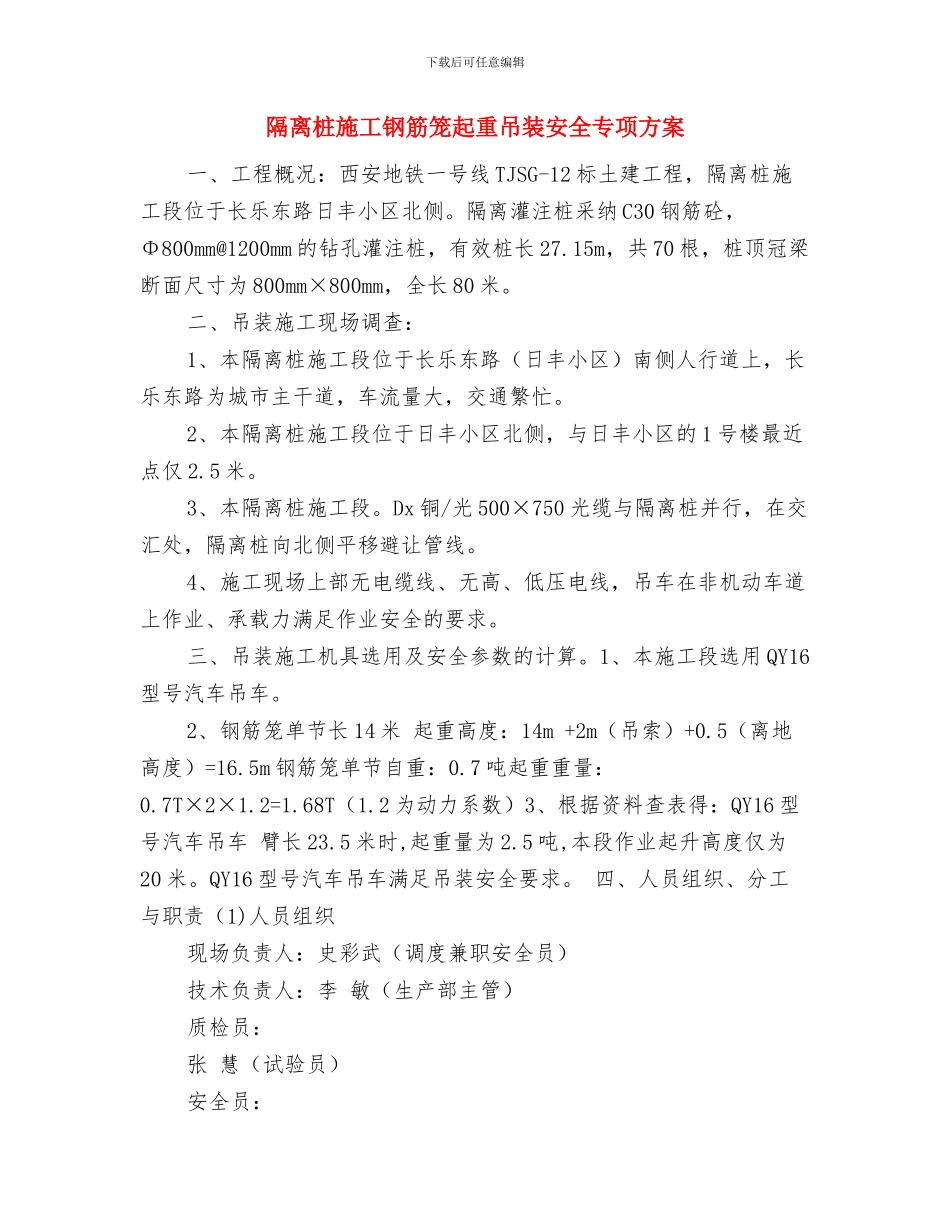

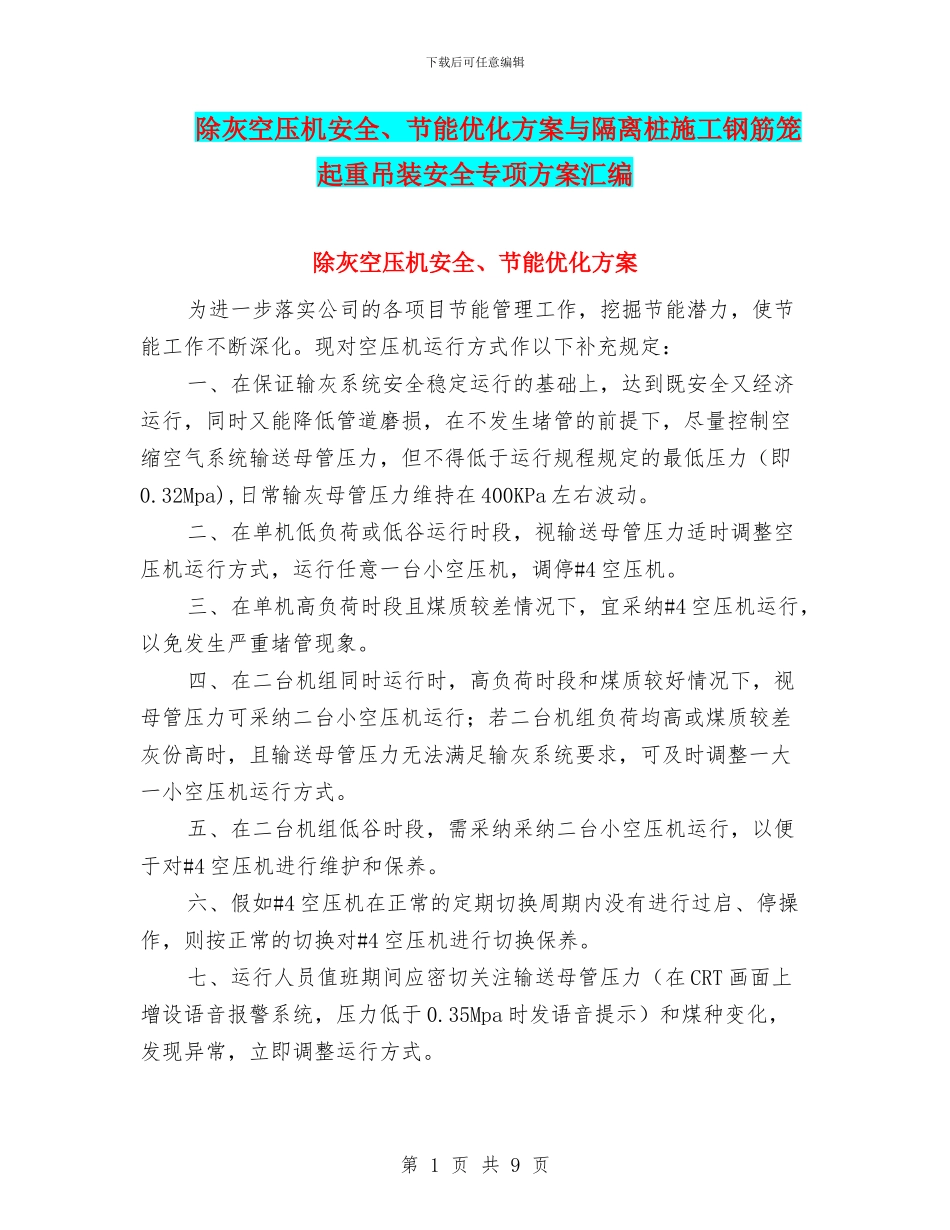

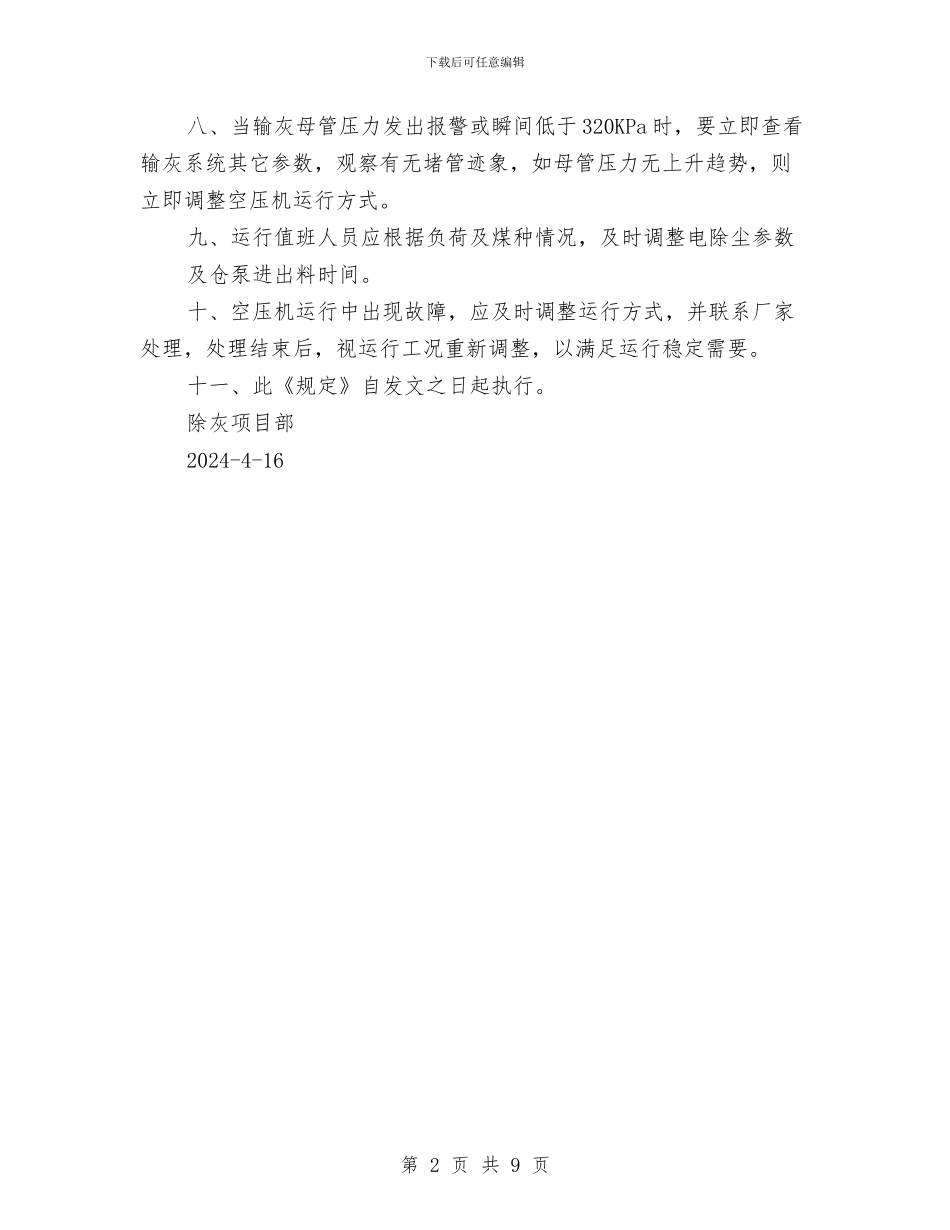

下载后可任意编辑除灰空压机安全、节能优化方案与隔离桩施工钢筋笼起重吊装安全专项方案汇编除灰空压机安全、节能优化方案为进一步落实公司的各项目节能管理工作,挖掘节能潜力,使节能工作不断深化。现对空压机运行方式作以下补充规定:一、在保证输灰系统安全稳定运行的基础上,达到既安全又经济运行,同时又能降低管道磨损,在不发生堵管的前提下,尽量控制空缩空气系统输送母管压力,但不得低于运行规程规定的最低压力(即0.32Mpa),日常输灰母管压力维持在 400KPa 左右波动。二、在单机低负荷或低谷运行时段,视输送母管压力适时调整空压机运行方式,运行任意一台小空压机,调停#4 空压机。三、在单机高负荷时段且煤质较差情况下,宜采纳#4 空压机运行,以免发生严重堵管现象。四、在二台机组同时运行时,高负荷时段和煤质较好情况下,视母管压力可采纳二台小空压机运行;若二台机组负荷均高或煤质较差灰份高时,且输送母管压力无法满足输灰系统要求,可及时调整一大一小空压机运行方式。五、在二台机组低谷时段,需采纳采纳二台小空压机运行,以便于对#4 空压机进行维护和保养。六、假如#4 空压机在正常的定期切换周期内没有进行过启、停操作,则按正常的切换对#4 空压机进行切换保养。七、运行人员值班期间应密切关注输送母管压力(在 CRT 画面上增设语音报警系统,压力低于 0.35Mpa 时发语音提示)和煤种变化,发现异常,立即调整运行方式。第 1 页 共 9 页下载后可任意编辑八、当输灰母管压力发出报警或瞬间低于 320KPa 时,要立即查看输灰系统其它参数,观察有无堵管迹象,如母管压力无上升趋势,则立即调整空压机运行方式。九、运行值班人员应根据负荷及煤种情况,及时调整电除尘参数及仓泵进出料时间。十、空压机运行中出现故障,应及时调整运行方式,并联系厂家处理,处理结束后,视运行工况重新调整,以满足运行稳定需要。十一、此《规定》自发文之日起执行。除灰项目部2024-4-16第 2 页 共 9 页下载后可任意编辑隔离桩施工钢筋笼起重吊装安全专项方案一、工程概况:西安地铁一号线 TJSG-12 标土建工程,隔离桩施工段位于长乐东路日丰小区北侧。隔离灌注桩采纳 C30 钢筋砼,Φ800mm@1200mm 的钻孔灌注桩,有效桩长 27.15m,共 70 根,桩顶冠梁断面尺寸为 800mm×800mm,全长 80 米。二、吊装施工现场调查:1、本隔离桩施工段位于长乐东路(日丰小区)南侧人行道上,长乐东路为城市主干道,车流量大...
