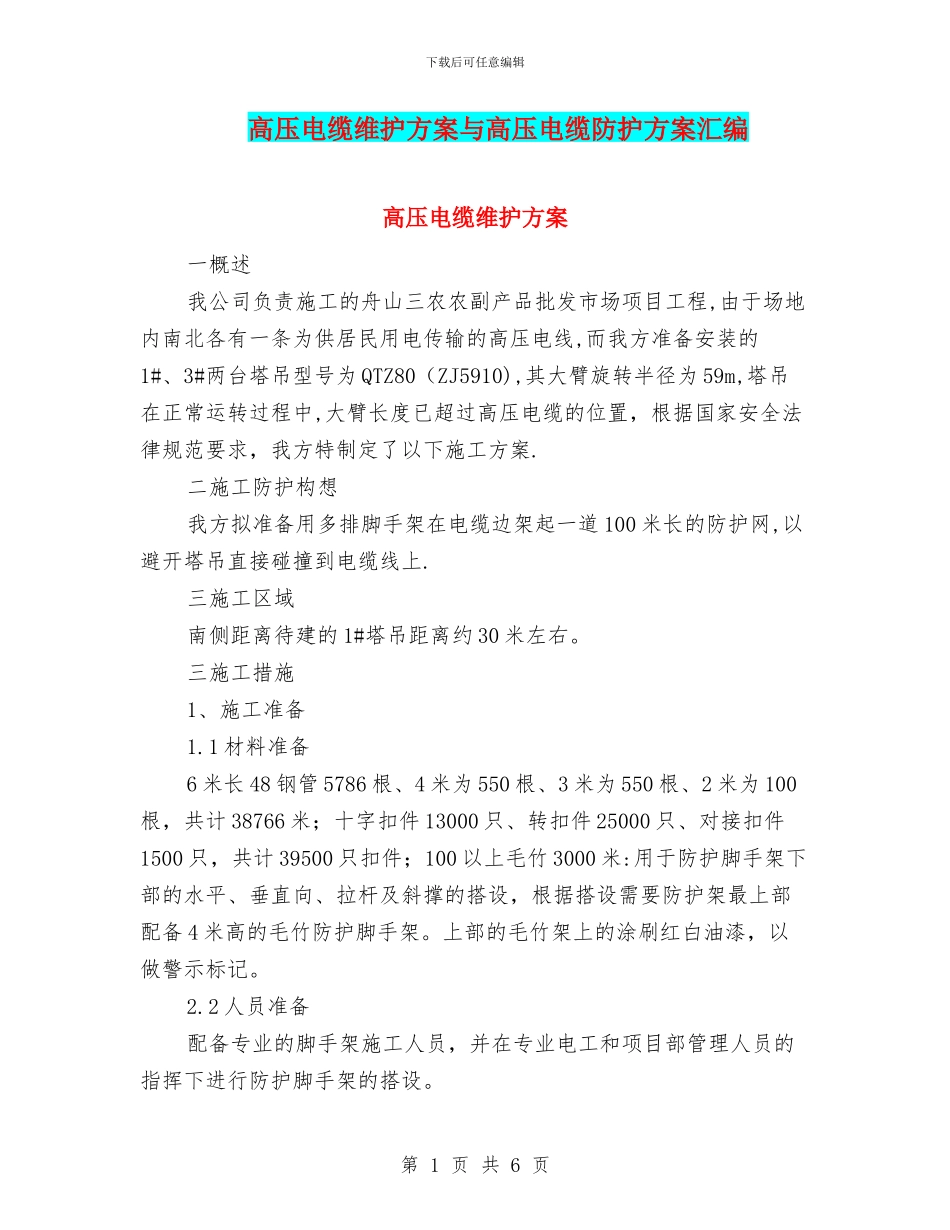

下载后可任意编辑高压电缆维护方案与高压电缆防护方案汇编高压电缆维护方案一概述我公司负责施工的舟山三农农副产品批发市场项目工程,由于场地内南北各有一条为供居民用电传输的高压电线,而我方准备安装的1#、3#两台塔吊型号为 QTZ80(ZJ5910),其大臂旋转半径为 59m,塔吊在正常运转过程中,大臂长度已超过高压电缆的位置,根据国家安全法律规范要求,我方特制定了以下施工方案
二施工防护构想我方拟准备用多排脚手架在电缆边架起一道 100 米长的防护网,以避开塔吊直接碰撞到电缆线上
三施工区域南侧距离待建的 1#塔吊距离约 30 米左右
三施工措施1、施工准备1
1 材料准备6 米长 48 钢管 5786 根、4 米为 550 根、3 米为 550 根、2 米为 100根,共计 38766 米;十字扣件 13000 只、转扣件 25000 只、对接扣件1500 只,共计 39500 只扣件;100 以上毛竹 3000 米:用于防护脚手架下部的水平、垂直向、拉杆及斜撑的搭设,根据搭设需要防护架最上部配备 4 米高的毛竹防护脚手架
上部的毛竹架上的涂刷红白油漆,以做警示标记
2 人员准备配备专业的脚手架施工人员,并在专业电工和项目部管理人员的指挥下进行防护脚手架的搭设
第 1 页 共 6 页下载后可任意编辑2

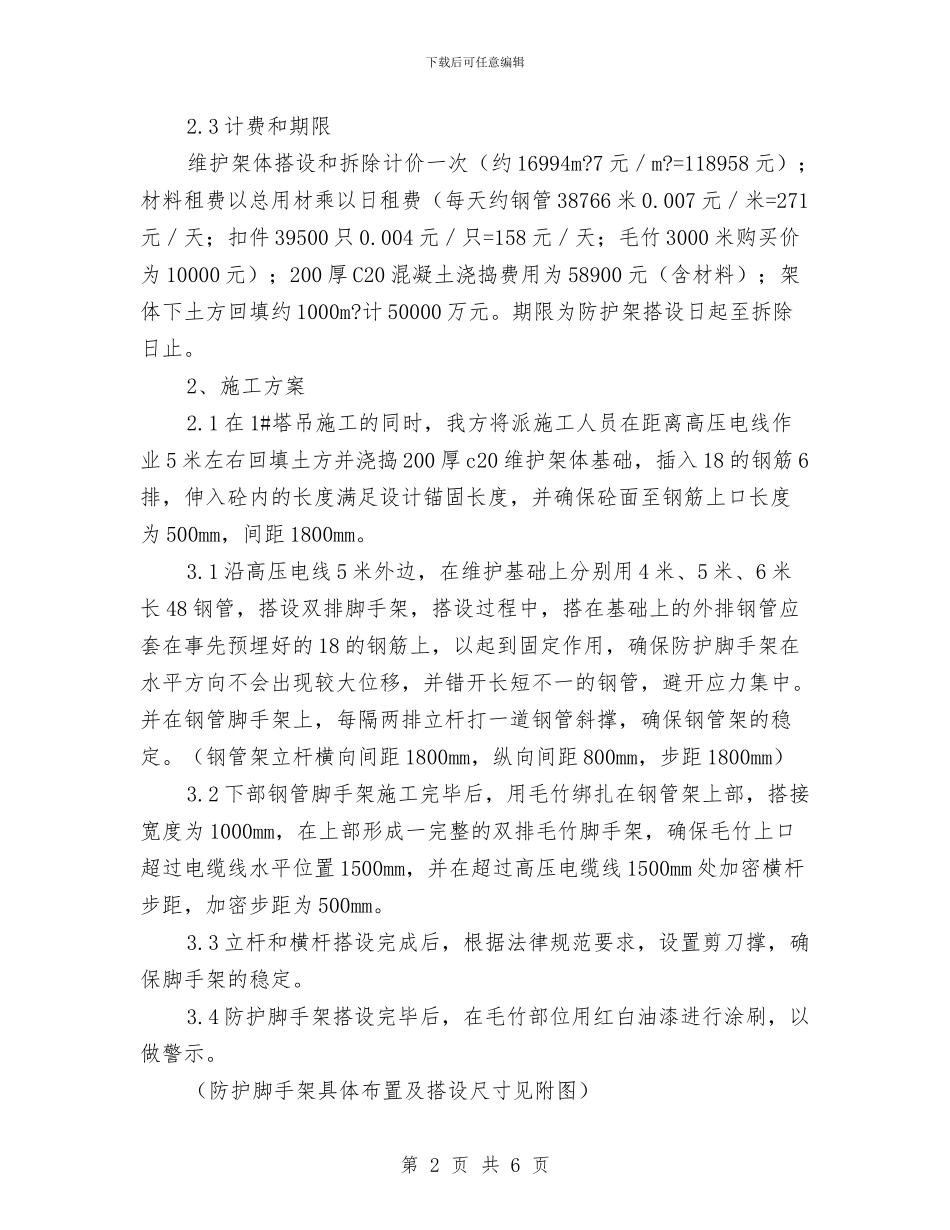

3 计费和期限维护架体搭设和拆除计价一次(约 16994m
=118958 元);材料租费以总用材乘以日租费(每天约钢管 38766 米 0
007 元/米=271元/天;扣件 39500 只 0
004 元/只=158 元/天;毛竹 3000 米购买价为 10000 元);200 厚 C20 混凝土浇捣费用为 58900 元(含材料);架体下土方回填约 1000m
计 50000 万元
期限为防护架搭设日起至拆除日止
2、施工方案2

1 在 1#塔吊施工的同时
