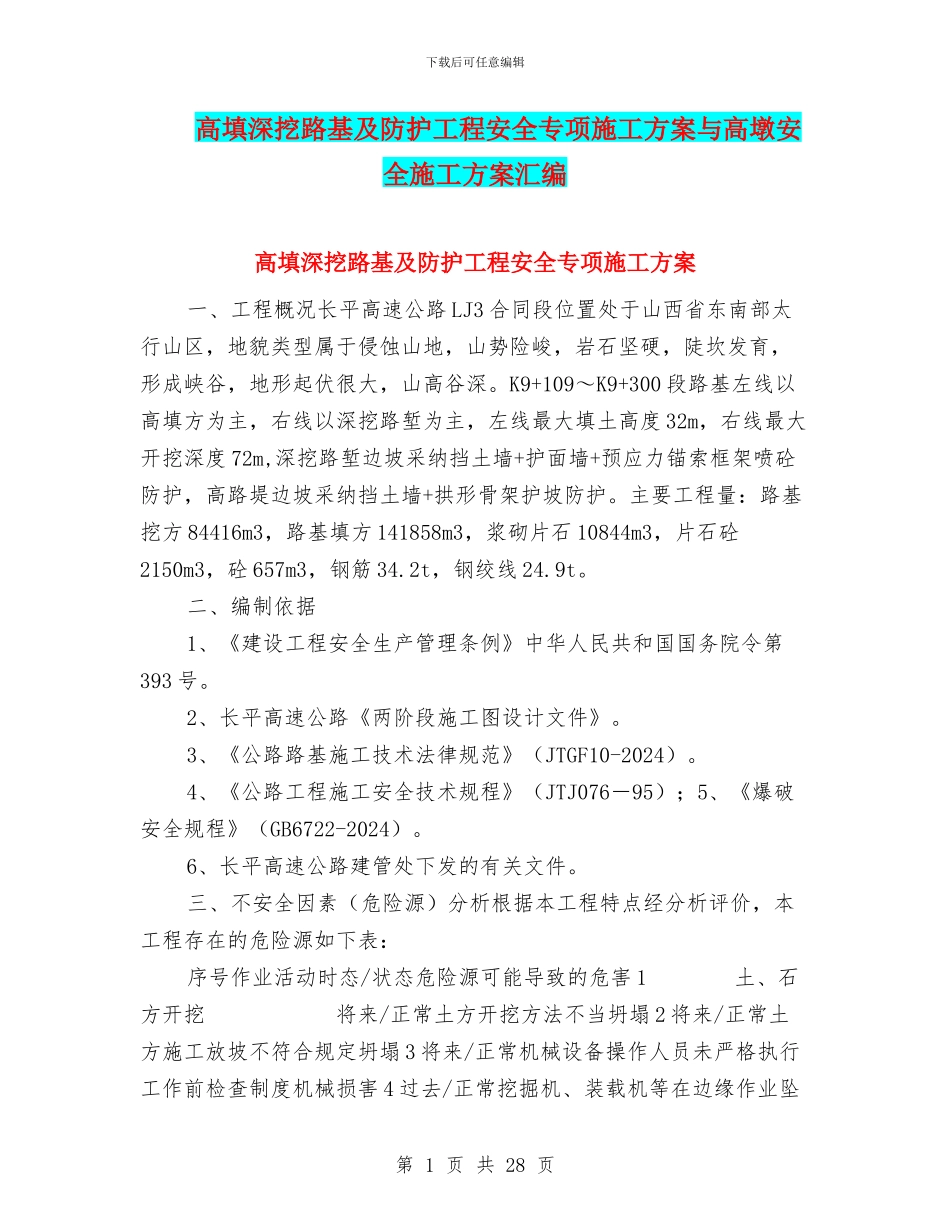

下载后可任意编辑高填深挖路基及防护工程安全专项施工方案与高墩安全施工方案汇编高填深挖路基及防护工程安全专项施工方案一、工程概况长平高速公路 LJ3 合同段位置处于山西省东南部太行山区,地貌类型属于侵蚀山地,山势险峻,岩石坚硬,陡坎发育,形成峡谷,地形起伏很大,山高谷深
K9+109~K9+300 段路基左线以高填方为主,右线以深挖路堑为主,左线最大填土高度 32m,右线最大开挖深度 72m,深挖路堑边坡采纳挡土墙+护面墙+预应力锚索框架喷砼防护,高路堤边坡采纳挡土墙+拱形骨架护坡防护
主要工程量:路基挖方 84416m3,路基填方 141858m3,浆砌片石 10844m3,片石砼2150m3,砼 657m3,钢筋 34
2t,钢绞线 24
二、编制依据1、《建设工程安全生产管理条例》中华人民共和国国务院令第393 号
2、长平高速公路《两阶段施工图设计文件》
3、《公路路基施工技术法律规范》(JTGF10-2024)
4、《公路工程施工安全技术规程》(JTJ076-95);5、《爆破安全规程》(GB6722-2024)
6、长平高速公路建管处下发的有关文件

三、不安全因素(危险源)分析根据本工程特点经分析评价,本工程存在的危险源如下表:序号作业活动时态/状态危险源可能导致的危害 1 土、石方开挖 将来/正常土方开挖方法不当坍塌 2 将来/正常土方施工放坡不符合规定坍塌 3 将来/正常机械设备操作人员未严格执行工作前检查制度机械损害 4 过去/正常挖掘机、装载机等在边缘作业坠第 1 页 共 28 页下载后可任意编辑落 6 过去/正常挖掘机、装载机、推土机等未按操作规程作业机械损害6 将来/正常机械操作人员未持证上岗机械损害 7 将来/正常机械作业范围内机械与人工同时作业机械损害、物体打击 8 将来/正常酒后或疲劳操作机械机械损害 9 将来/异常机械带故障运转或超负荷运
