March K1613+452(1*10m)丰塘 村 分 离 式 桥 顶 升 施 工 方 案 一:编制依据 1、依据桥梁维修加固设计图纸(湖南省交通规划勘察设计院); 2、依据我部编制的总体施工组织设计; 3、依据本公司现有的技术力量及以往的成功经验; 4、依据现场调查的实际情况
二:编制原则 1、遵照国家现行的技术规范和标准
2、充分发挥我公司专业优势,做到依靠科技,精心组织,合理安排,做到施工方案最优化,确保顶升过程中结构的稳定和安全
3、合理优化施工方案,尽量减小路面施工影响
4、重视环境保护及文明施工,严格控制弃渣、噪音等污染
三:工程概况 K1613+452 丰塘村分离式桥为1*10m 钢筋砼空心板梁桥,设计为预制安装,根据现场调查结果为现浇钢筋混凝土结构
桥梁全长,半幅桥面净宽,总宽度++
本桥与路面街接方案为顶升桥梁上构30cm,桥面铺装方案为:全部破除原桥面铺装,空心板铰缝进行注浆封闭并在桥面植筋并布置钢筋网后,重新浇筑C40 混凝土桥面,铺装层重新浇筑后,桥面加铺〈1cm 的路面环氧覆层
主梁及桥台存在的表面缺陷采用常规修补法处理,混凝土表面裂纹采用环氧砂浆或壁可法进行封闭

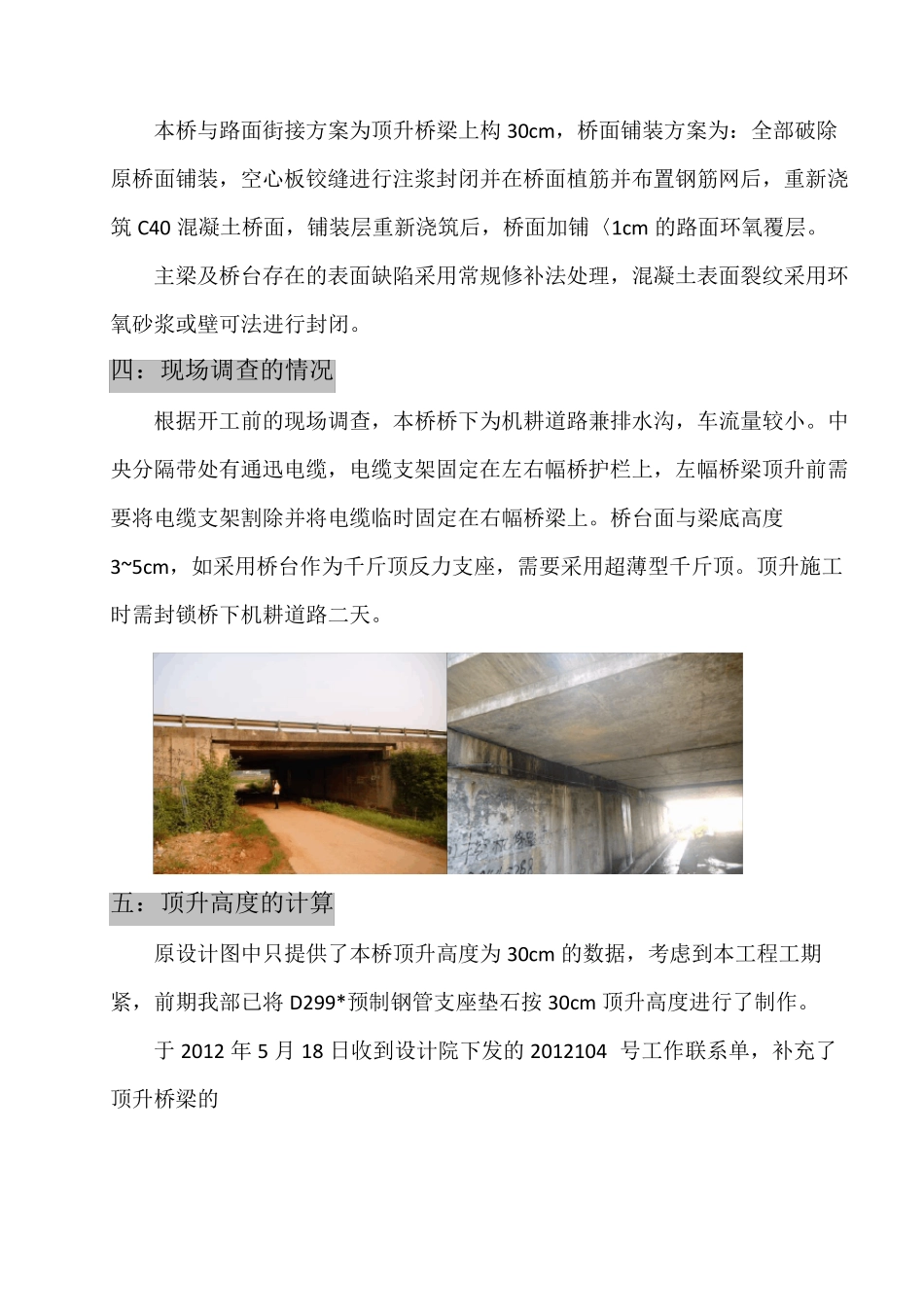

四:现场调查的情况 根据开工前的现场调查,本桥桥下为机耕道路兼排水沟,车流量较小
中央分隔带处有通迅电缆,电缆支架固定在左右幅桥护栏上,左幅桥梁顶升前需要将电缆支架割除并将电缆临时固定在右幅桥梁上
桥台面与梁底高度3~5cm,如采用桥台作为千斤顶反力支座,需要采用超薄型千斤顶
顶升施工时需封锁桥下机耕道路二天
五:顶升高度的计算 原设计图中只提供了本桥顶升高度为30cm 的数据,考
