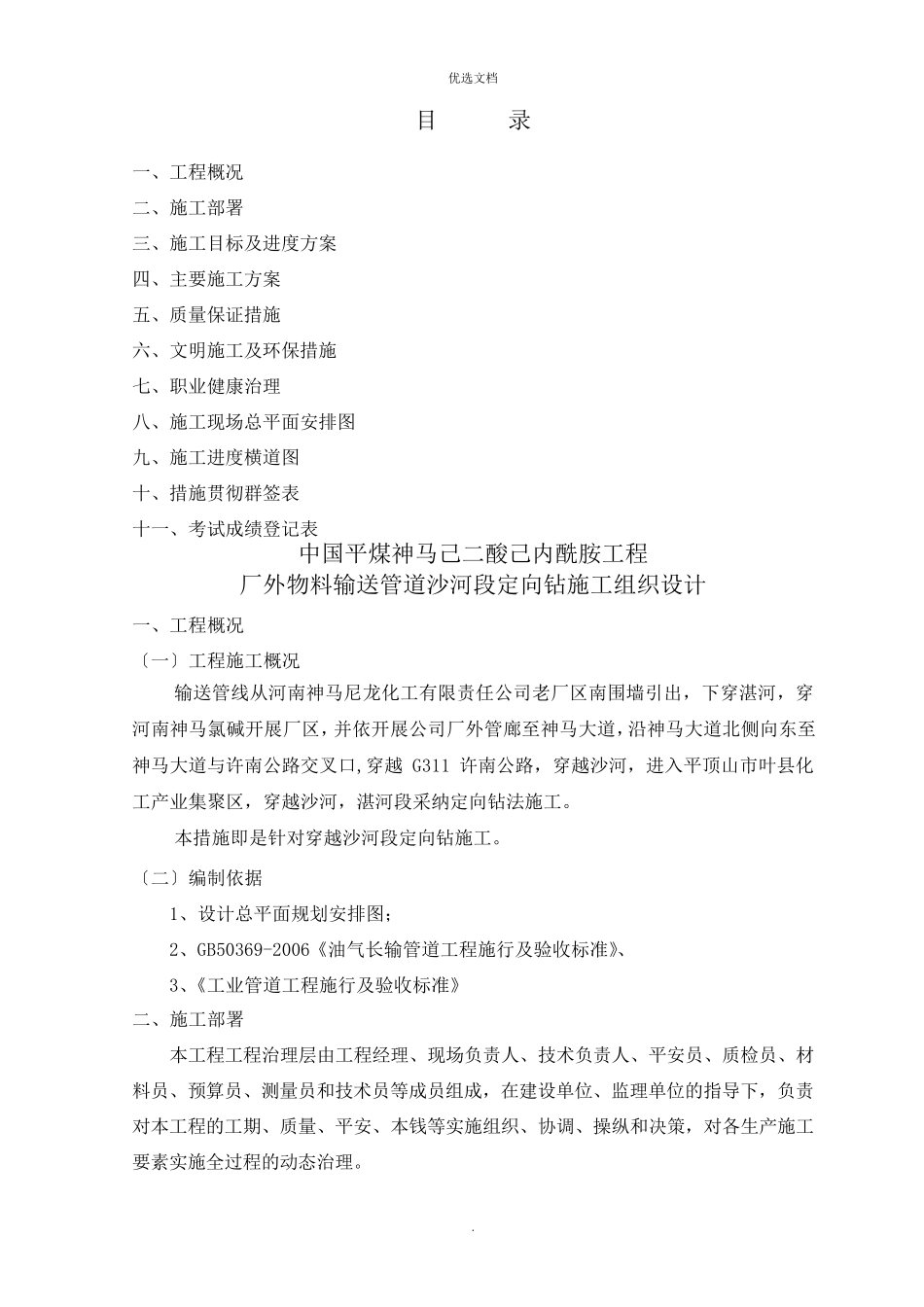

目 录 一、工程概况 二、施工部署 三、施工目标及进度方案 四、主要施工方案 五、质量保证措施 六、文明施工及环保措施 七、职业健康治理 八、施工现场总平面安排图 九、施工进度横道图 十、措施贯彻群签表 十一、考试成绩登记表 中国平煤神马己二酸己内酰胺工程 厂外物料输送管道沙河段定向钻施工组织设计 一、工程概况 〔一〕工程施工概况 输送管线从河南神马尼龙化工有限责任公司老厂区南围墙引出,下穿湛河,穿河南神马氯碱开展厂区,并依开展公司厂外管廊至神马大道,沿神马大道北侧向东至神马大道与许南公路交叉口,穿越G311 许南公路,穿越沙河,进入平顶山市叶县化工产业集聚区,穿越沙河,湛河段采纳定向钻法施工
本措施即是针对穿越沙河段定向钻施工
〔二〕编制依据 1、设计总平面规划安排图; 2、GB50369-2006《油气长输管道工程施行及验收标准》、 3、《工业管道工程施行及验收标准》 二、施工部署 本工程工程治理层由工程经理、现场负责人、技术负责人、平安员、质检员、材料员、预算员、测量员和技术员等成员组成,在建设单位、监理单位的指导下,负责对本工程的工期、质量、平安、本钱等实施组织、协调、操纵和决策,对各生产施工要素实施全过程的动态治理

(一) 技术打算 1、根据现场的实际情况,编制合理可行的单位工程施工方案和工程技术交底

2、了解本地的气候特点及气候条件,编制合理的施工进度方案
3、提前打算材料,管材、设备等提前进场
〔二〕现场打算及安排 1、平坦施工场地,并根据现有施工现场合理安排现场机具、材料的位置,钻机支设在南河堤南部,北段箱涵垫层处布设管材
2、按照施工进度方案合理的组织相关施工人员进场,新进场的工人必须进行三级平安教育及相应技能培训,电焊工必须持证上岗
3、组织机具设备及周转材料进场,并及时检修,保证不影响施工进度
4、工程用材
