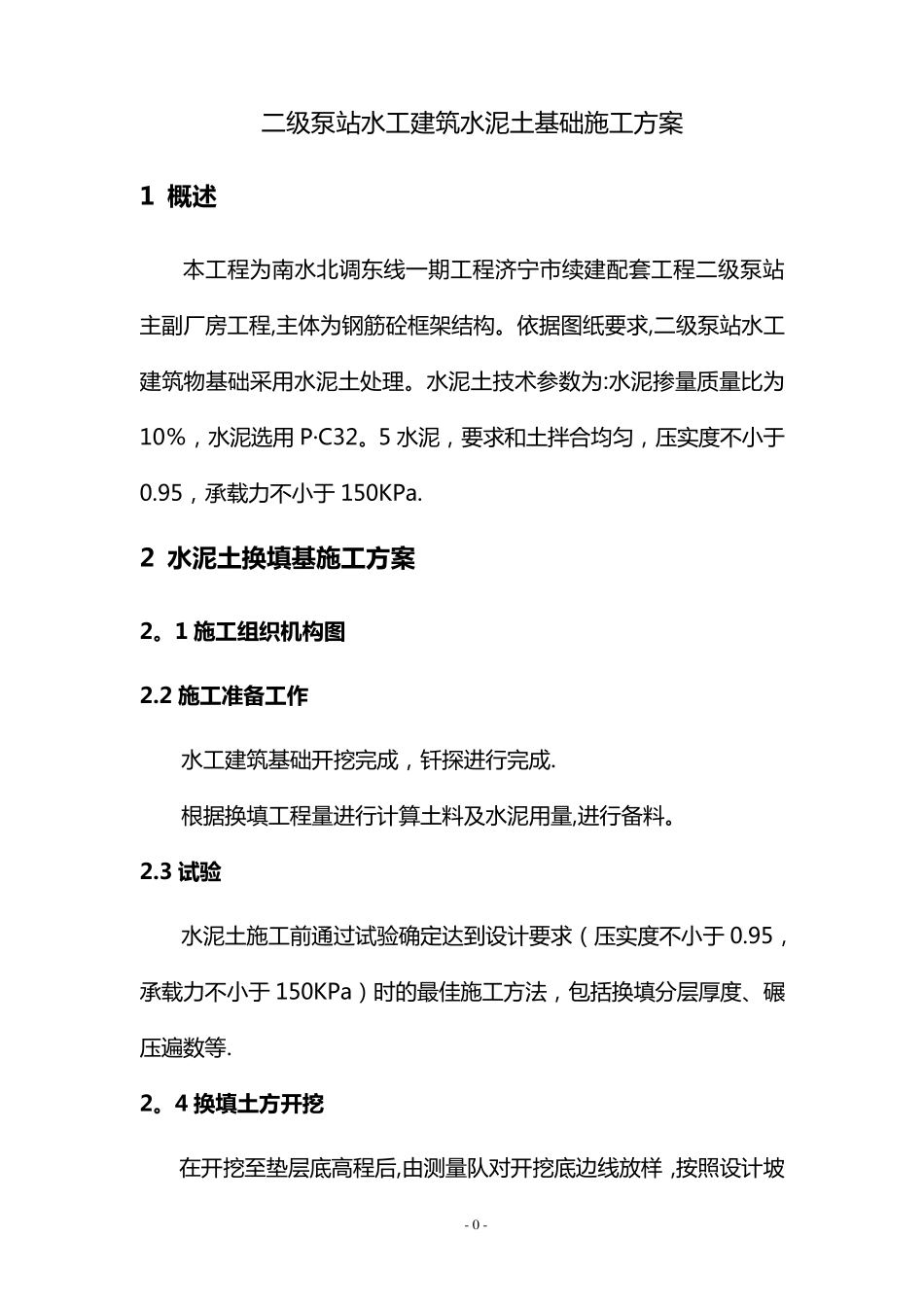

- 0 - 二 级 泵 站 水 工 建 筑 水 泥 土 基 础 施 工 方 案 1 概 述 本 工 程 为 南 水 北 调 东 线 一 期 工 程 济 宁 市 续 建 配 套 工 程 二 级 泵 站主 副 厂 房 工 程 ,主 体 为 钢 筋 砼 框 架 结 构
依 据 图 纸 要 求 ,二 级 泵 站 水 工建 筑 物 基 础 采 用 水 泥 土 处 理
水 泥 土 技 术 参 数 为 :水 泥 掺 量 质 量 比 为10% , 水 泥 选 用 P·C32
5 水 泥 , 要 求 和 土 拌 合 均 匀 , 压 实 度 不 小 于0
95, 承 载 力 不 小 于 150KPa
2 水 泥 土 换 填 基 施 工 方 案 2
1 施 工 组 织 机 构 图 2
2 施 工 准 备 工 作 水 工 建 筑 基 础 开 挖 完 成 , 钎 探 进 行 完 成
根 据 换 填 工 程 量 进 行 计 算 土 料 及 水 泥 用 量 ,进 行 备 料
3 试 验 水 泥 土 施 工 前 通 过 试 验 确 定 达 到 设 计 要 求 ( 压 实 度 不 小 于 0
95,承 载 力 不 小 于 150KPa) 时 的 最 佳 施 工 方 法 , 包 括 换 填 分 层 厚 度 、碾压 遍 数 等
4 换 填 土 方 开 挖 在 开 挖 至 垫 层 底 高 程 后 ,由 测 量 队 对 开 挖 底 边 线 放 样 ,按 照 设 计 坡 - 1 - 比 1: 1 进 行 开 挖 ,开 挖 至 距 基 底 10cm 时 , 采 用 人 工 修 整 , 避 免 超 挖

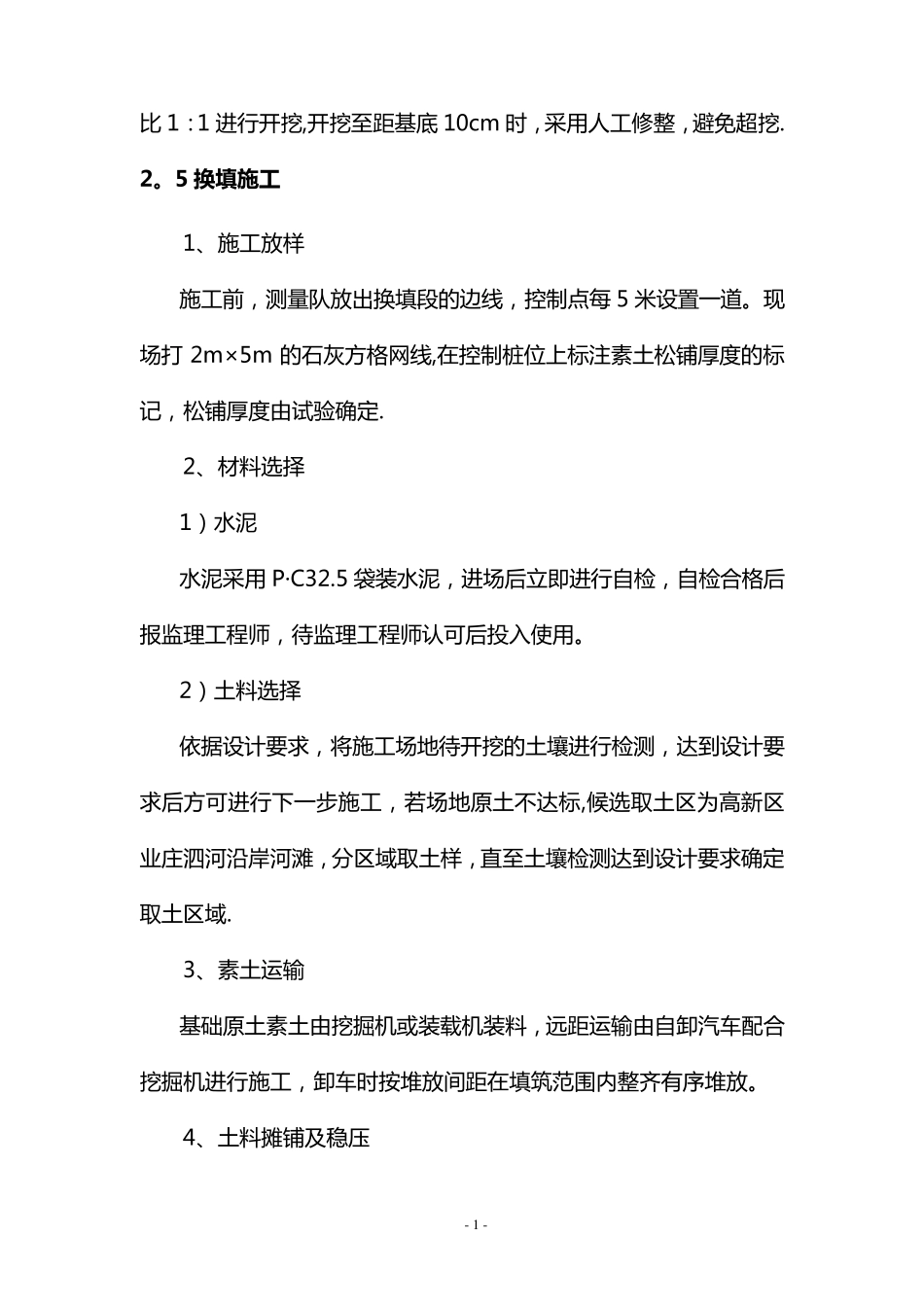

5 换 填 施 工 1、施 工 放 样 施 工 前 , 测 量 队 放 出 换 填 段 的 边 线 , 控 制 点 每 5 米 设 置 一 道

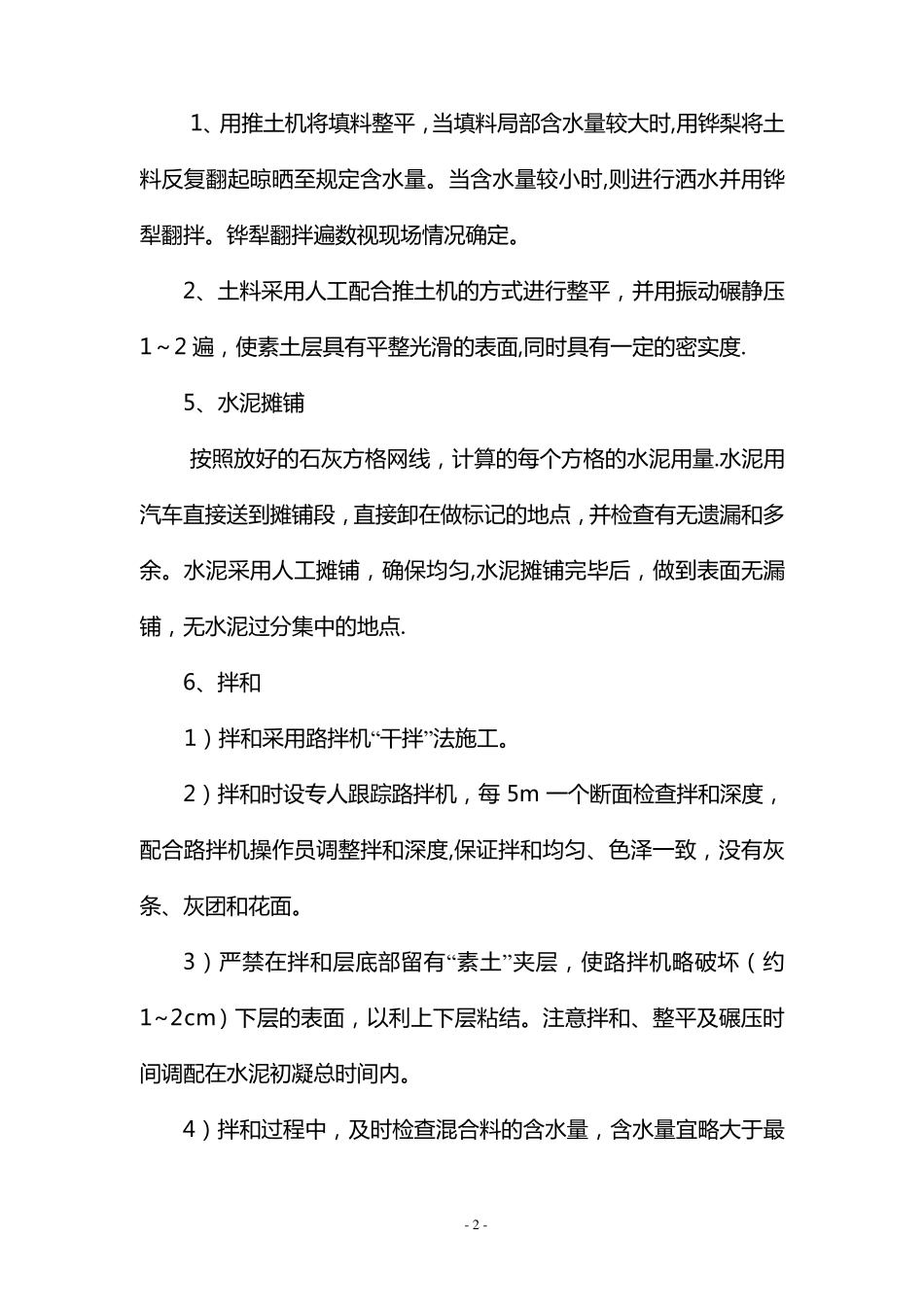

现场 打2m×5m 的 石 灰 方
