精品文档就在这里 -------------各类专业好文档,值得你下载,教育,管理,论文,制度,方案手册,应有尽有-------------- -------------------------------------------------------------------------------------------------------------------------------------------- ---------------------------------------------------------精品 文档--------------------------------------------------------------------- 水泥土路基施工方案 一、工程概况: 本工程起止桩号为K28+000~ K36+033
142,全长8
033 公里
路基施工全宽为33
5 米,在路基强夯路段采用40cm 4%水泥土
二、工期计划 为保障按计划工期保质保量完成我项目部各项工作的重点将围绕如何全面开展工作面,迅速形成合理的流水作业,保证土源的储备供应,试验工作的紧密配合等工作展开,确保路基填筑先于业主阶段目标的要求完成
项目部制定了严密的施工计划,对各分项工程工、料、机分解、细化,做到紧密衔接、优化施工,力求保质保量提前完成任务
具体计划如下: 水泥土路基施工:计划2014 年03 月~2014 年05 月完成

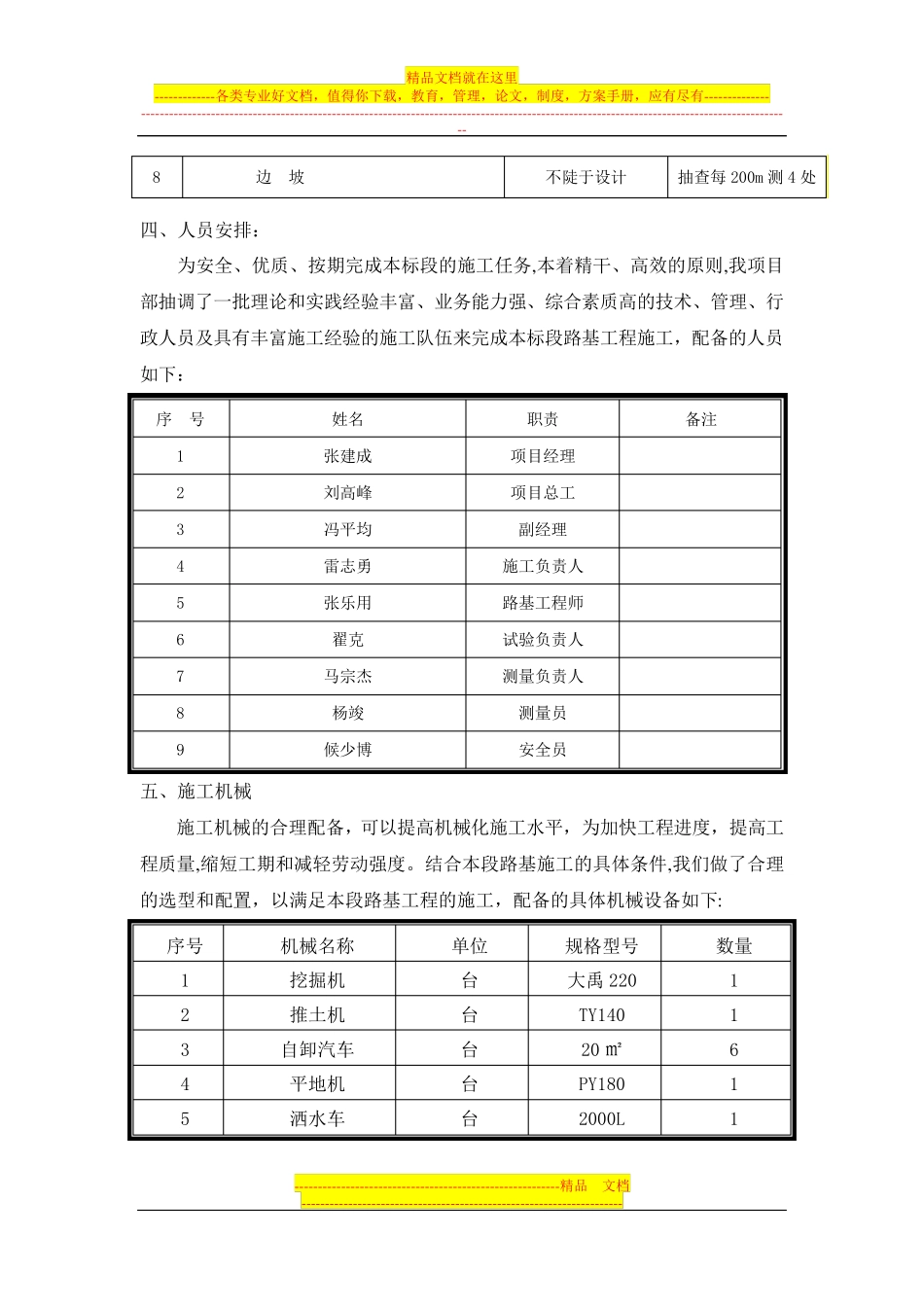

三、质量检验标准 项次 检查项目 规定值或允许值 检查方法和频率 1 压实度 零填及路堑上路床(cm) 0-30 96 按JTG F80/1—2004的要求检查 密度法:每2000m2每压实层测4 处 路堤 (cm) 上路床 0-30 96 下路床 30-80 上路堤 80-150 94 下路堤 150 以下 93 2
