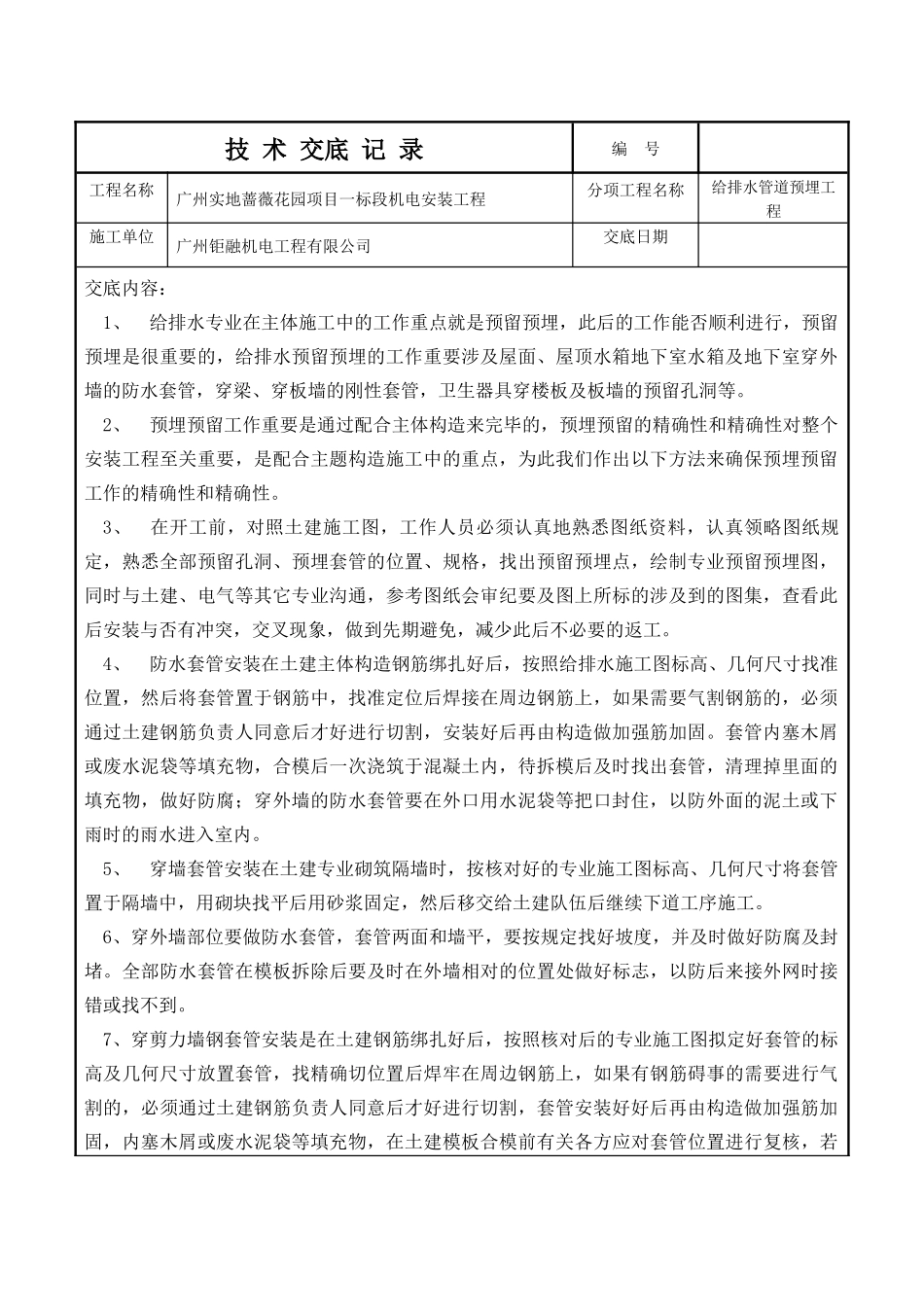

技 术 交底 记 录编 号工程名称广州实地蔷薇花园项目一标段机电安装工程分项工程名称给排水管道预埋工程施工单位广州钜融机电工程有限公司交底日期交底内容:1、 给排水专业在主体施工中的工作重点就是预留预埋,此后的工作能否顺利进行,预留预埋是很重要的,给排水预留预埋的工作重要涉及屋面、屋顶水箱地下室水箱及地下室穿外墙的防水套管,穿梁、穿板墙的刚性套管,卫生器具穿楼板及板墙的预留孔洞等。2、 预埋预留工作重要是通过配合主体构造来完毕的,预埋预留的精确性和精确性对整个安装工程至关重要,是配合主题构造施工中的重点,为此我们作出以下方法来确保预埋预留工作的精确性和精确性。3、 在开工前,对照土建施工图,工作人员必须认真地熟悉图纸资料,认真领略图纸规定,熟悉全部预留孔洞、预埋套管的位置、规格,找出预留预埋点,绘制专业预留预埋图,同时与土建、电气等其它专业沟通,参考图纸会审纪要及图上所标的涉及到的图集,查看此后安装与否有冲突,交叉现象,做到先期避免,减少此后不必要的返工。4、 防水套管安装在土建主体构造钢筋绑扎好后,按照给排水施工图标高、几何尺寸找准位置,然后将套管置于钢筋中,找准定位后焊接在周边钢筋上,如果需要气割钢筋的,必须通过土建钢筋负责人同意后才好进行切割,安装好后再由构造做加强筋加固。套管内塞木屑或废水泥袋等填充物,合模后一次浇筑于混凝土内,待拆模后及时找出套管,清理掉里面的填充物,做好防腐;穿外墙的防水套管要在外口用水泥袋等把口封住,以防外面的泥土或下雨时的雨水进入室内。5、 穿墙套管安装在土建专业砌筑隔墙时,按核对好的专业施工图标高、几何尺寸将套管置于隔墙中,用砌块找平后用砂浆固定,然后移交给土建队伍后继续下道工序施工。6、穿外墙部位要做防水套管,套管两面和墙平,要按规定找好坡度,并及时做好防腐及封堵。全部防水套管在模板拆除后要及时在外墙相对的位置处做好标志,以防后来接外网时接错或找不到。7、穿剪力墙钢套管安装是在土建钢筋绑扎好后,按照核对后的专业施工图拟定好套管的标高及几何尺寸放置套管,找精确切位置后焊牢在周边钢筋上,如果有钢筋碍事的需要进行气割的,必须通过土建钢筋负责人同意后才好进行切割,套管安装好好后再由构造做加强筋加固,内塞木屑或废水泥袋等填充物,在土建模板合模前有关各方应对套管位置进行复核,若有偏移应及时调节,并重新定位,以确保预留精确。套管的位置必须符合设计规...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

2025年给排水预埋技术交底

您可能关注的文档

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
