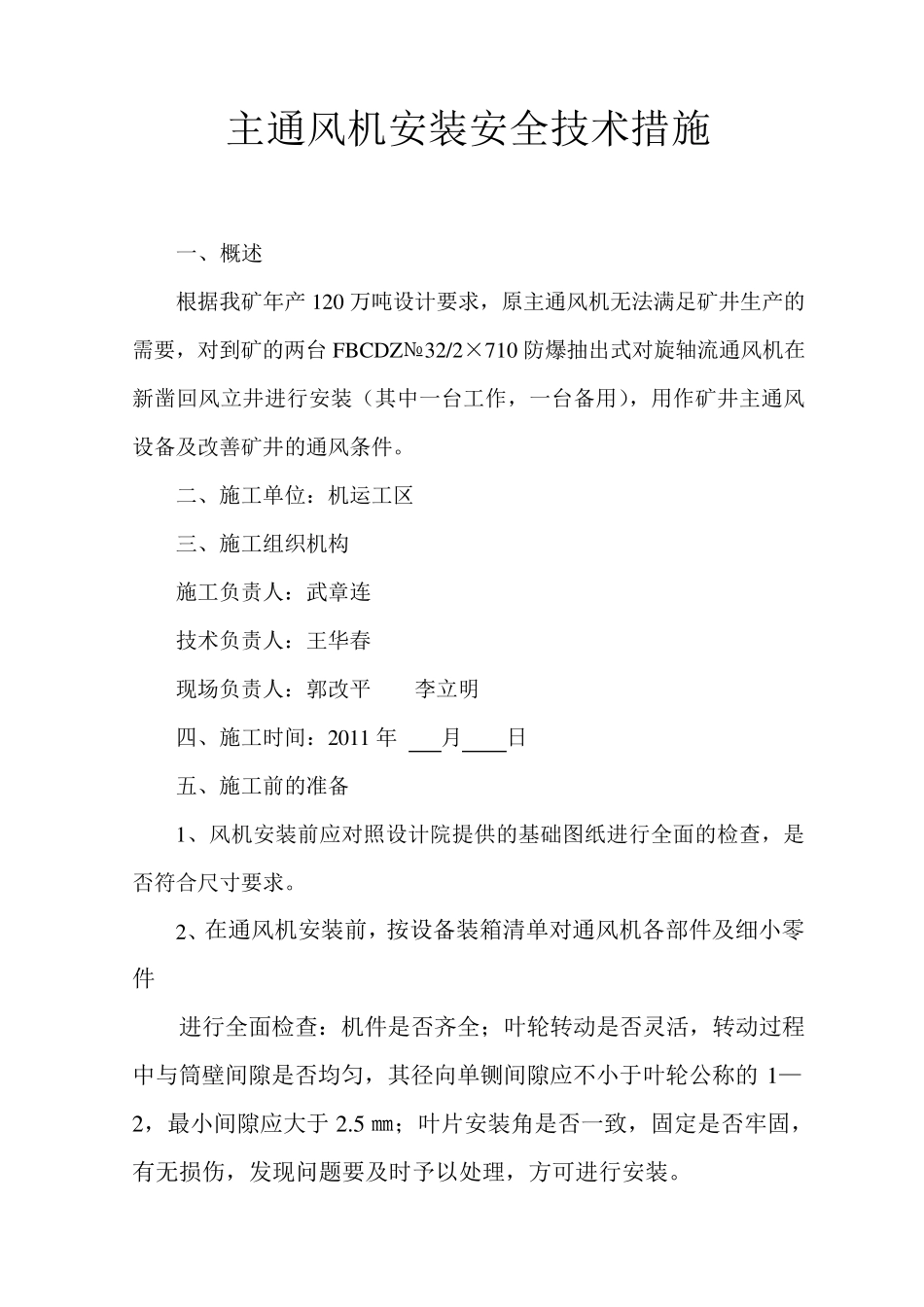

主通风机安装安全技术措施 一、概述 根据我矿年产120 万吨设计要求,原主通风机无法满足矿井生产的需要,对到矿的两台FBCDZ№32/2×710 防爆抽出式对旋轴流通风机在新凿回风立井进行安装(其中一台工作,一台备用),用作矿井主通风设备及改善矿井的通风条件
二、施工单位:机运工区 三、施工组织机构 施工负责人:武章连 技术负责人:王华春 现场负责人:郭改平 李立明 四、施工时间:2011 年 月 日 五、施工前的准备 1、风机安装前应对照设计院提供的基础图纸进行全面的检查,是否符合尺寸要求
2、在通风机安装前,按设备装箱清单对通风机各部件及细小零件 进行全面检查:机件是否齐全;叶轮转动是否灵活,转动过程中与筒壁间隙是否均匀,其径向单铡间隙应不小于叶轮公称的1—2,最小间隙应大于 2
5 ㎜;叶片安装角是否一致,固定是否牢固,有无损伤,发现问题要及时予以处理,方可进行安装
3、 检 查 电 动 机 与 控 制 柜 的 的 额 定 电 流 和 电 压 是 否 相 符 , 绝 缘是 否 合 格 , 否 则 应 进 行 干 燥 处 理 ( 配 套 电 动 机 定 子 绕 组 冷 态 绝 缘 电阻 应 不 小 于 50MΩ ) 4、 检 查 风 机 刹 车 是 否 灵 活
5、 清 理 好 巷 道 , 将 通 风 机 部 件 按 顺 序 吊 至 铺 设 好 的 钢 轨 上 依次 放 好 部 件 为 巷 道 接 头 、 集 流 器 、 一 级 风 机 、 二 级 风 机 、 扩 散 器 、圆 变 方 、 扩 散 塔 并 进 行 编 号
6、 工 具 准 备 : 1 吊 车 50T一 辆 , 装 载 机 一 台 , 葫 芦 、 定 滑 轮 、绳 索 、 撬 棍 、 活 动 板 手 、 梅 花 板 手 、 铁 锤 、 钢 卷 尺 、 摇 表 、 24
5 钢 丝 绳等
