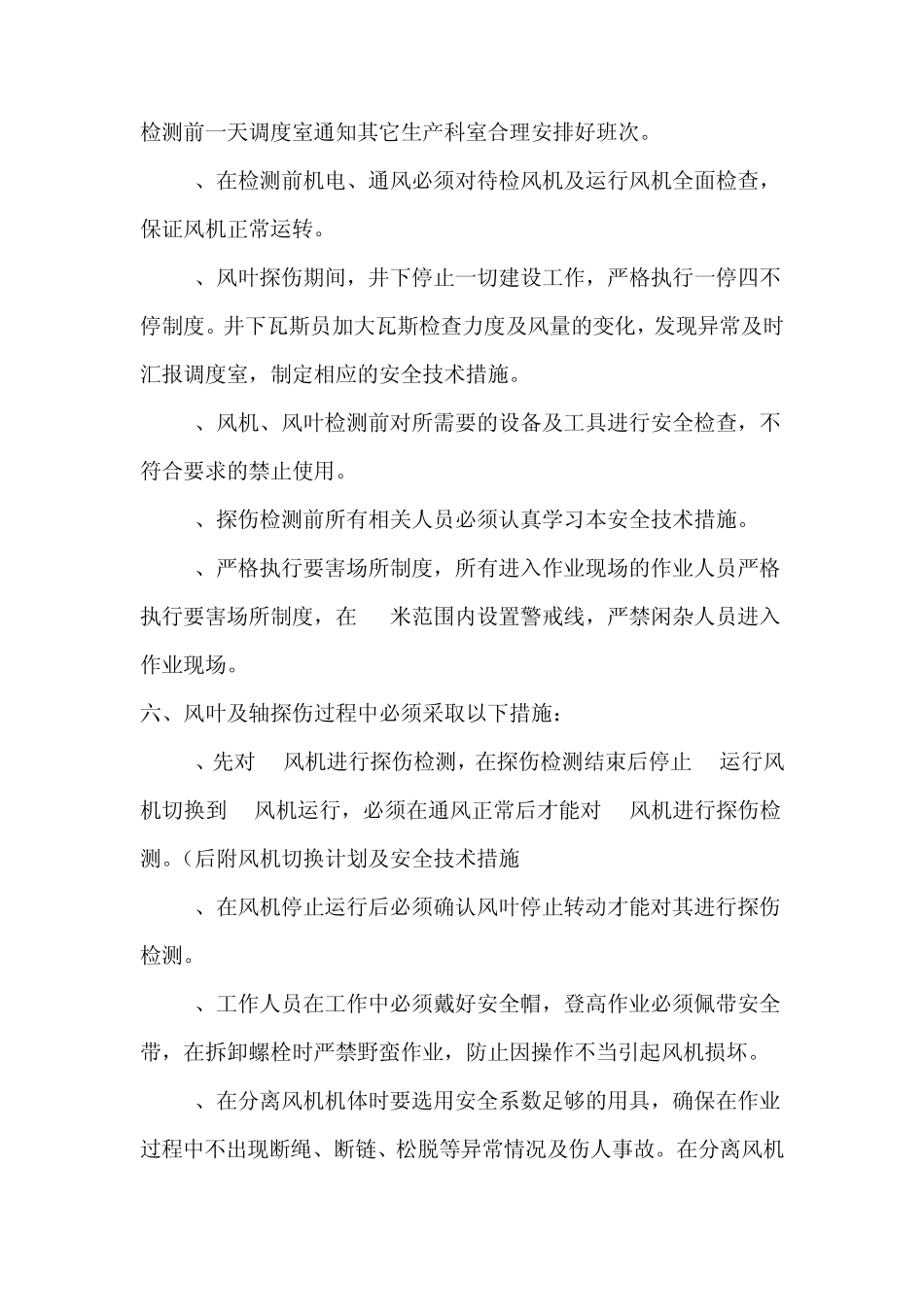

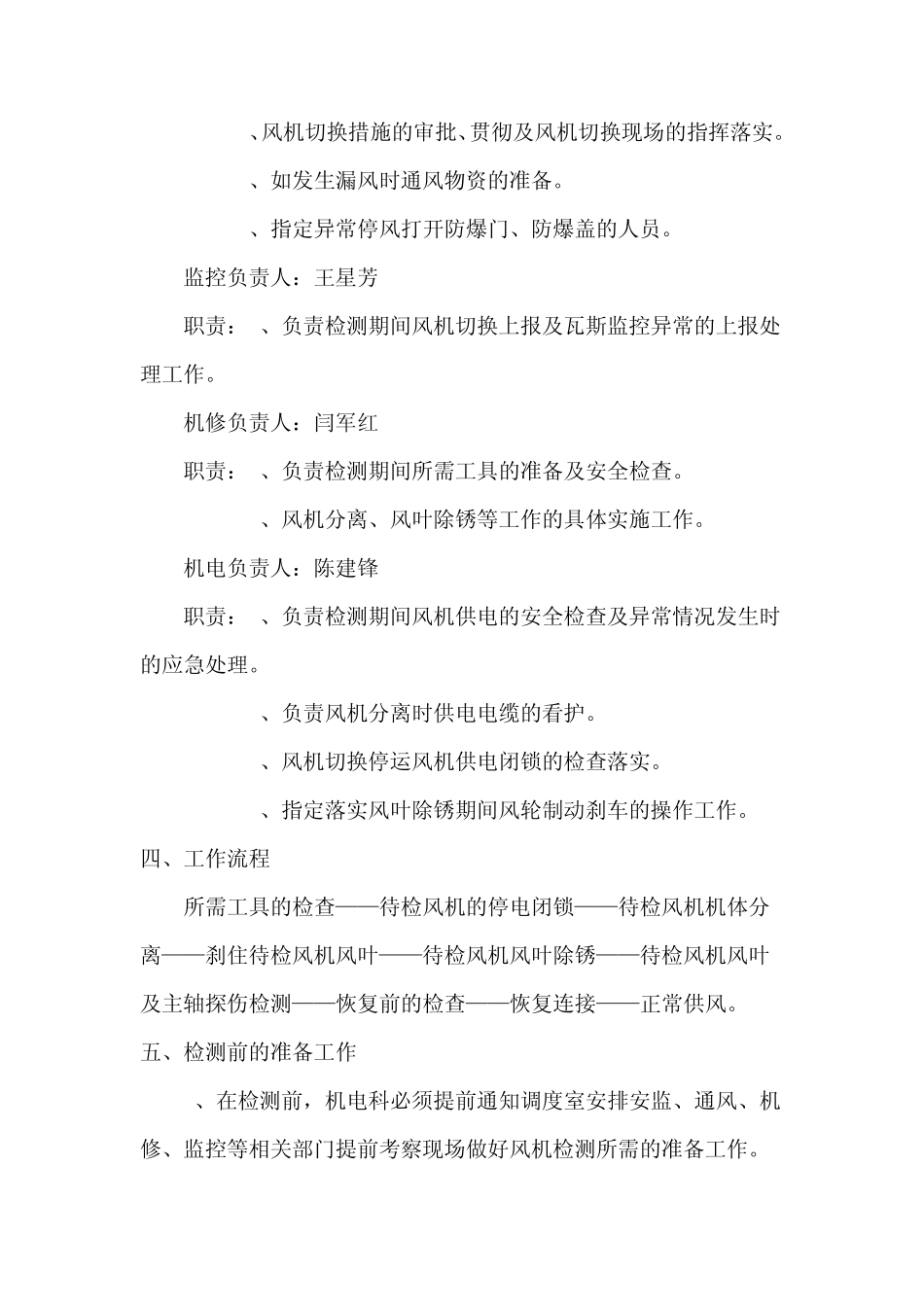

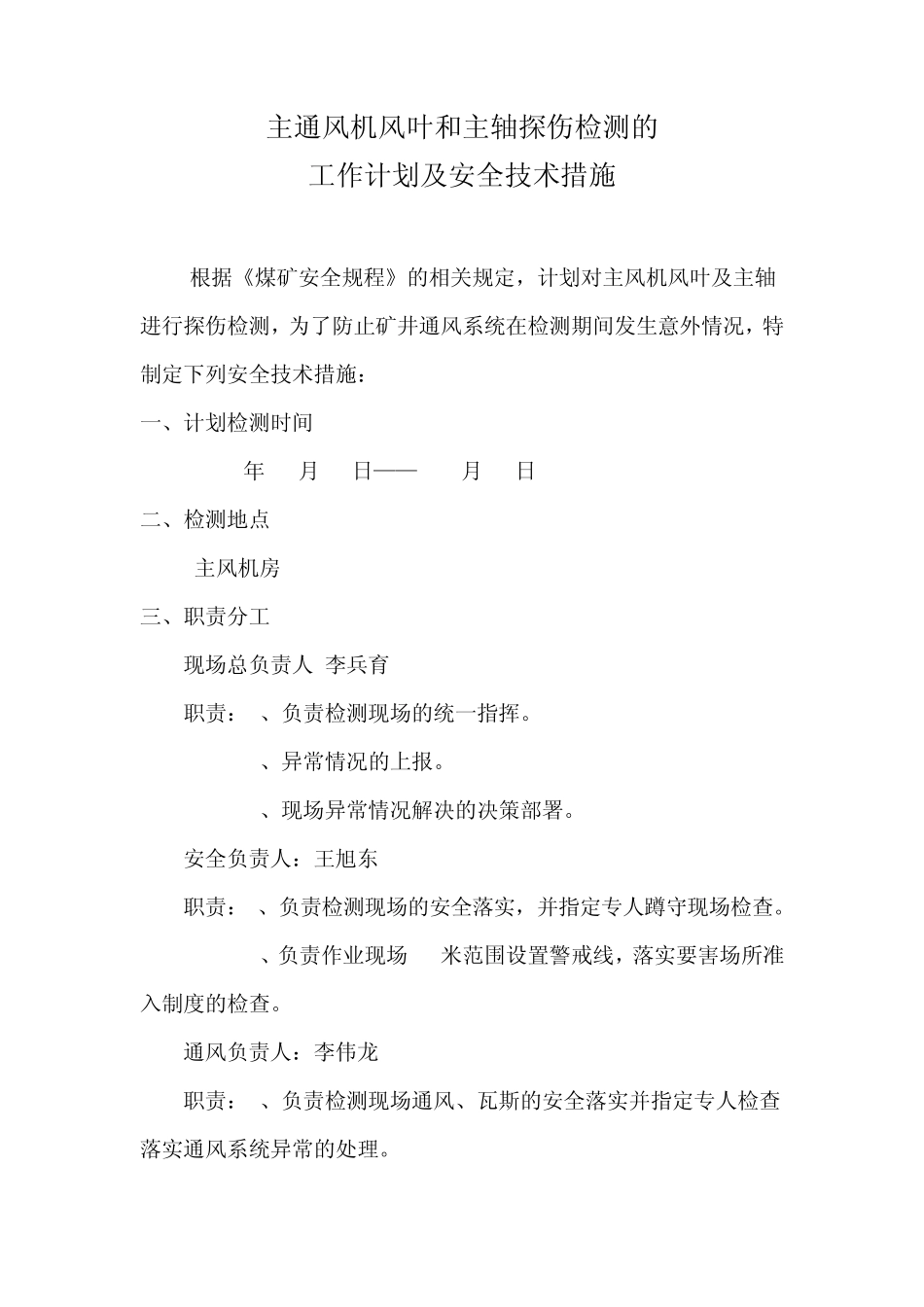

主通风机风叶和主轴探伤检测的 工作计划及安全技术措施 根据《煤矿安全规程》的相关规定,计划对主风机风叶及主轴进行探伤检测,为了防止矿井通风系统在检测期间发生意外情况,特制定下列安全技术措施: 一、计划检测时间 2013年 月 日—— 月 日 二、检测地点 主风机房 三、职责分工 现场总负责人:李兵育 职责:1、负责检测现场的统一指挥。 2、异常情况的上报。 3、现场异常情况解决的决策部署。 安全负责人:王旭东 职责:1、负责检测现场的安全落实,并指定专人蹲守现场检查。 2、负责作业现场 20米范围设置警戒线,落实要害场所准入制度的检查。 通风负责人:李伟龙 职责:1、负责检测现场通风、瓦斯的安全落实并指定专人检查落实通风系统异常的处理。 2、风机切换措施的审批、贯彻及风机切换现场的指挥落实。 3、如发生漏风时通风物资的准备。 4、指定异常停风打开防爆门、防爆盖的人员。 监控负责人:王星芳 职责:1、负责检测期间风机切换上报及瓦斯监控异常的上报处理工作。 机修负责人:闫军红 职责:1、负责检测期间所需工具的准备及安全检查。 2、风机分离、风叶除锈等工作的具体实施工作。 机电负责人:陈建锋 职责:1、负责检测期间风机供电的安全检查及异常情况发生时的应急处理。 2、负责风机分离时供电电缆的看护。 3、风机切换停运风机供电闭锁的检查落实。 4、指定落实风叶除锈期间风轮制动刹车的操作工作。 四、工作流程 所需工具的检查——待检风机的停电闭锁——待检风机机体分离——刹住待检风机风叶——待检风机风叶除锈——待检风机风叶及主轴探伤检测——恢复前的检查——恢复连接——正常供风。 五、检测前的准备工作 1、在检测前,机电科必须提前通知调度室安排安监、通风、机修、监控等相关部门提前考察现场做好风机检测所需的准备工作。 检测前一天调度室通知其它生产科室合理安排好班次。 2、在检测前机电、通风必须对待检风机及运行风机全面检查,保证风机正常运转。 3、风叶探伤期间,井下停止一切建设工作,严格执行一停四不停制度。井下瓦斯员加大瓦斯检查力度及风量的变化,发现异常及时汇报调度室,制定相应的安全技术措施。 4、风机、风叶检测前对所需要的设备及工具进行安全检查,不符合要求的禁止使用。 5、探伤检测前所有相关人员必须认真学习本安全技术措施。 6、严格执行要害场所制度,所有进入作业现场的作业人员严格执行要害场所制度,在 20米范围内设...
