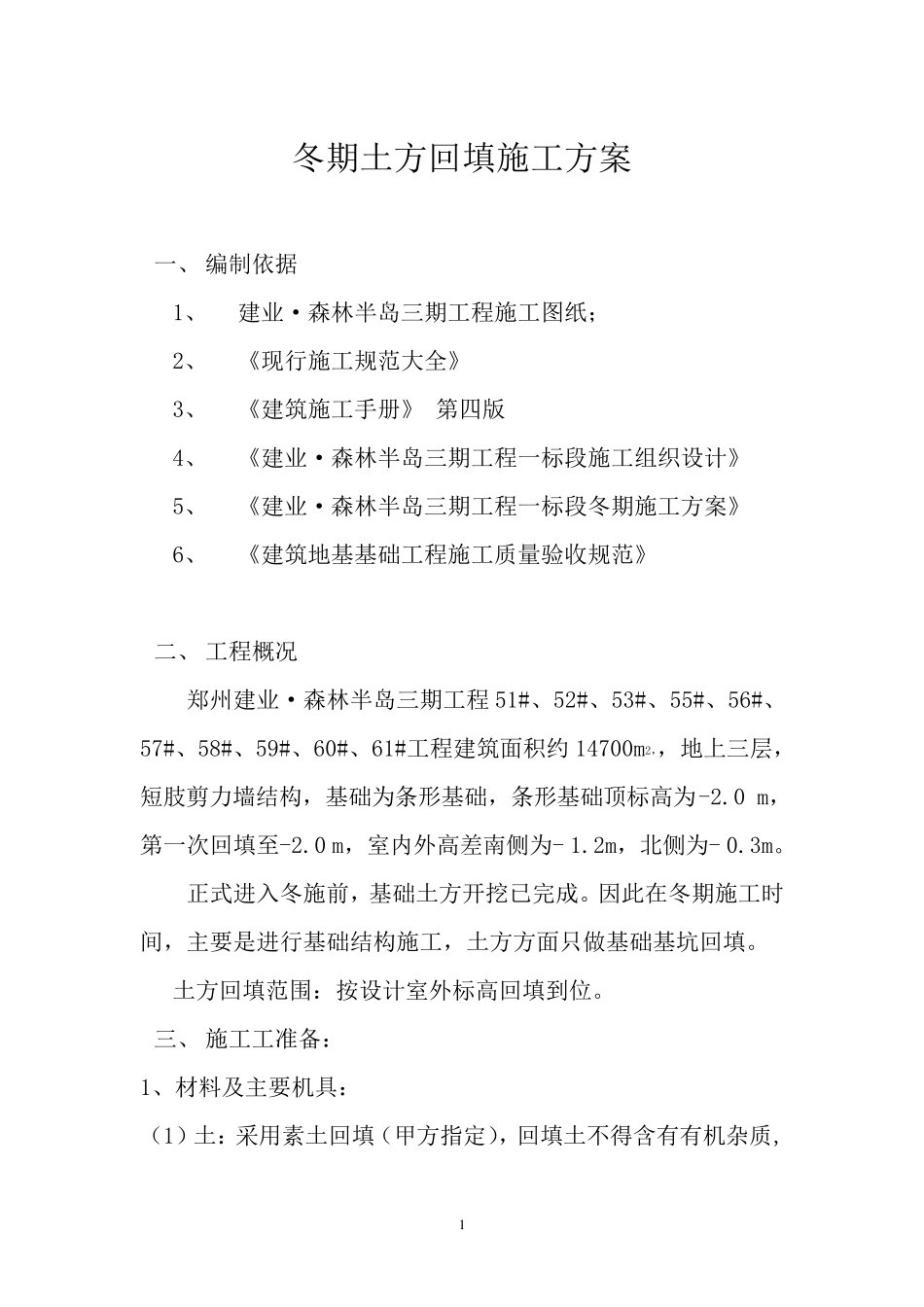

1 冬期土方回填施工方案 一、 编制依据 1、 建业·森林半岛三期工程施工图纸; 2、 《现行施工规范大全》 3、 《建筑施工手册》 第四版 4、 《建业·森林半岛三期工程一标段施工组织设计》 5、 《建业·森林半岛三期工程一标段冬期施工方案》 6、 《建筑地基基础工程施工质量验收规范》 二、 工程概况 郑州建业·森林半岛三期工程 51#、52#、53#、55#、56#、57#、58#、59#、60#、61#工程建筑面积约 14700m2,,地上三层,短肢剪力墙结构,基础为条形基础,条形基础顶标高为-2
0 m,第一次回填至-2
0 m,室内外高差南侧为- 1
2m,北侧为- 0
正式进入冬施前,基础土方开挖已完成
因此在冬期施工时间,主要是进行基础结构施工,土方方面只做基础基坑回填
土方回填范围:按设计室外标高回填到位
三、 施工工准备: 1、材料及主要机具: (1)土:采用素土回填(甲方指定),回填土不得含有有机杂质, 2 回 填 土 的 颗 粒 直 径 不 应 大 于 50mm, 含 水 量 应 符 合 压 实 要 求
( 2) 主 要 机 具 有 : 打 夯 机 2 台 、 手 推 车 20 辆 、 铁 锨 30 把 、 2m靠 尺 1 个 、 小 线 等
四 、 作 业 条 件 : 1) 基 础 分 部 已 经 验 收 完 毕 , 同 意 进 行 土 方 回 填
2) 填 土 基 底 已 按 设 计 要 求 完 成 或 处 理 好 , 并 办 理 隐 蔽 签 证
3) 施 工 前 , 应 做 好 水 平 标 志 , 以 控 制 回 填 土 的 高 度 或 厚 度
4) 填 土 前 , 应 做 好 水 平 高 程 的 测 设

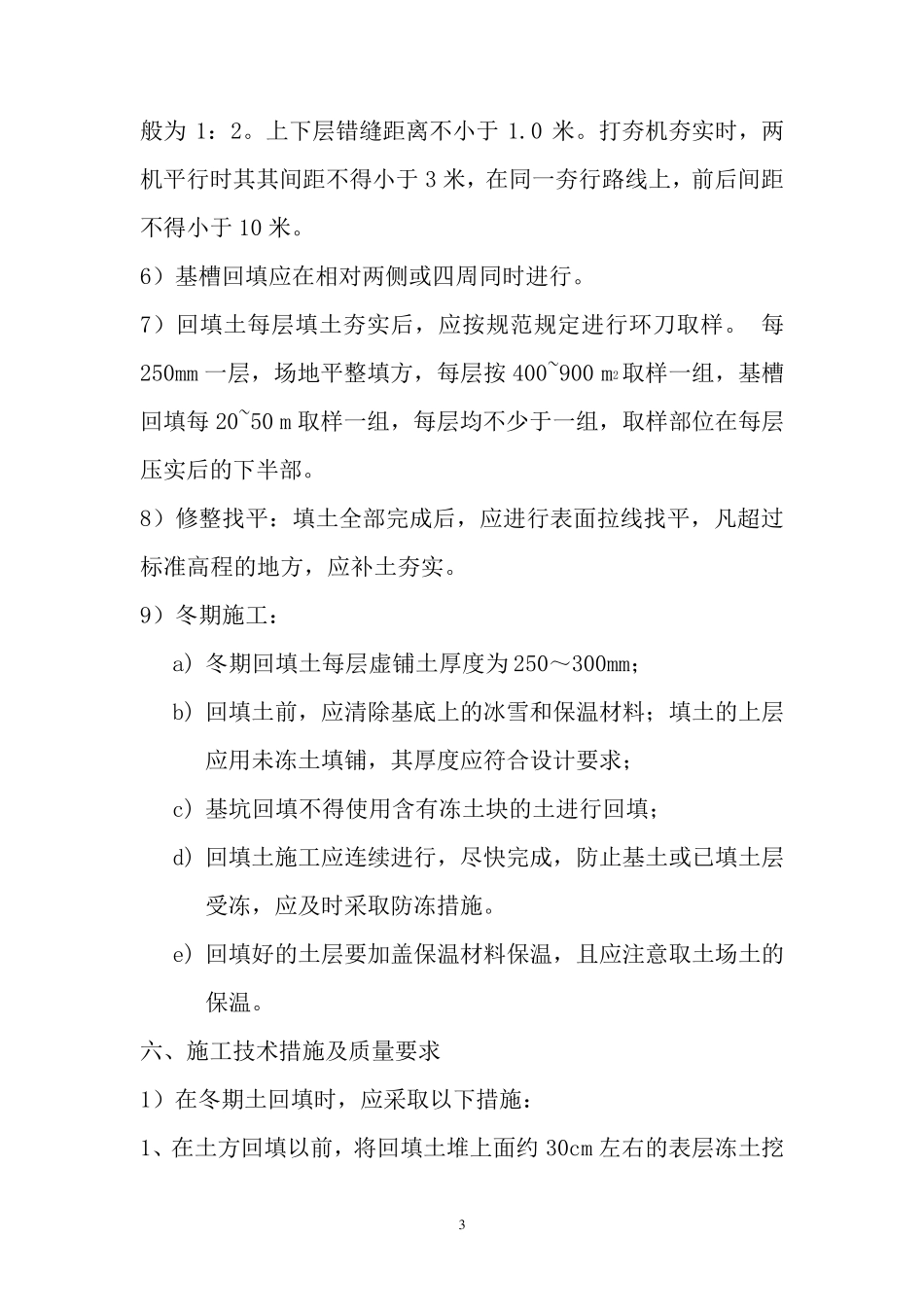

五 、 施 工 方 法 : 1、 施 工 工 艺 1)、 基 坑 ( 槽 ) 底 地 坪 上 清 理 --
