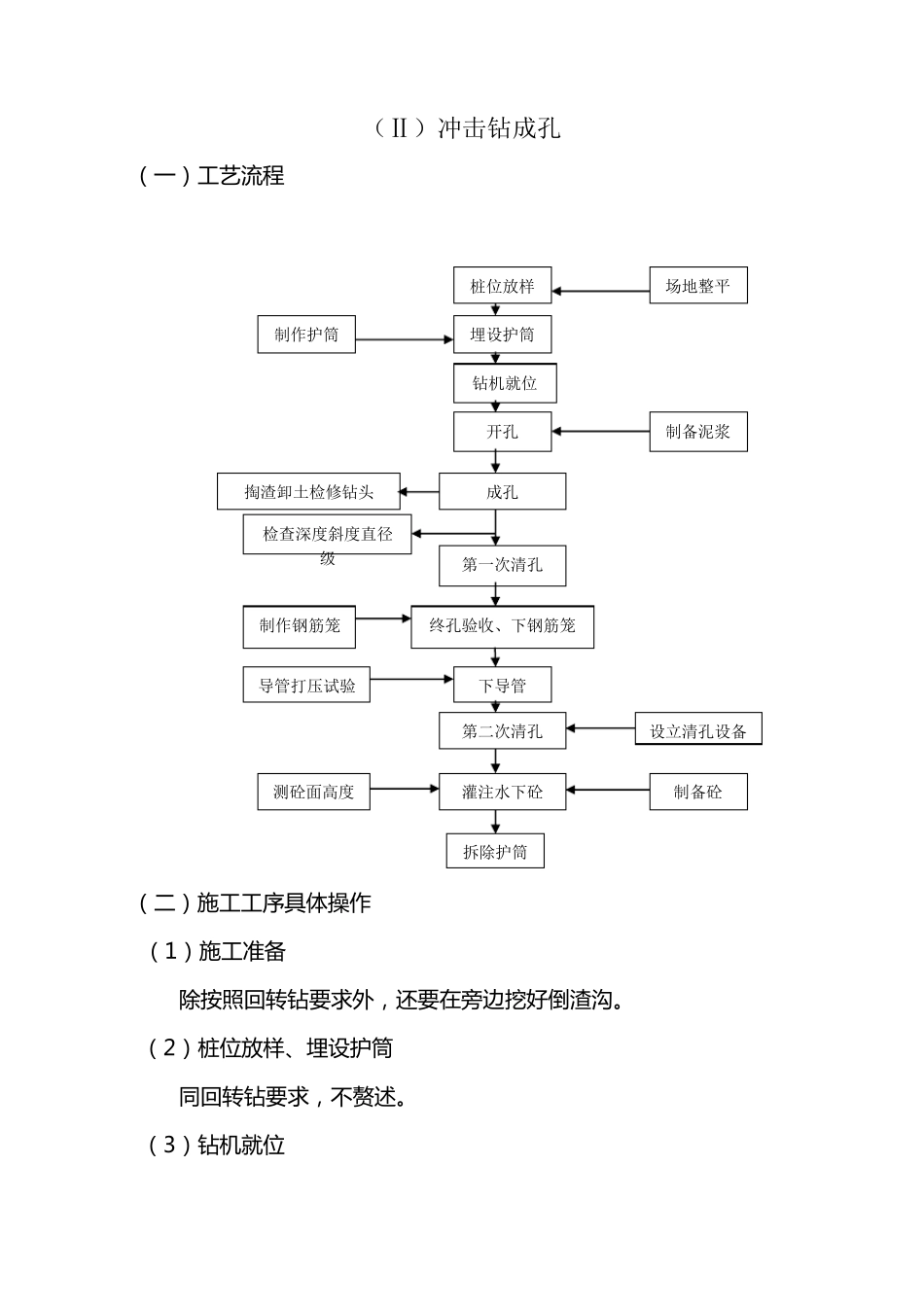

场地整平 (Ⅱ)冲击钻成孔 ( 一 ) 工 艺 流 程 ( 二 ) 施 工 工 序 具 体 操 作 ( 1) 施 工 准 备 除 按 照 回 转 钻 要 求 外 , 还 要 在 旁 边 挖 好 倒 渣 沟
( 2) 桩 位 放 样 、埋设护筒 同回 转 钻 要 求 , 不赘述
( 3) 钻 机就位 桩位放样 制作护筒 埋设护筒 钻机就位 检查深度斜度直径级 开孔 制备泥浆 成孔 终孔验收、下钢筋笼 制作钢筋笼 第二次清孔 设立清孔设备 下导管 导管打压试验 灌注水下砼 测砼面高度 制备砼 拆除护筒 第一次清孔 掏渣卸土检修钻头 钻 机 就 位 前 , 要 对 桩 位 进 行 复 核 , 就 位 后 立 好 钻 架 , 拉 好 风 缆 绳 ,要 注 意 做 到 : 钻 机 稳 定 、水平;保证吊钩、护筒中心两点一线

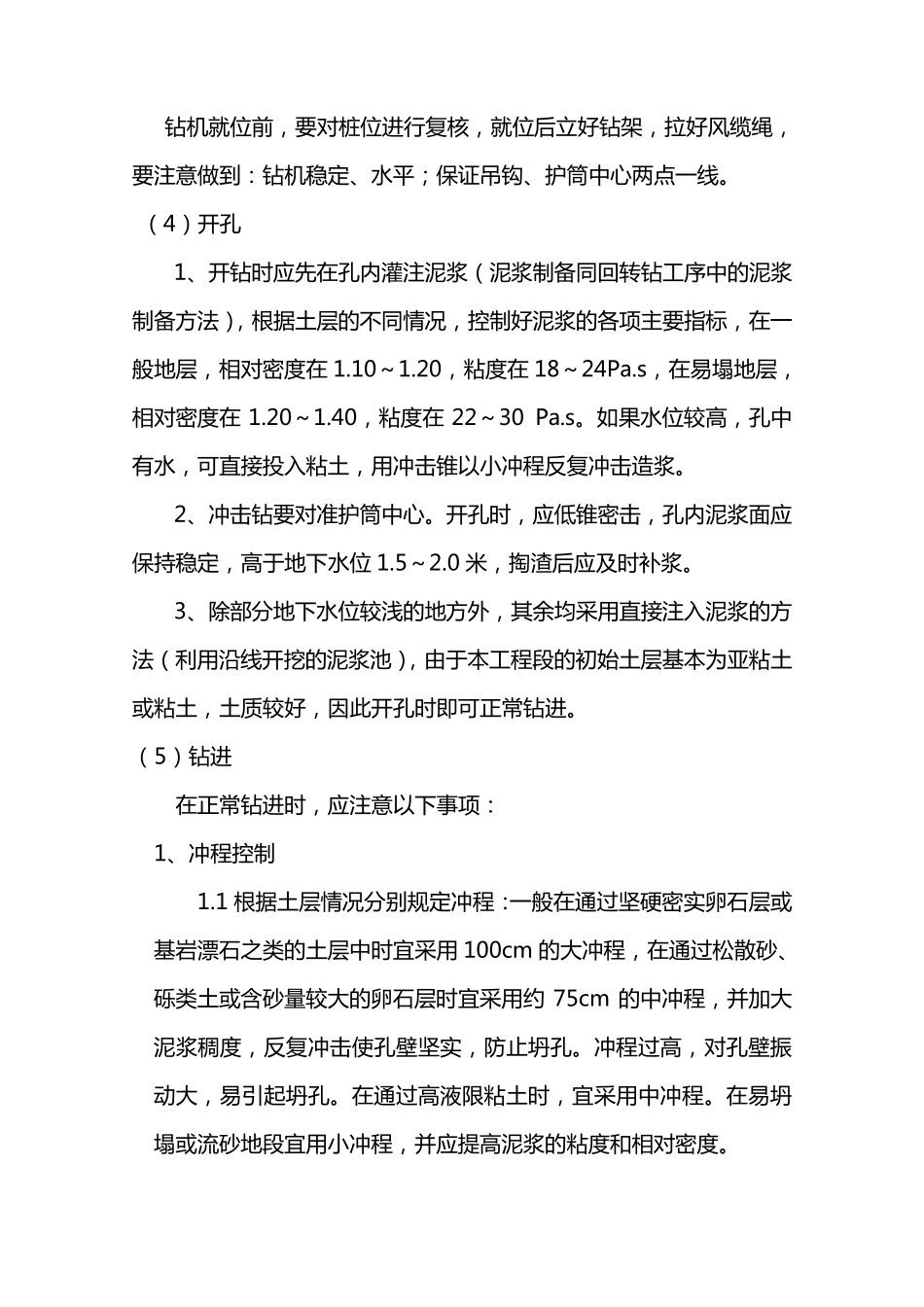

(4)开孔 1、开钻 时应先在孔内灌注 泥浆(泥浆制备同回转钻 工序中的泥浆制备方法), 根据土层的不同情况, 控制好 泥浆的各项主要 指标, 在一般地层, 相对 密度在 1
20, 粘度在 18~24Pa
s, 在易塌地层,相对 密度在 1
40, 粘度在 22~30 Pa
如果水位 较高, 孔中有水, 可直接投入粘土, 用冲击锥以小冲程反复 冲击造浆
2、冲击钻 要 对 准护筒中心
开孔时, 应低锥密击, 孔内泥浆面应保持稳 定 , 高于地下水位 1
0 米, 掏渣后 应及时补浆
3、除部分地下水位 较浅的地方外, 其余均采用直接注 入泥浆的方法(利 用沿 线开挖 的泥浆池 ), 由 于本 工程段 的初 始 土层基 本 为 亚 粘土或 粘土, 土质 较好 , 因 此 开孔时即 可正 常 钻 进

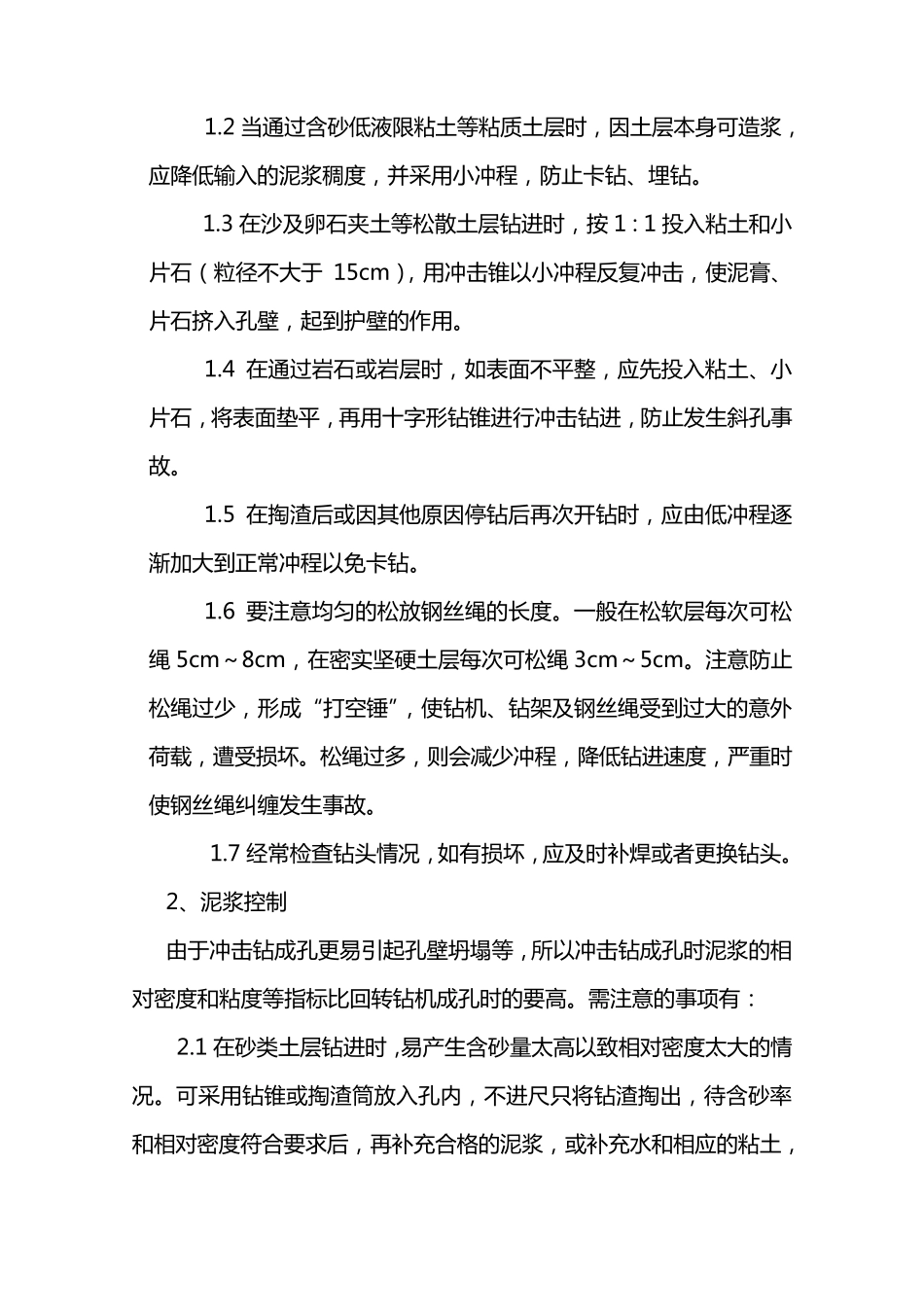

(5)钻 进 在正 常 钻 进 时, 应注 意 以下事 项: 1、冲程控制 1
1 根据土层情况分别 规 定 冲程: 一
