电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

后浇带独立支模体系方案(DOC)VIP免费

后浇带独立支模体系方案(DOC)_第1页
1/9
后浇带独立支模体系方案(DOC)_第2页
2/9
后浇带独立支模体系方案(DOC)_第3页
3/9

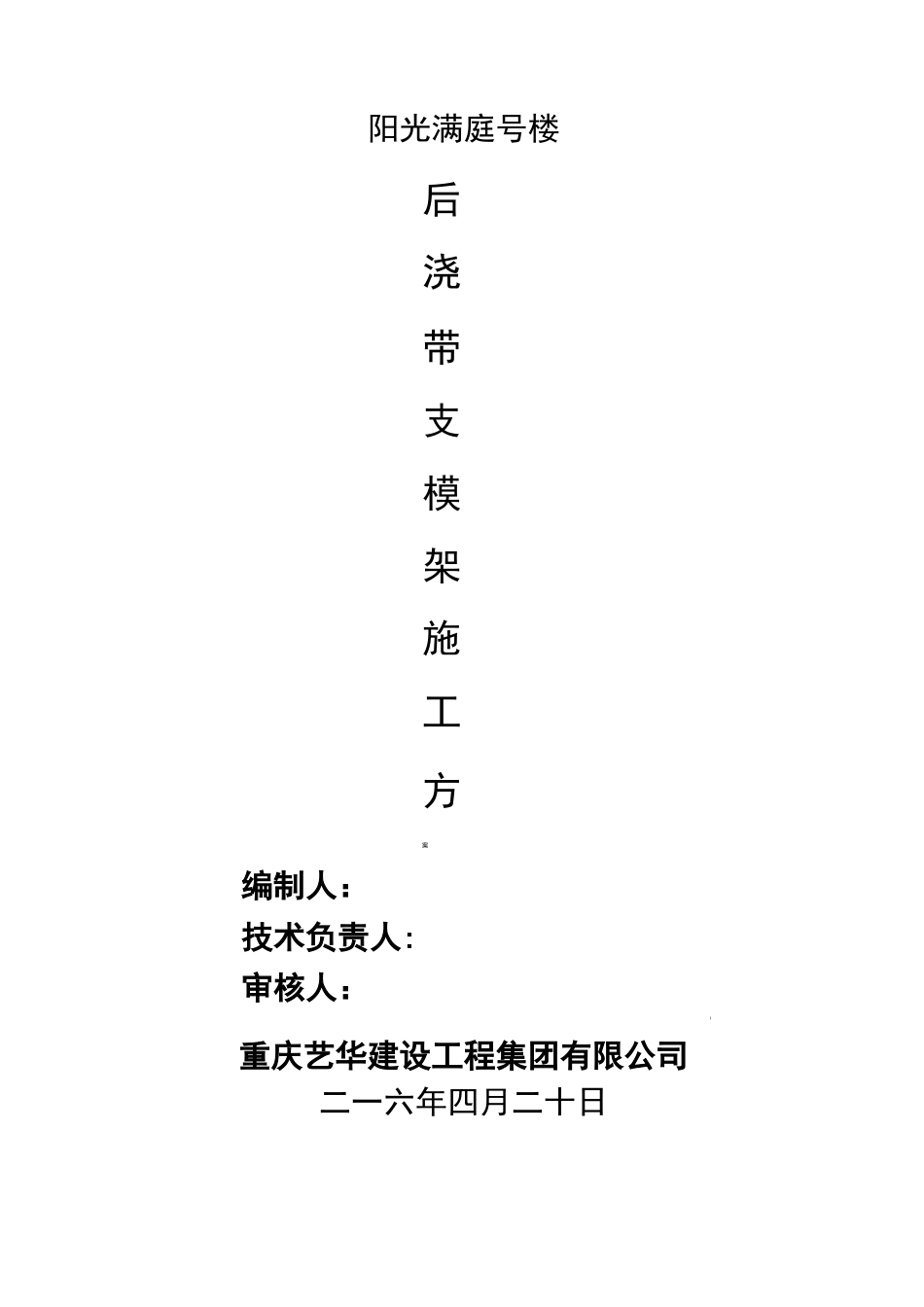

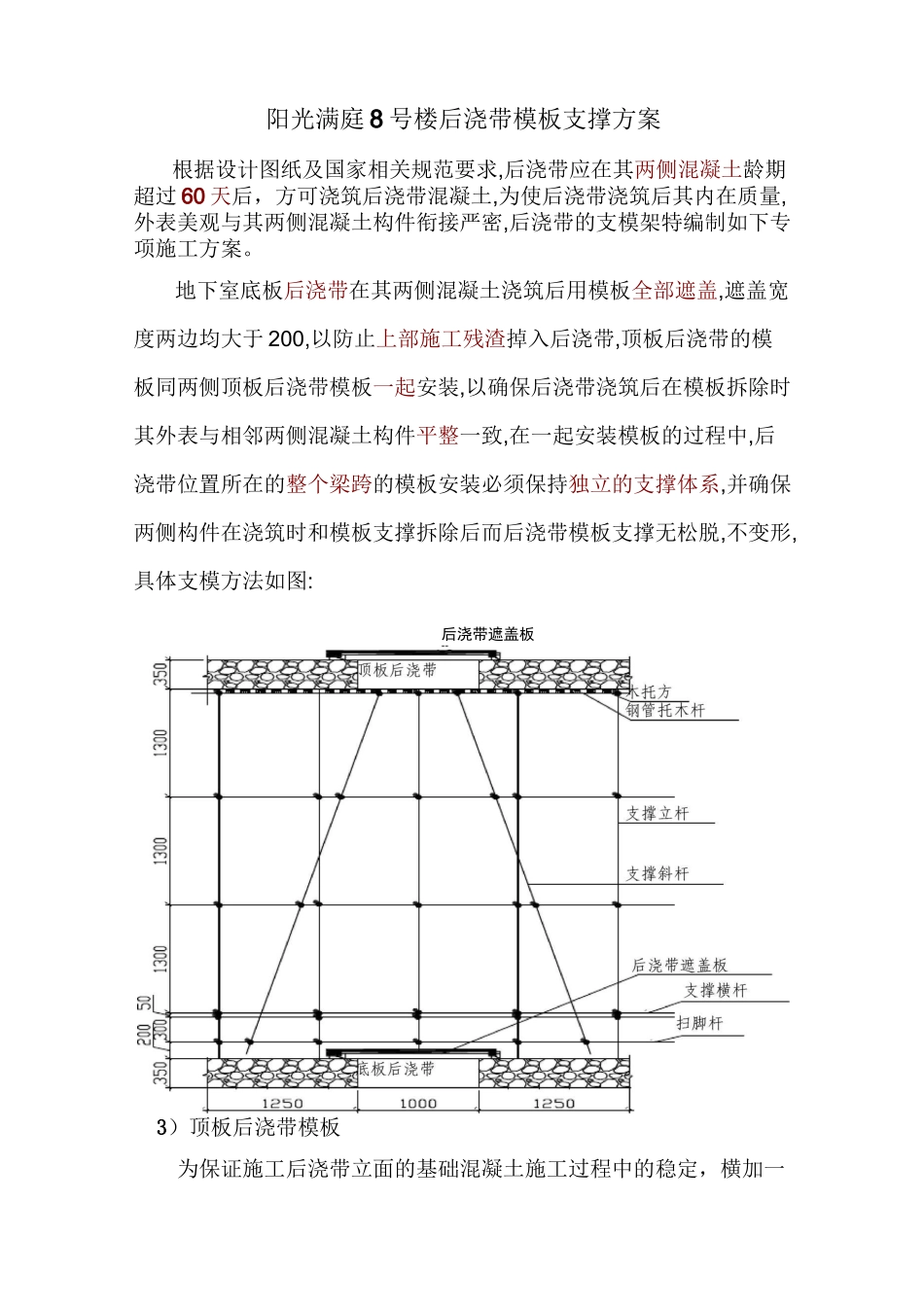

阳光满庭号楼后浇带支模架施工方案编制人:技术负责人:审核人:I重庆艺华建设工程集团有限公司二一六年四月二十日阳光满庭 8 号楼后浇带模板支撑方案根据设计图纸及国家相关规范要求,后浇带应在其两侧混凝土龄期超过 60 天后,方可浇筑后浇带混凝土,为使后浇带浇筑后其内在质量,外表美观与其两侧混凝土构件衔接严密,后浇带的支模架特编制如下专项施工方案。地下室底板后浇带在其两侧混凝土浇筑后用模板全部遮盖,遮盖宽度两边均大于 200,以防止上部施工残渣掉入后浇带,顶板后浇带的模板同两侧顶板后浇带模板一起安装,以确保后浇带浇筑后在模板拆除时其外表与相邻两侧混凝土构件平整一致,在一起安装模板的过程中,后浇带位置所在的整个梁跨的模板安装必须保持独立的支撑体系,并确保两侧构件在浇筑时和模板支撑拆除后而后浇带模板支撑无松脱,不变形,具体支模方法如图:后浇带遮盖板--3)顶板后浇带模板为保证施工后浇带立面的基础混凝土施工过程中的稳定,横加一条木方,在楼板浇注完成后在后浇带处加盖模板,防止杂物落入及施工过程中出现踩踏破坏。顶板后浇带模板的支设方法是在后浇带所在的顶板模板支设前,在后浇带处也应先支板模,以支撑后浇带模板。后浇带所处的一跨内的梁板模板及支撑随后浇带两侧模板一起支护,排距不大于 1m(包括梁板支撑均应保留)。该部分模板支撑系统要相对独立,以便于其他模板及支撑的正常拆除和周转,在后浇带砼达到 100%设计强度时,才能拆除。一、工程概况:本工程共四层,土相当于绝对标高,结构形式基础为人工挖孔桩,主体结构为框架-剪力墙结构;吊四层米,吊三层、吊二层为米,吊一层为米。建筑面积为平方米,其中人防工程平方米;人防工程为框架一剪力墙结构,号楼为框架结构。建筑等级为二级,抗震设防烈度为度,结构的安全等级为 II 级,设计使用年限为年。建筑类别:商业、车库;耐火等级:均为一级。防水等级:地下车库二级屋面一级。二、后浇带施工要求:本工程后浇带为钢筋混凝土温度后浇带,其应在楼层混凝土浇注60 天后浇筑,具体位置及宽度见相应结构施工图纸.后浇带留齿槽型,后浇带采用微膨胀性混凝土,其混凝土强度等级应比构件混凝土强度等级提高一级,后浇带两侧模板待后浇带混凝土强度达到 100%时方可拆模,后浇带浇筑时的温度宜与主体混凝土浇筑时的温度接近。三、后浇带模板施工:后浇带施工流程:施工后浇带以外砼-拆其余部位模板-到设计规定时间后(60d),施工后浇带砼一后浇带砼强度达...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

后浇带独立支模体系方案(DOC)

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
