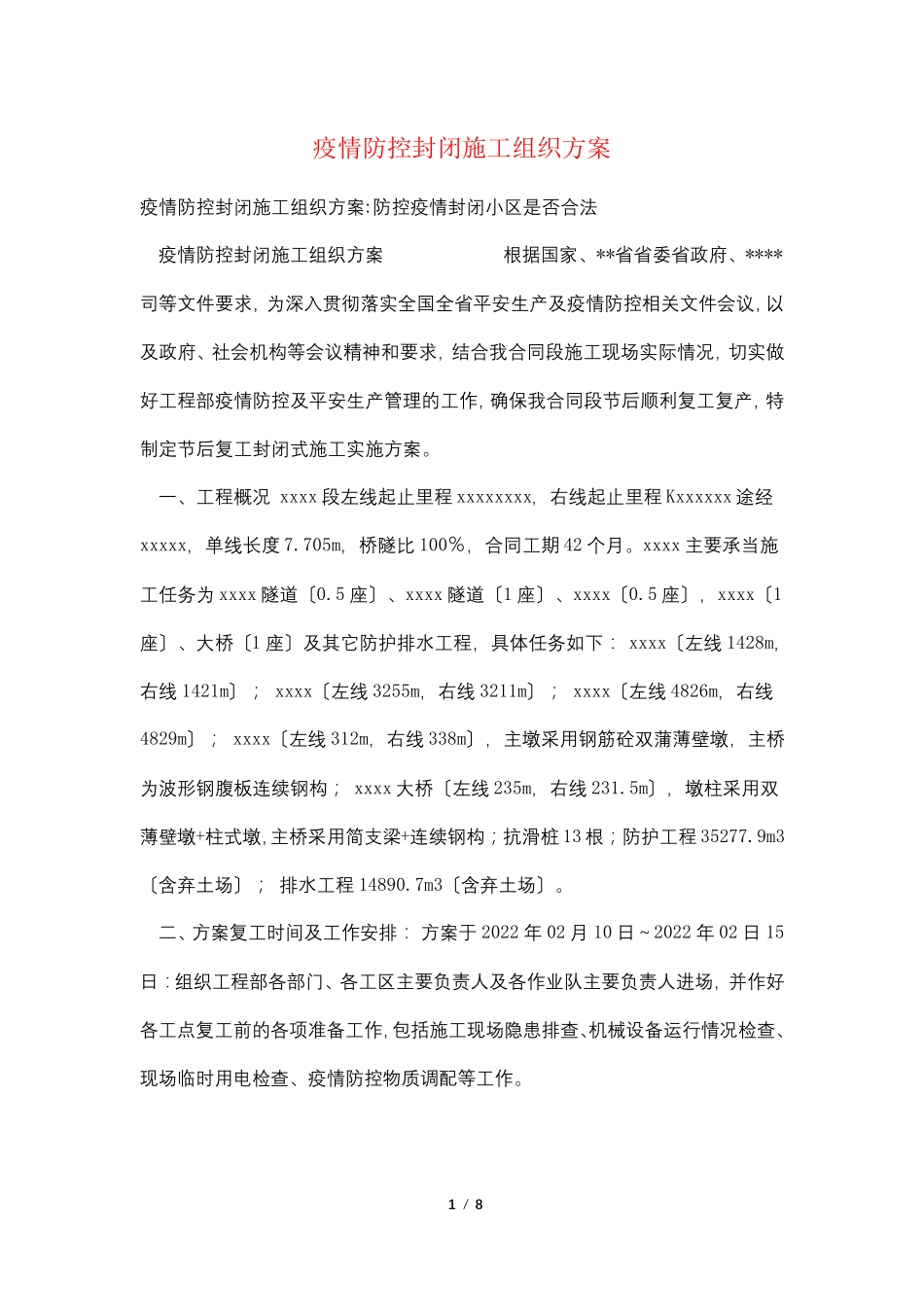

1 / 8 疫情防控封闭施工组织方案�疫情防控封闭施工组织方案:防控疫情封闭小区是否合法 疫情防控封闭施工组织方案 根据国家、**省省委省政府、****司等文件要求,为深入贯彻落实全国全省平安生产及疫情防控相关文件会议,以及政府、社会机构等会议精神和要求,结合我合同段施工现场实际情况,切实做好工程部疫情防控及平安生产管理的工作,确保我合同段节后顺利复工复产,特制定节后复工封闭式施工实施方案
一、工程概况 xxxx 段左线起止里程 xxxxxxxx,右线起止里程 Kxxxxxx 途经xxxxx,单线长度 7
705m,桥隧比 100%,合同工期 42 个月
xxxx 主要承当施工任务为 xxxx 隧道〔0
5 座〕、xxxx 隧道〔1 座〕、xxxx〔0
5 座〕,xxxx〔1座〕、大桥〔1 座〕及其它防护排水工程,具体任务如下: xxxx〔左线 1428m,右线 1421m〕; xxxx〔左线 3255m,右线 3211m〕; xxxx〔左线 4826m,右线4829m〕; xxxx〔左线 312m,右线 338m〕,主墩采用钢筋砼双蒲薄壁墩,主桥为波形钢腹板连续钢构; xxxx 大桥〔左线 235m,右线 231
5m〕,墩柱采用双薄壁墩+柱式墩,主桥采用简支梁+连续钢构; 抗滑桩 13 根; 防护工程 35277
9m3〔含弃土场〕; 排水工程 14890
7m3〔含弃土场〕
二、方案复工时间及工作安排: 方案于 2022 年 02 月 10 日~2022 年 02 日 15日:组织工程部各部门、各工区主要负责人及各作业队主要负责人进场,并作好各工点复工前的各项准备工作,包括施工现场隐患排查、机械设备运行情况检查、现场临时用电检查、疫情防控物质调配等工作

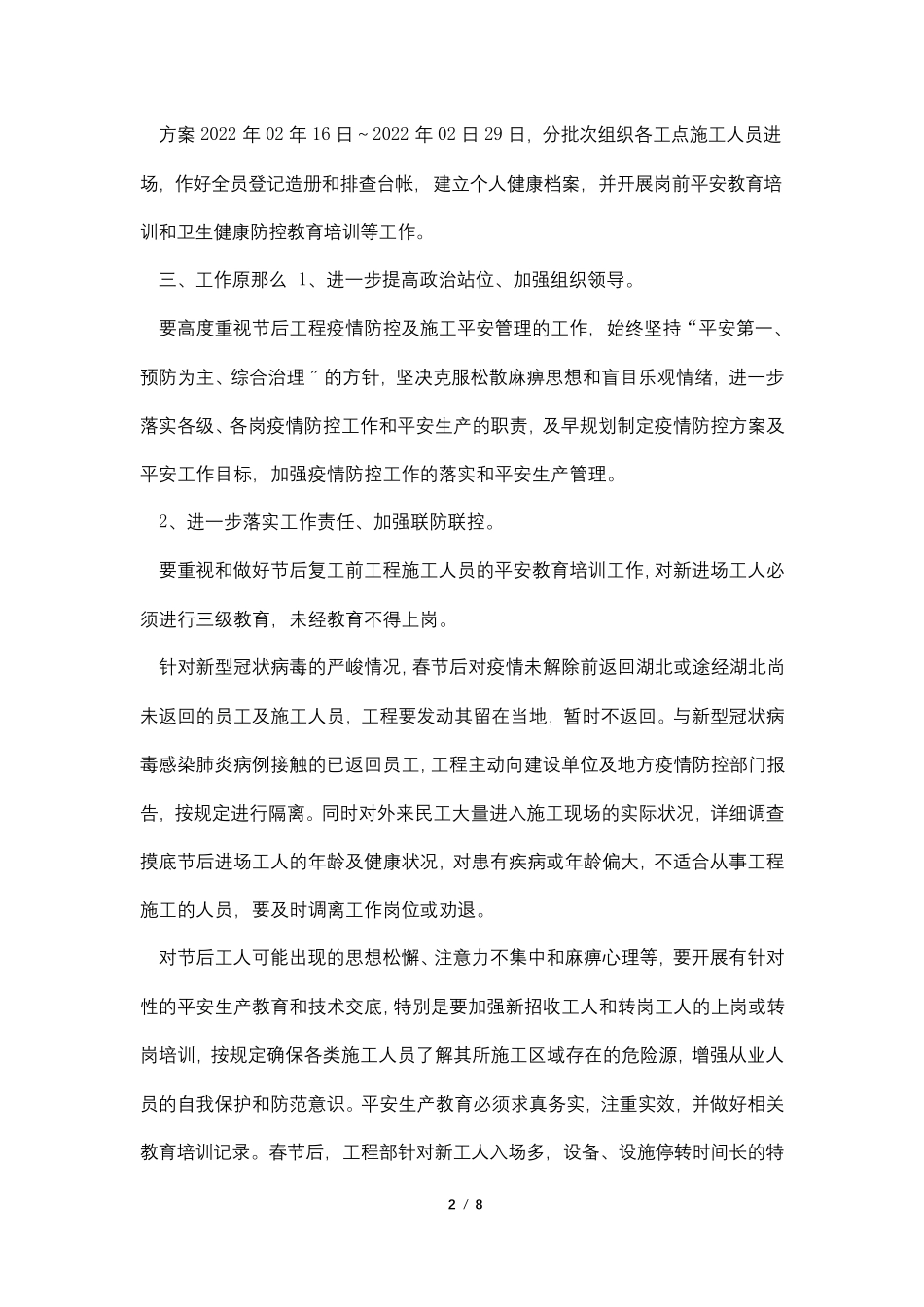

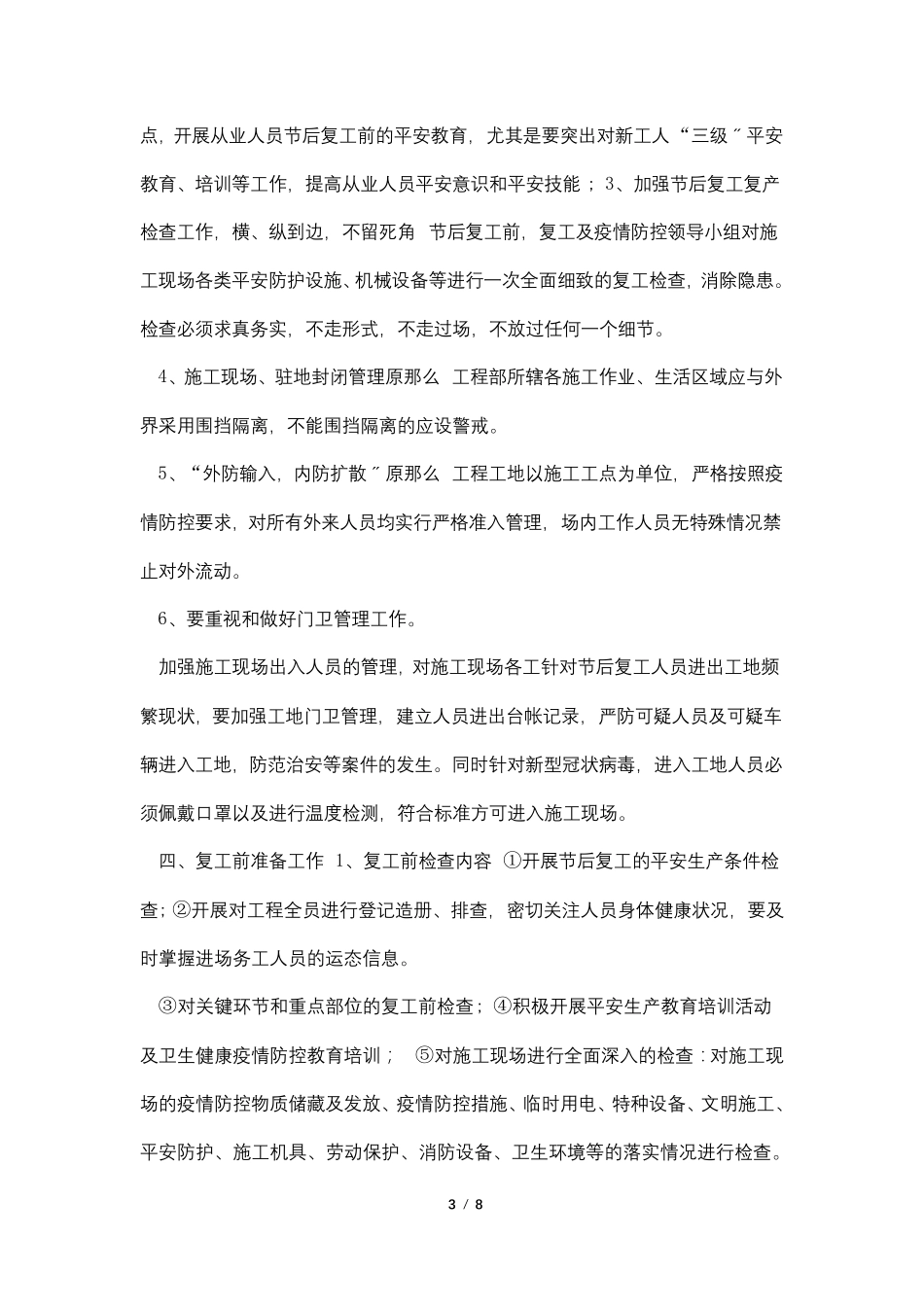

2 / 8 方案 2022 年 02 年 16 日~2022 年 02 日 29 日,分批次组织各工点施工人员
