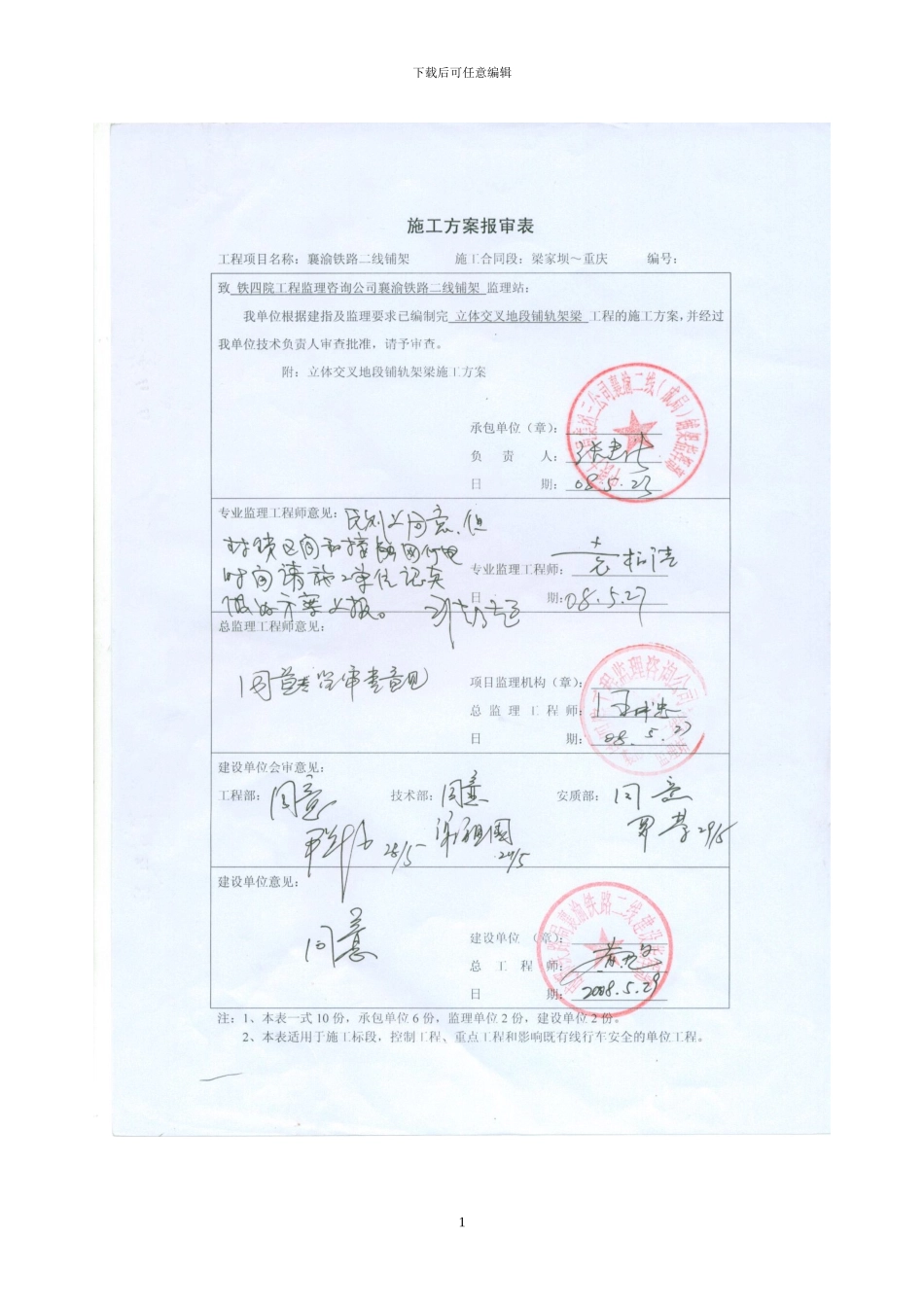

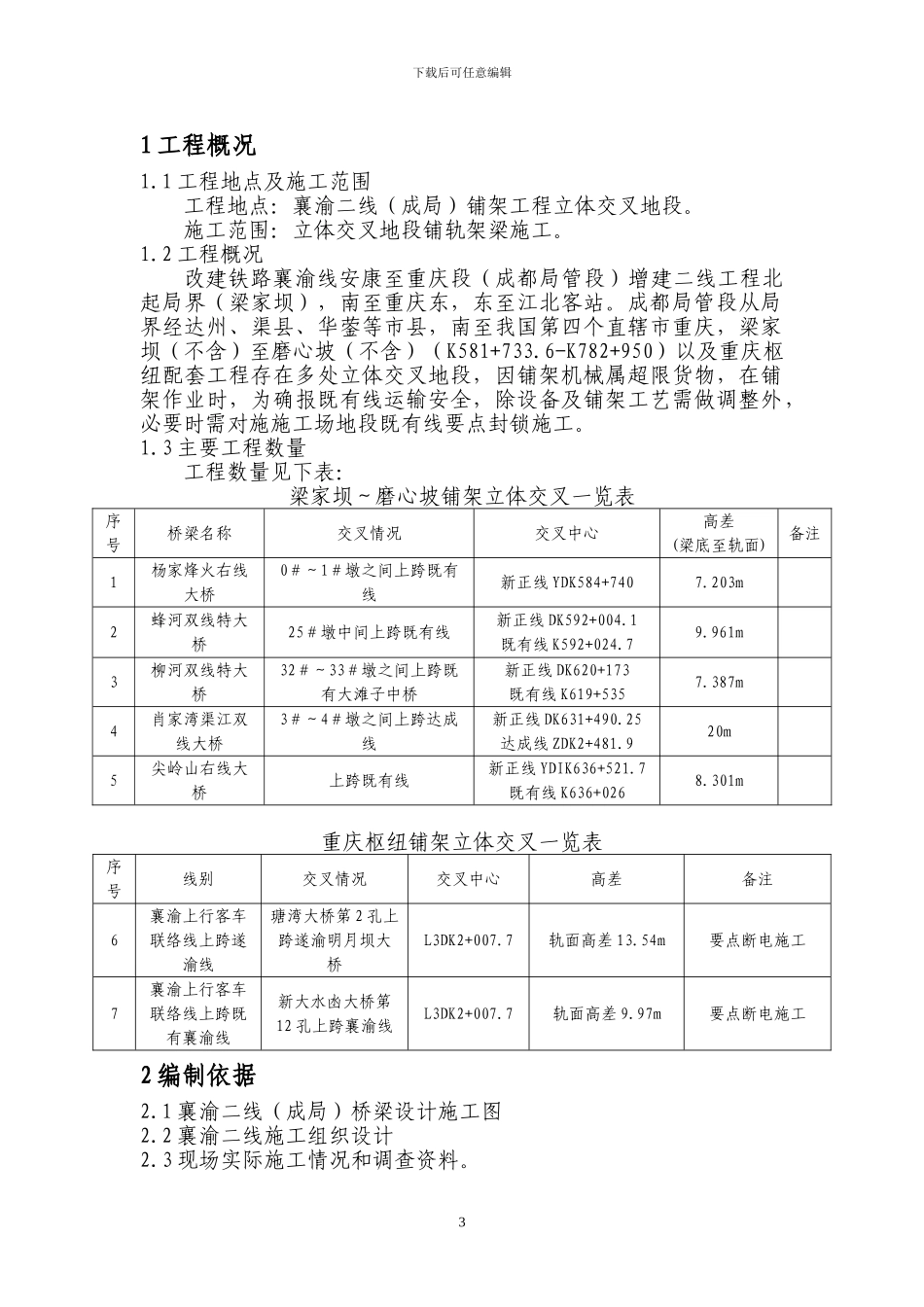

下载后可任意编辑1下载后可任意编辑2下载后可任意编辑1 工程概况1
1 工程地点及施工范围工程地点:襄渝二线(成局)铺架工程立体交叉地段
施工范围:立体交叉地段铺轨架梁施工
2 工程概况改建铁路襄渝线安康至重庆段(成都局管段)增建二线工程北起局界(梁家坝),南至重庆东,东至江北客站
成都局管段从局界经达州、渠县、华蓥等市县,南至我国第四个直辖市重庆,梁家坝(不含)至磨心坡(不含)(K581+733
6-K782+950)以及重庆枢纽配套工程存在多处立体交叉地段,因铺架机械属超限货物,在铺架作业时,为确报既有线运输安全,除设备及铺架工艺需做调整外,必要时需对施施工场地段既有线要点封锁施工
3 主要工程数量工程数量见下表:梁家坝~磨心坡铺架立体交叉一览表序号桥梁名称交叉情况交叉中心高差(梁底至轨面)备注1杨家烽火右线大桥0#~1#墩之间上跨既有线新正线 YDK584+7407
203m2蜂河双线特大桥25#墩中间上跨既有线新正线 DK592+004
1既有线 K592+024
961m3柳河双线特大桥32#~33#墩之间上跨既有大滩子中桥新正线 DK620+173既有线 K619+5357
387m4肖家湾渠江双线大桥3#~4#墩之间上跨达成线新正线 DK631+490
25达成线 ZDK2+481
920m5尖岭山右线大桥上跨既有线新正线 YDIK636+521
7既有线 K636+0268
301m重庆枢纽铺架立体交叉一览表序号线别交叉情况交叉中心高差备注6襄渝上行客车联络线上跨遂渝线瑭湾大桥第 2 孔上跨遂渝明月坝大桥L3DK2+007
7轨面高差 13
54m要点断电施工7襄渝上行客车联络线上跨既有襄渝线新大水凼大桥第12 孔上跨襄渝线L3DK2+007
7轨面高差 9
97m要点断电施工2 编制依据2
1 襄渝二线(成局)桥梁设计施工图2
2 襄渝二线施
