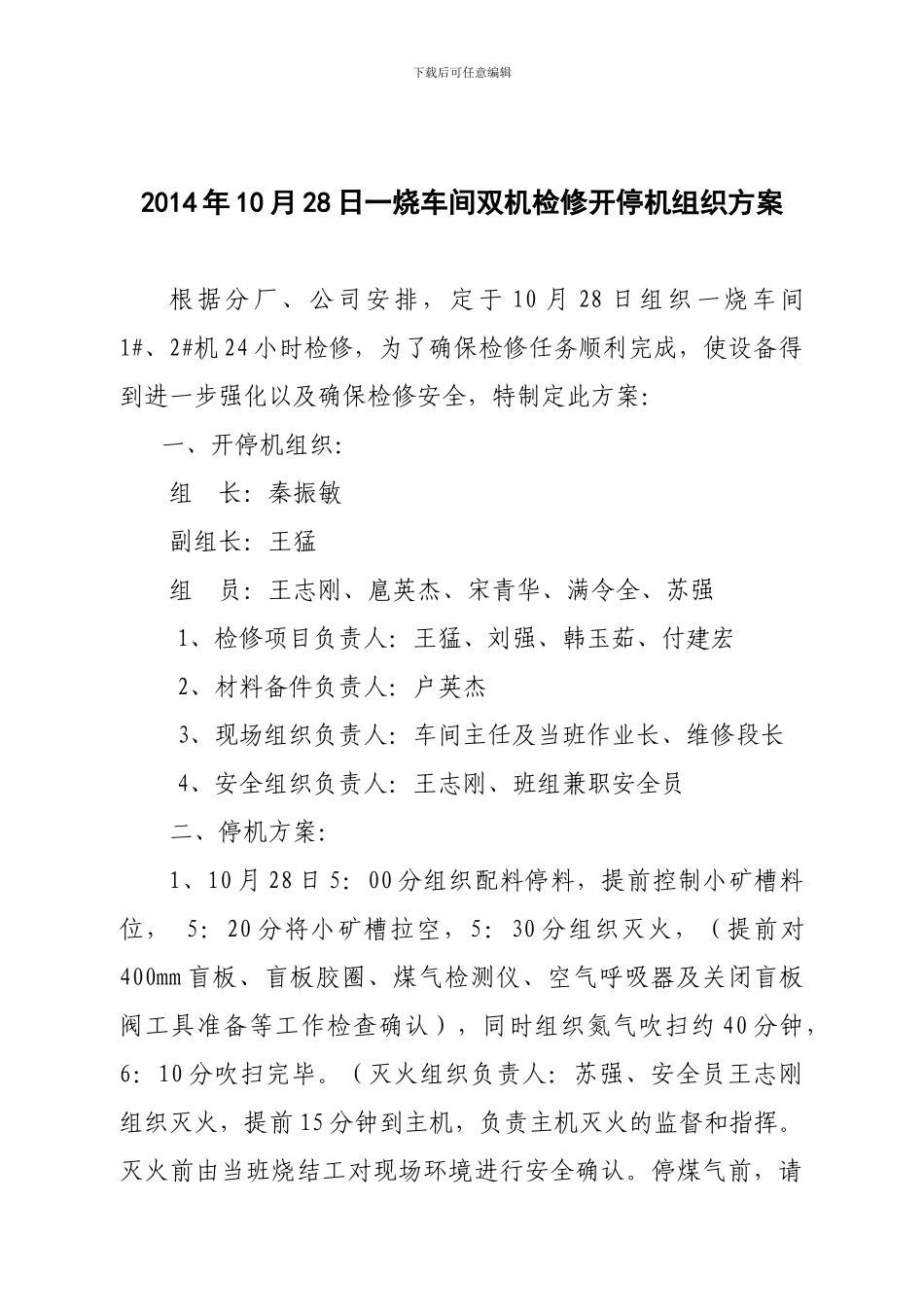

下载后可任意编辑2014 年 10 月 28 日一烧车间双机检修开停机组织方案 根据分厂、公司安排,定于 10 月 28 日组织一烧车间1#、2#机 24 小时检修,为了确保检修任务顺利完成,使设备得到进一步强化以及确保检修安全,特制定此方案:一、开停机组织:组 长:秦振敏副组长:王猛组 员:王志刚、扈英杰、宋青华、满令全、苏强1、检修项目负责人:王猛、刘强、韩玉茹、付建宏2、材料备件负责人:户英杰3、现场组织负责人:车间主任及当班作业长、维修段长4、安全组织负责人:王志刚、班组兼职安全员二、停机方案:1、10 月 28 日 5:00 分组织配料停料,提前控制小矿槽料位, 5:20 分将小矿槽拉空,5:30 分组织灭火,(提前对400mm 盲板、盲板胶圈、煤气检测仪、空气呼吸器及关闭盲板阀工具准备等工作检查确认),同时组织氮气吹扫约 40 分钟,6:10 分吹扫完毕

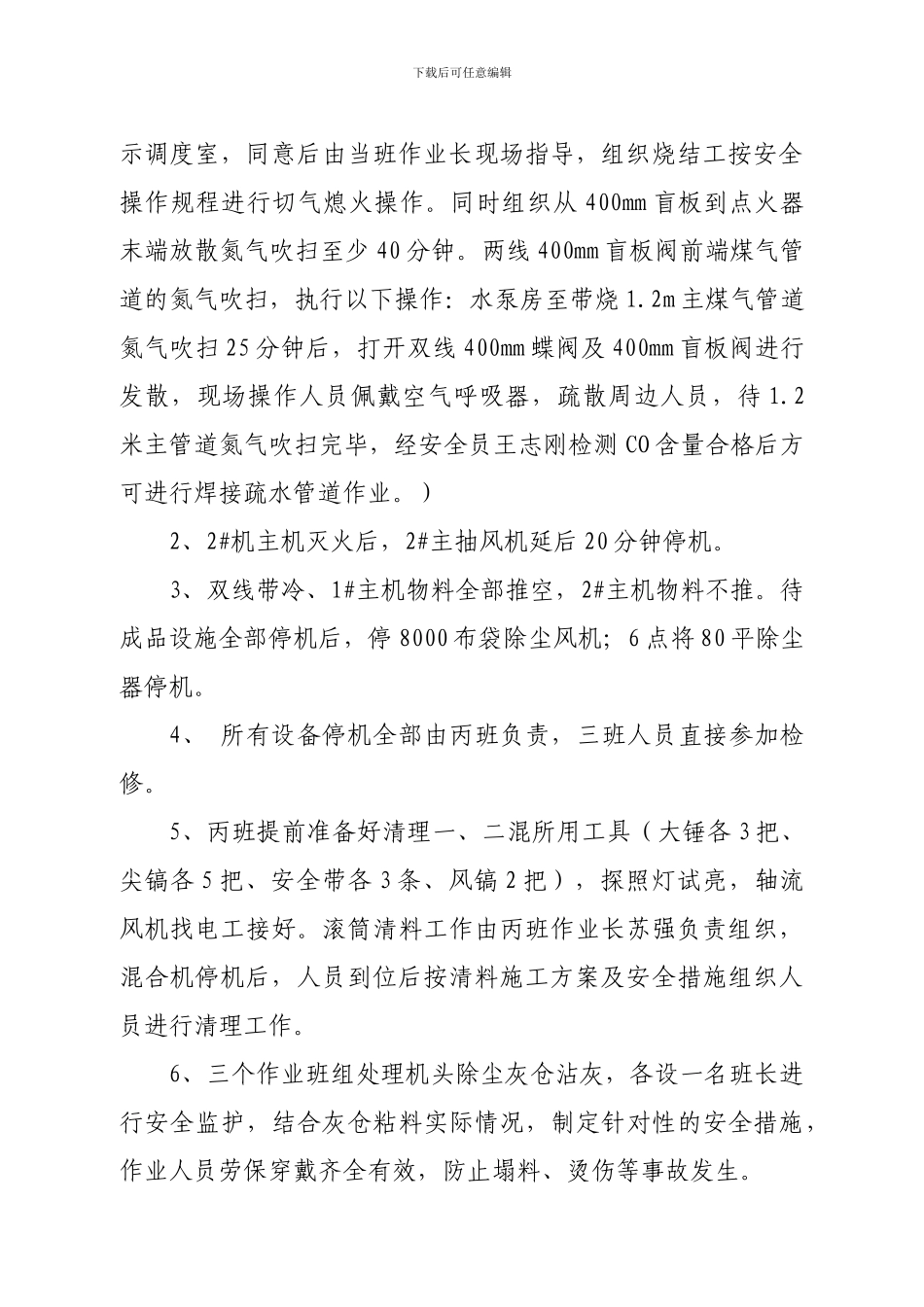

(灭火组织负责人:苏强、安全员王志刚组织灭火,提前 15 分钟到主机,负责主机灭火的监督和指挥
灭火前由当班烧结工对现场环境进行安全确认
停煤气前,请下载后可任意编辑示调度室,同意后由当班作业长现场指导,组织烧结工按安全操作规程进行切气熄火操作
同时组织从 400mm 盲板到点火器末端放散氮气吹扫至少 40 分钟
两线 400mm 盲板阀前端煤气管道的氮气吹扫,执行以下操作:水泵房至带烧 1
2m 主煤气管道氮气吹扫 25 分钟后,打开双线 400mm 蝶阀及 400mm 盲板阀进行发散,现场操作人员佩戴空气呼吸器,疏散周边人员,待 1
2米主管道氮气吹扫完毕,经安全员王志刚检测 CO 含量合格后方可进行焊接疏水管道作业
)2、2#机主机灭火后,2#主抽风机延后 20 分钟停机
3、双线带冷、1#主机物料全部推空,2#主机物料不推
待成品设施全部停机后,停 8000 布袋除尘风机;6 点将 80 平除尘器停机
