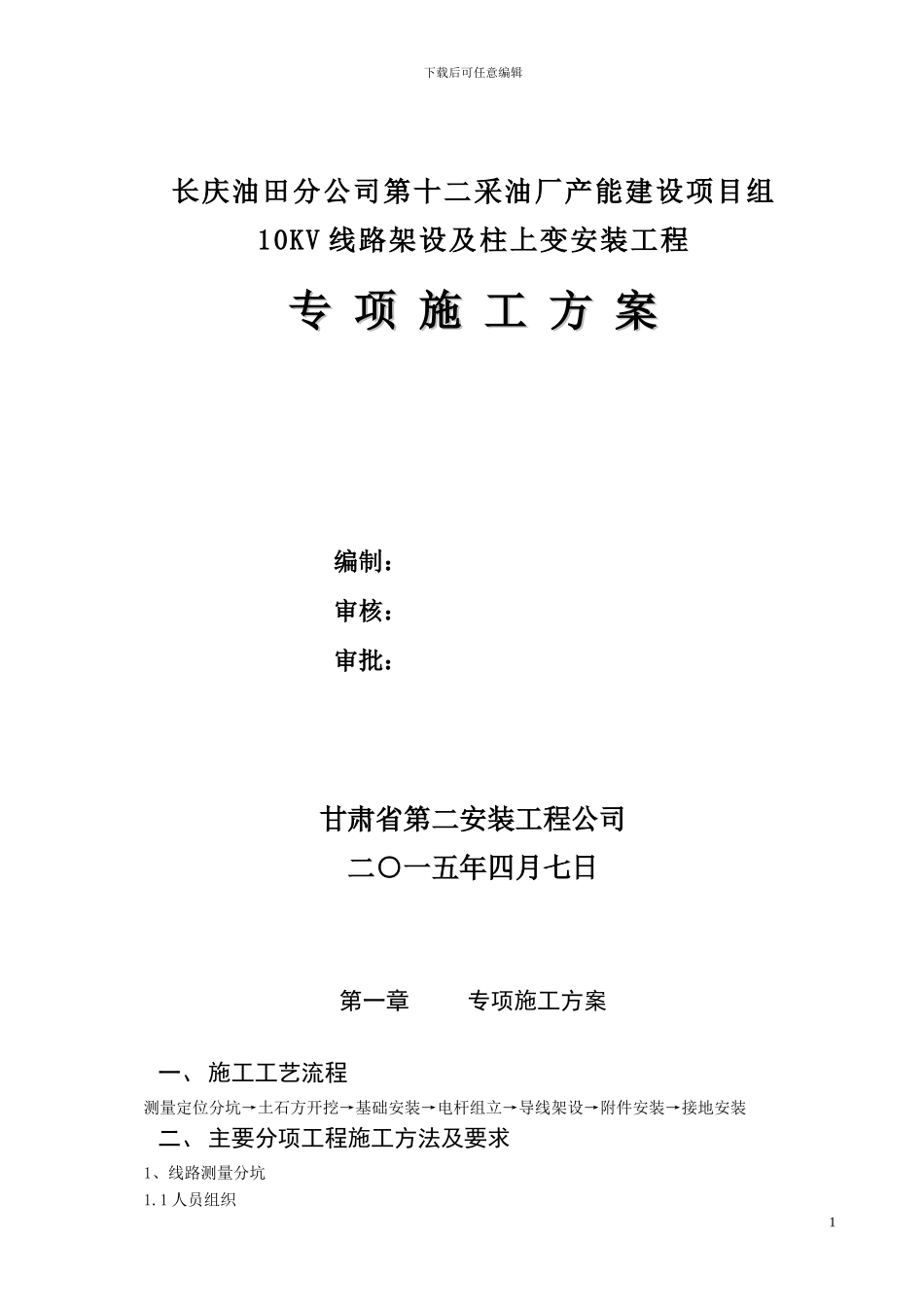

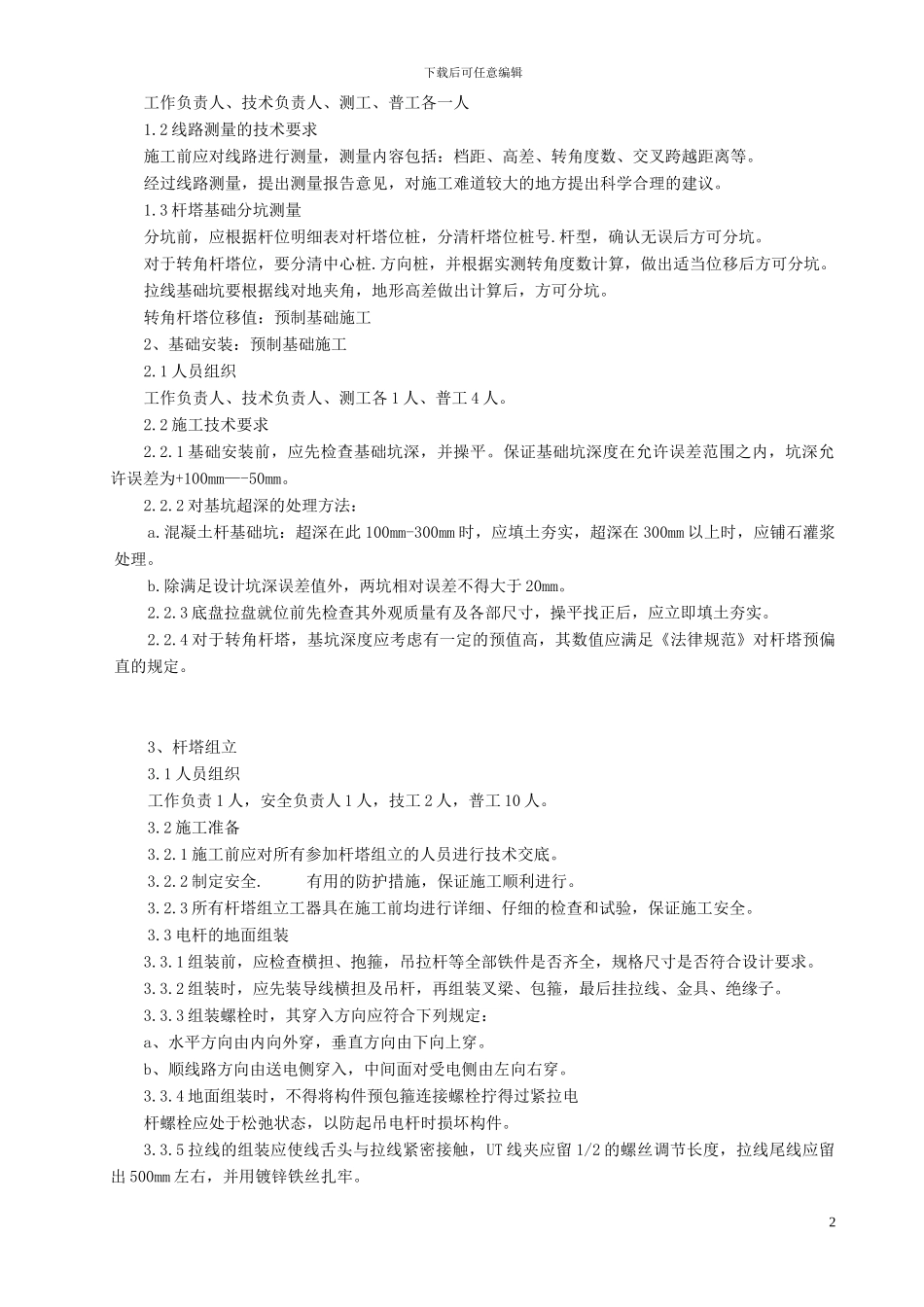

1下载后可任意编辑长庆油田分公司第十二采油厂产能建设项目组10KV 线路架设及柱上变安装工程专 项 施 工 方 案专 项 施 工 方 案编制:审核: 审批: 甘肃省第二安装工程公司二○一五年四月七日第一章 专项施工方案一、 施工工艺流程测量定位分坑→土石方开挖→基础安装→电杆组立→导线架设→附件安装→接地安装二、 主要分项工程施工方法及要求1、线路测量分坑1.1 人员组织 2下载后可任意编辑工作负责人、技术负责人、测工、普工各一人1.2 线路测量的技术要求施工前应对线路进行测量,测量内容包括:档距、高差、转角度数、交叉跨越距离等。经过线路测量,提出测量报告意见,对施工难道较大的地方提出科学合理的建议。1.3 杆塔基础分坑测量分坑前,应根据杆位明细表对杆塔位桩,分清杆塔位桩号.杆型,确认无误后方可分坑。对于转角杆塔位,要分清中心桩.方向桩,并根据实测转角度数计算,做出适当位移后方可分坑。拉线基础坑要根据线对地夹角,地形高差做出计算后,方可分坑。转角杆塔位移值:预制基础施工2、基础安装:预制基础施工2.1 人员组织工作负责人、技术负责人、测工各 1 人、普工 4 人。2.2 施工技术要求2.2.1 基础安装前,应先检查基础坑深,并操平。保证基础坑深度在允许误差范围之内,坑深允许误差为+100mm—-50mm。2.2.2 对基坑超深的处理方法:a.混凝土杆基础坑:超深在此 100mm-300mm 时,应填土夯实,超深在 300mm 以上时,应铺石灌浆处理。b.除满足设计坑深误差值外,两坑相对误差不得大于 20mm。2.2.3 底盘拉盘就位前先检查其外观质量有及各部尺寸,操平找正后,应立即填土夯实。2.2.4 对于转角杆塔,基坑深度应考虑有一定的预值高,其数值应满足《法律规范》对杆塔预偏直的规定。3、杆塔组立 3.1 人员组织工作负责 1 人,安全负责人 1 人,技工 2 人,普工 10 人。3.2 施工准备3.2.1 施工前应对所有参加杆塔组立的人员进行技术交底。3.2.2 制定安全.有用的防护措施,保证施工顺利进行。3.2.3 所有杆塔组立工器具在施工前均进行详细、仔细的检查和试验,保证施工安全。3.3 电杆的地面组装3.3.1 组装前,应检查横担、抱箍,吊拉杆等全部铁件是否齐全,规格尺寸是否符合设计要求。3.3.2 组装时,应先装导线横担及吊杆,再组装叉梁、包箍,最后挂拉线、金具、绝缘子。 3.3.3 组装螺栓时,其穿入方向应符合下列规定:a、水平方向由内向外穿,垂直方向由下向上穿。b、顺线...
