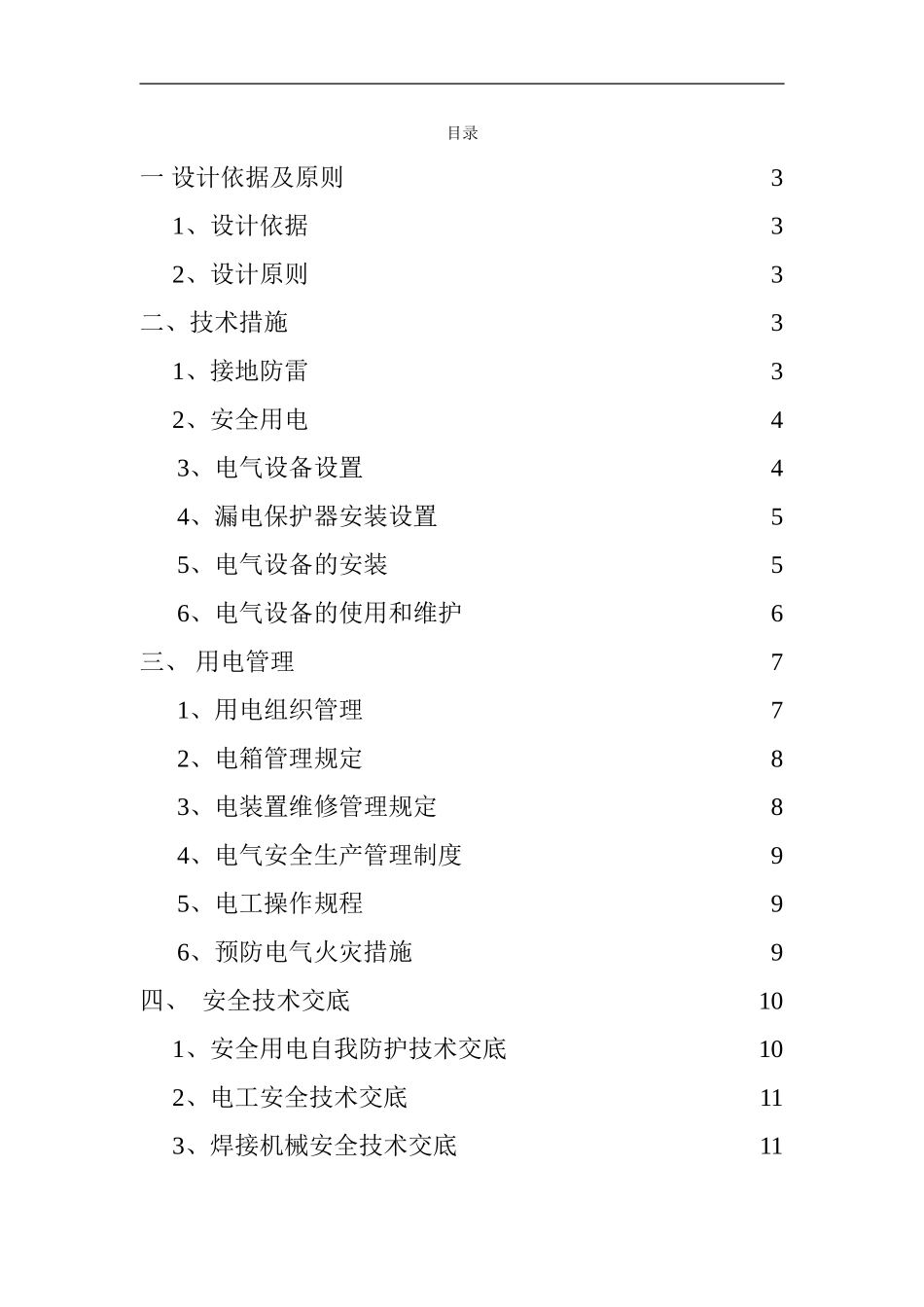

下载后可任意编辑普立(滇黔界)至宣威高速公路第十合同段临时用电管理方案临时用电管理方案浙江八咏公路工程有限公司普立(滇黔界)至宣威高速公路第十合同段2024 年 7 月 21 日目录一 设计依据及原则31、设计依据32、设计原则3二、技术措施31、接地防雷32、安全用电43、电气设备设置44、漏电保护器安装设置55、电气设备的安装56、电气设备的使用和维护6三、 用电管理71、用电组织管理72、电箱管理规定83、电装置维修管理规定84、电气安全生产管理制度95、电工操作规程96、预防电气火灾措施9四、 安全技术交底101、安全用电自我防护技术交底102、电工安全技术交底113、焊接机械安全技术交底11下载后可任意编辑施工现场临时用电管理方案一 设计依据及原则1、设计依据⑴《建设工程施工现场供用电安全法律规范》GB50194-93;⑵《施工现场临时用电安全技术法律规范》JGJ46-2024;⑶《低压配电设计法律规范》GB50054-95;⑷《供配电系统设计法律规范》GB50052-95;⑸《通用用电设备配电设计法律规范》GB50055-93;⑹ 甲方提供的现场电源资料;⑺ 现场临时用电设备负荷和配置资料
2、设计原则(1)满足施工用电设备要求,合理选择电力线、开关、漏电保护器等电器设备
(2)采纳“三相五线制”供电系统,PE 线电气设备连接要严格按防雷接地要求规定安装
(3)满足施工安全用电原则,认真做好保护接地、保护接零,电器设备的金属外壳、框架必须接地,保护接零采纳 TN-S 接零保护用电系统,以免发生触电事故
(4)执行设计、施工和验收制度,施工用电由电力工程师根据现场实际情况参照用电安全法律规范进行设计,专职电工按图组织施工;由电力工程师组织安全员、质检员、施工负责人和电工参加对用电线路、电器安装进行验收

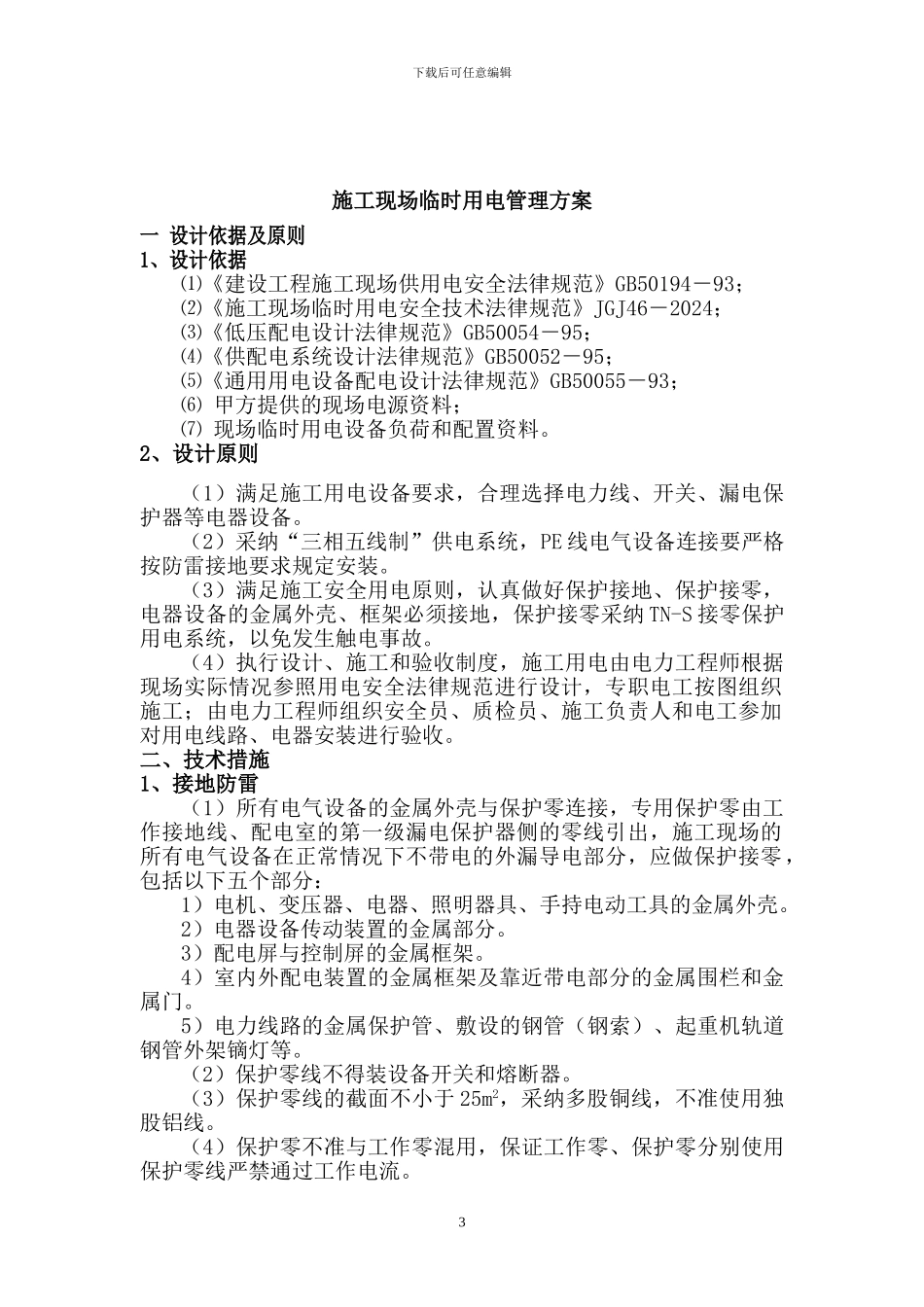

二、技术措施1、接地防雷(1)所有电气设备的金属外壳与保护零连
