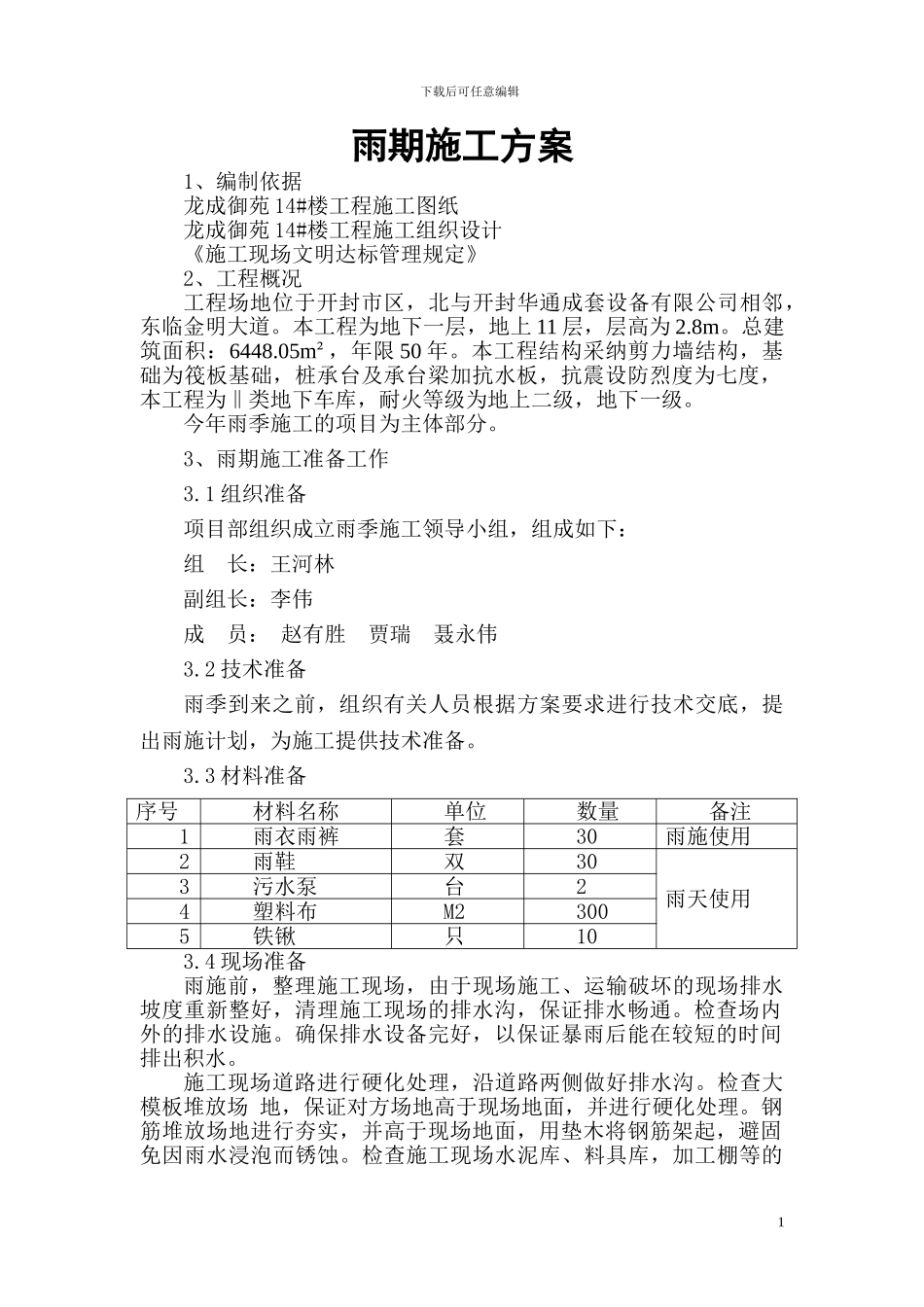

下载后可任意编辑雨期施工方案1、编制依据龙成御苑 14#楼工程施工图纸龙成御苑 14#楼工程施工组织设计《施工现场文明达标管理规定》2、工程概况工程场地位于开封市区,北与开封华通成套设备有限公司相邻,东临金明大道
本工程为地下一层,地上 11 层,层高为 2
总建筑面积:6448
05m²,年限 50 年
本工程结构采纳剪力墙结构,基础为筏板基础,桩承台及承台梁加抗水板,抗震设防烈度为七度,本工程为‖类地下车库,耐火等级为地上二级,地下一级
今年雨季施工的项目为主体部分
3、雨期施工准备工作3
1 组织准备项目部组织成立雨季施工领导小组,组成如下:组 长:王河林副组长:李伟成 员: 赵有胜 贾瑞 聂永伟3
2 技术准备雨季到来之前,组织有关人员根据方案要求进行技术交底,提出雨施计划,为施工提供技术准备
3 材料准备序号材料名称单位数量备注1雨衣雨裤套30雨施使用2雨鞋双30雨天使用3污水泵台24塑料布M23005铁锹只103
4 现场准备雨施前,整理施工现场,由于现场施工、运输破坏的现场排水坡度重新整好,清理施工现场的排水沟,保证排水畅通
检查场内外的排水设施
确保排水设备完好,以保证暴雨后能在较短的时间排出积水
施工现场道路进行硬化处理,沿道路两侧做好排水沟
检查大模板堆放场 地,保证对方场地高于现场地面,并进行硬化处理
钢筋堆放场地进行夯实,并高于现场地面,用垫木将钢筋架起,避固免因雨水浸泡而锈蚀
检查施工现场水泥库、料具库,加工棚等的1下载后可任意编辑防情况,保证现场内棚库不渗漏
检查现场各种机具、设备的防雨设施,保证机具入棚和具备防雨功能,机电设备机座均垫高,不得直接放置在地面上,避开下雨时受淹
漏电接地保护装置应灵敏有效,雨季施工前检查线路的绝缘情况,做好记录,雨施期间定期检查

4、雨季施工技术措施4
1 钢筋工程钢筋堆放场地应夯实,并高于现场地面,用垫
