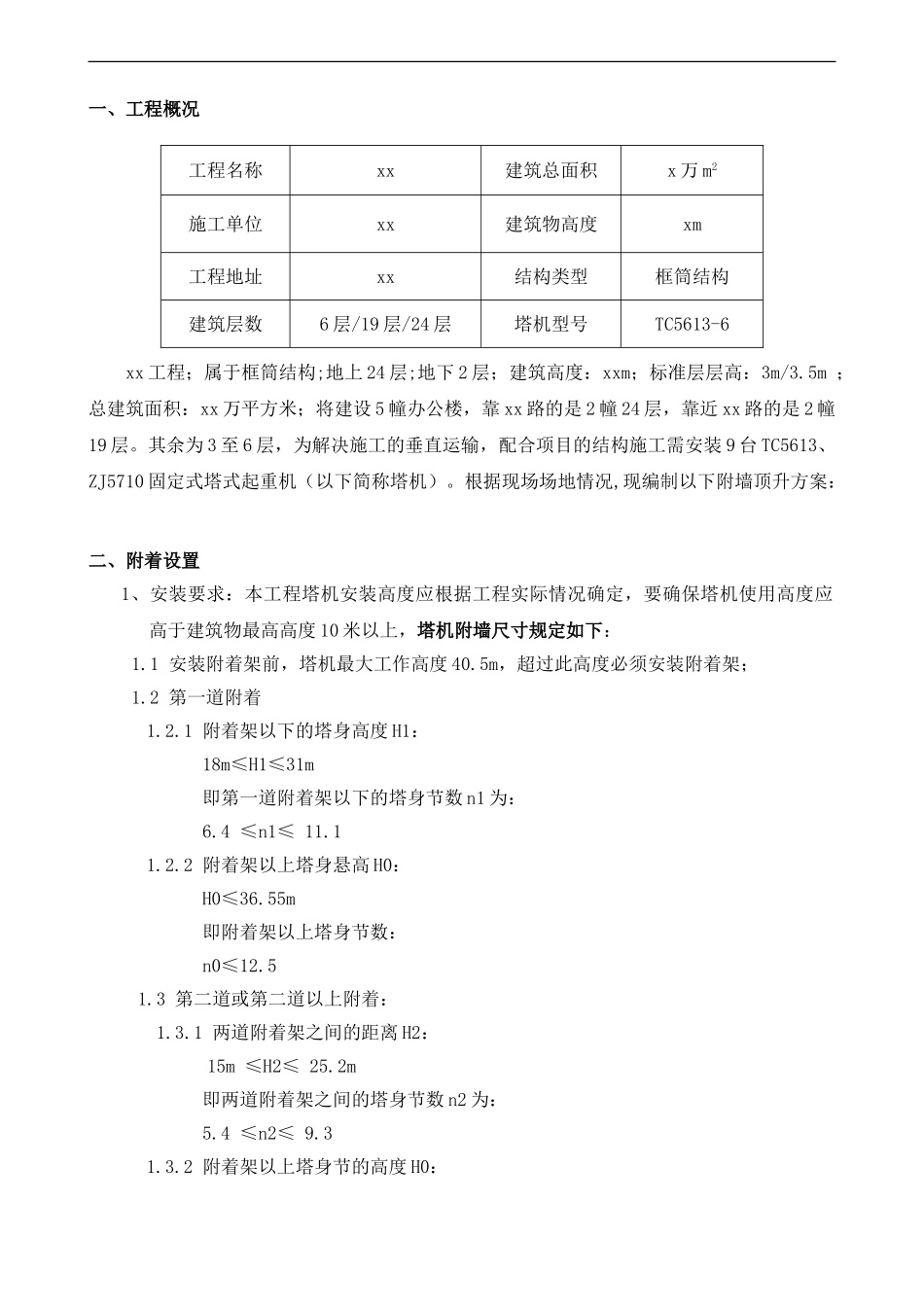

一、工程概况工程名称xx建筑总面积x 万 m2施工单位xx建筑物高度xm工程地址xx结构类型框筒结构建筑层数6 层/19 层/24 层塔机型号TC5613-6xx 工程;属于框筒结构;地上 24 层;地下 2 层;建筑高度:xxm;标准层层高:3m/3.5m ;总建筑面积:xx 万平方米;将建设 5 幢办公楼,靠 xx 路的是 2 幢 24 层,靠近 xx 路的是 2 幢19 层。其余为 3 至 6 层,为解决施工的垂直运输,配合项目的结构施工需安装 9 台 TC5613、ZJ5710 固定式塔式起重机(以下简称塔机)。根据现场场地情况,现编制以下附墙顶升方案:二、附着设置1、安装要求:本工程塔机安装高度应根据工程实际情况确定,要确保塔机使用高度应高于建筑物最高高度 10 米以上,塔机附墙尺寸规定如下: 1.1 安装附着架前,塔机最大工作高度 40.5m,超过此高度必须安装附着架; 1.2 第一道附着1.2.1 附着架以下的塔身高度 H1: 18m≤H1≤31m 即第一道附着架以下的塔身节数 n1 为: 6.4 ≤n1≤ 11.11.2.2 附着架以上塔身悬高 H0: H0≤36.55m 即附着架以上塔身节数: n0≤12.51.3 第二道或第二道以上附着: 1.3.1 两道附着架之间的距离 H2:15m ≤H2≤ 25.2m 即两道附着架之间的塔身节数 n2 为: 5.4 ≤n2≤ 9.31.3.2 附着架以上塔身节的高度 H0:下载后可任意编辑工作高度 H≤100m 时,H0≤36.55m;工作高度 H>100m 时,H0≤32.2m;根据现场的实际情况,并考虑一定的安全储备,考虑塔吊附墙时混凝土应达到的相应强度(不少于七天强度),暂定每层标准层施工时间周期为 4 天。因建筑物高度为 84 米,塔机安装高度需 95 米才可满足施工现场垂直运输高度 ,具体附墙位置如下:1#塔吊设置四道附着,尺寸如下(结构层顶标高为 84.10 米): 第一道附着高度:14.10 米。(以地下室底板板面标高-11.10 米计算,设备层 1-1/2/S)。 第二道附着高度:34.10 米。(10 层 1-1/2/S)。第三道附着高度:55.10 米。(17 层 1-1/2/S)。第四道附着高度:73.10 米。(23 层 1-1/2/S)。自由端高度为 16.30 米。2#塔吊设置三道附着,尺寸如下(结构层顶标高为 82.50 米): 第一道附着高度:25.80 米。(以塔吊承台顶标高-0.70 米计算,6 层 11-12/V)。 第二道附着高度:46.90 米。(11 层 11-12/V)。第三道附着高度:67.90 米。(17 层 11-12/V)。自由端高度为 25.00 米。3#塔吊设置三道附着,尺...
