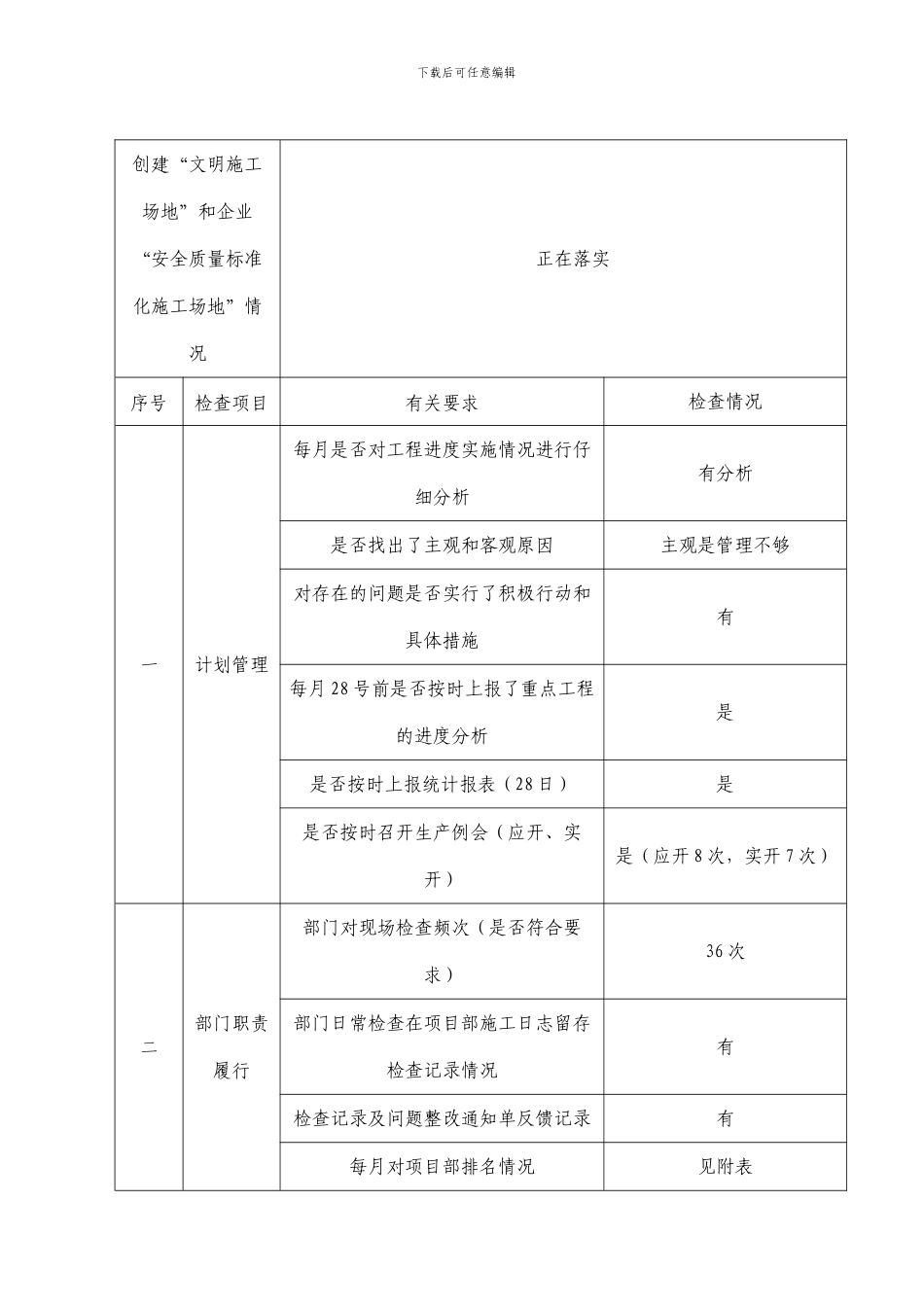

下载后可任意编辑( 一 )公司安全生产部工作考核表部门名称七建一公司安全生产部部门负责人高攀忠专职安全员及证书编号杨自慧证书编号:甘建安 C(2024)0115880计划统计员杨自慧在建工程个数10 个(1-5 月)总建筑面积129683㎡自行产值完成情况计划自行完成产值(万元)14000 万元实际完成产值(万元3746 万元(1-5 月)预留产值(万元)0 万元(去年集团 790 万元)1121 万元(去年自留 2479 万元)联营产值完成情况计划完成产值(万元)11000 万元实际完成产值(万元)山字石未开工,会宁粮库本月无税后产值(万元)竣工面积完成情况计划竣工面工程个数(个)9 个实际完成竣工工程个数(个)水岸、西固幼儿园、临洮 2#楼6

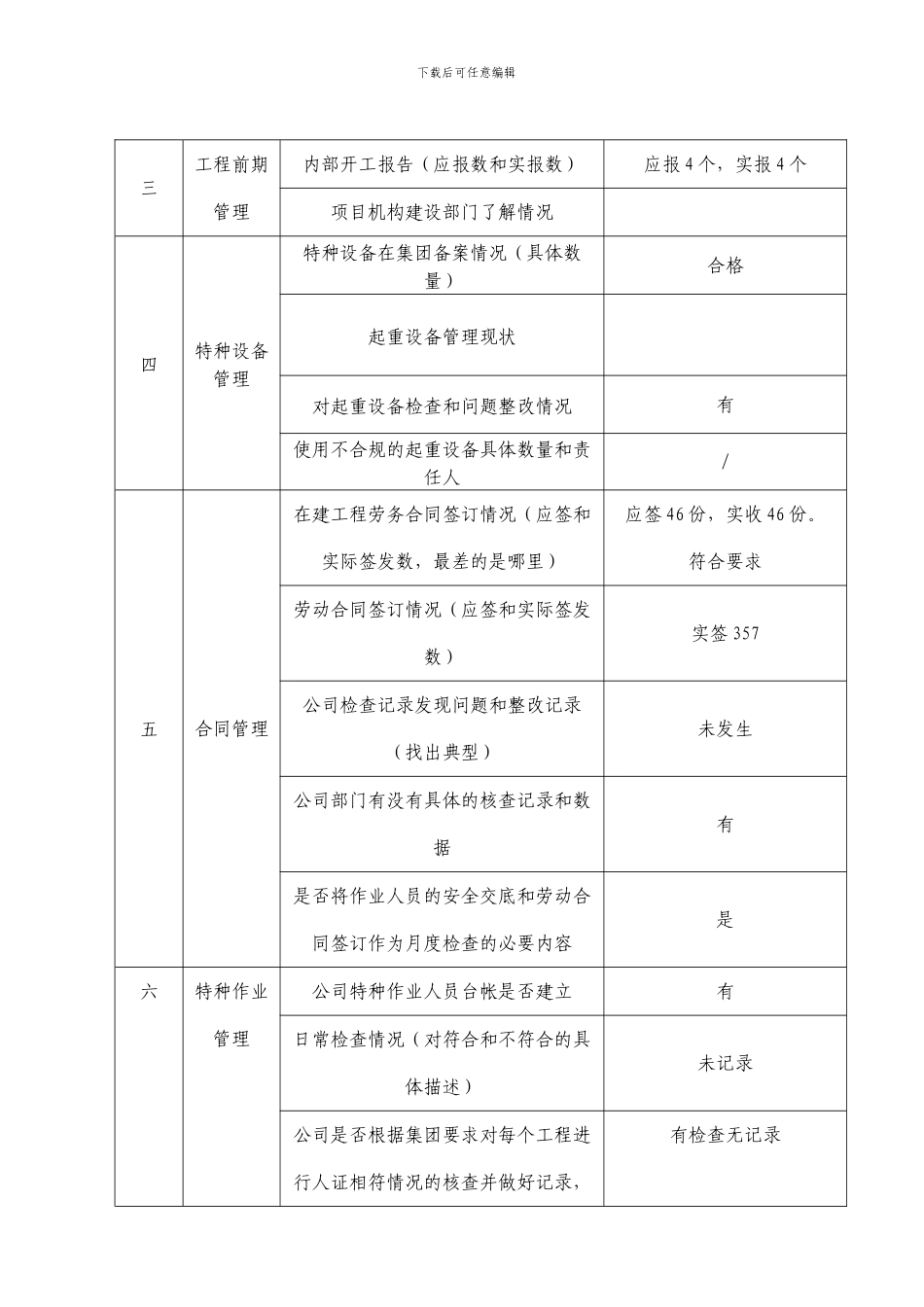

30 竣工计划竣工工程面积(平方米)101800㎡实际竣工工程面积(平方米)75900㎡(6 月 30 日)原因分析安全生产达标率%见附表下载后可任意编辑创建“文明施工场地”和企业“安全质量标准化施工场地”情况正在落实序号检查项目有关要求检查情况一计划管理每月是否对工程进度实施情况进行仔细分析有分析是否找出了主观和客观原因主观是管理不够对存在的问题是否实行了积极行动和具体措施有每月 28 号前是否按时上报了重点工程的进度分析是是否按时上报统计报表(28 日)是是否按时召开生产例会(应开、实开)是(应开 8 次,实开 7 次)二部门职责履行部门对现场检查频次(是否符合要求)36 次部门日常检查在项目部施工日志留存检查记录情况有检查记录及问题整改通知单反馈记录有每月对项目部排名情况见附表下载后可任意编辑三工程前期管理内部开工报告(应报数和实报数)应报 4 个,实报 4 个项目机构建设部门了解情况四特种设备管理特种设备在集团备案情况(具体数量)合格起重设备管理现状对起重设备检查和问题整改情况有使用不合规的起重设备具体数量和责任人/五合同
