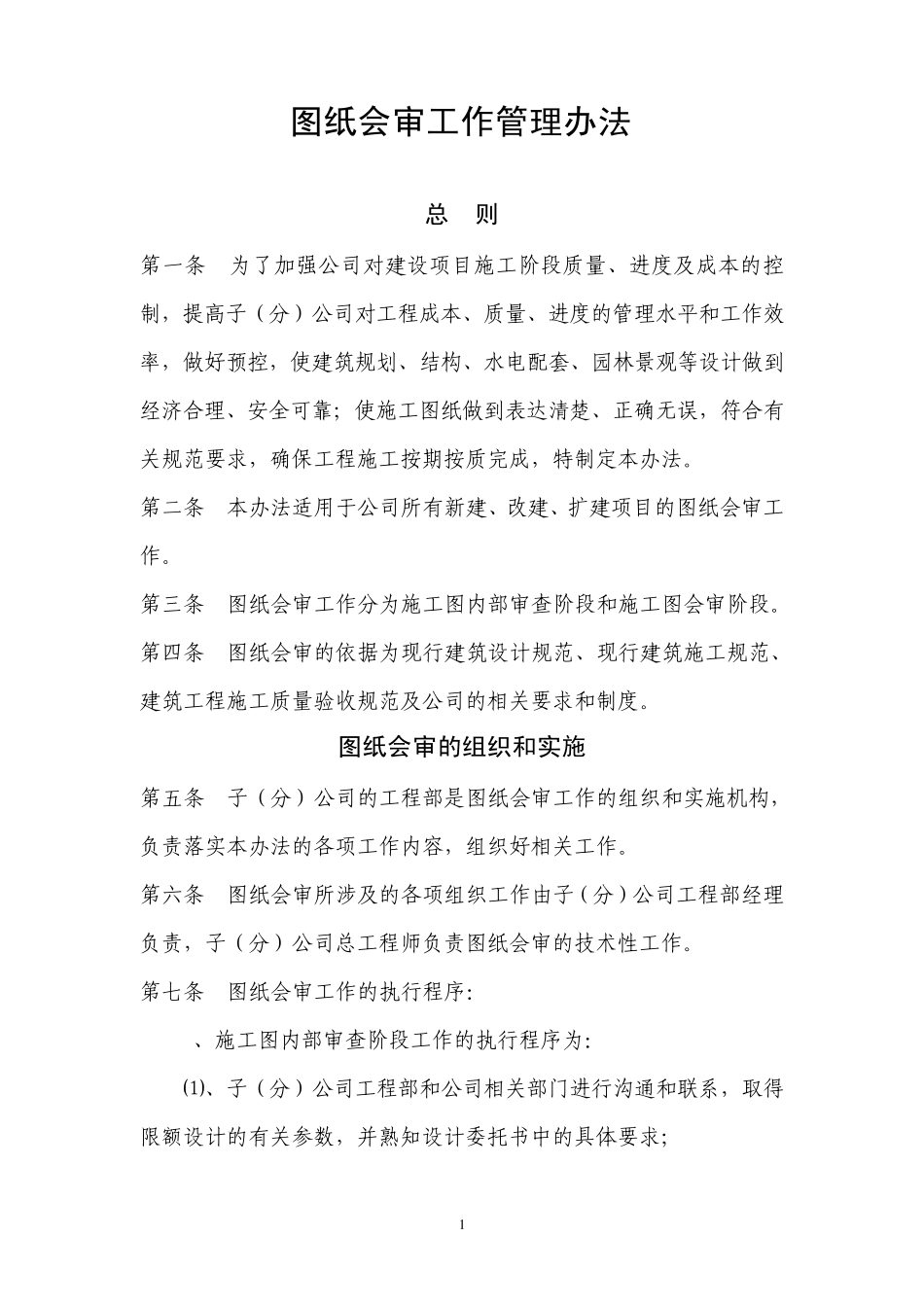

1 图纸会审工作管理办法 总 则 第一条 为了加强公司对建设项目施工阶段质量、进度及成本的控制,提高子(分)公司对工程成本、质量、进度的管理水平和工作效率,做好预控,使建筑规划、结构、水电配套、园林景观等设计做到经济合理、安全可靠;使施工图纸做到表达清楚、正确无误,符合有关规范要求,确保工程施工按期按质完成,特制定本办法
第二条 本办法适用于公司所有新建、改建、扩建项目的图纸会审工作
第三条 图纸会审工作分为施工图内部审查阶段和施工图会审阶段
第四条 图纸会审的依据为现行建筑设计规范、现行建筑施工规范、建筑工程施工质量验收规范及公司的相关要求和制度
图纸会审的组织和实施 第五条 子(分)公司的工程部是图纸会审工作的组织和实施机构,负责落实本办法的各项工作内容,组织好相关工作
第六条 图纸会审所涉及的各项组织工作由子(分)公司工程部经理负责,子(分)公司总工程师负责图纸会审的技术性工作

第七条 图纸会审工作的执行程序: 1、施工图内部审查阶段工作的执行程序为: ⑴、子(分)公司工程部和公司相关部门进行沟通和联系,取得限额设计的有关参数,并熟知设计委托书中的具体要求; 2 ⑵、子(分)公司工程部经理、总工程师和设计单位积极沟通,分阶段(规划图、方案图、各专业施工图)对设计图纸进行研究分析,对发现的问题进行沟通、处理,并及时校正设计; ⑶、设计工作完成后,子(分)公司要尽快取得施工图,并于2日内分发给子(分)公司工程部、销售部有关人员和投标之施工、监理等相关单位; ⑷、组织内部施工图审查: 设计图纸出具后15日内,子(分)公司工程部、销售部相关人员、监理单位、投标施工单位在工程部经理和总工程师组织下对设计图纸进行阅读,并总结填写“施工图纸审查记录表” (S-1-001); 设计图纸出具后1 7 日内,由公司工程部对“施工图纸审查记录表”审核后报分公司生产副经理、总经理
