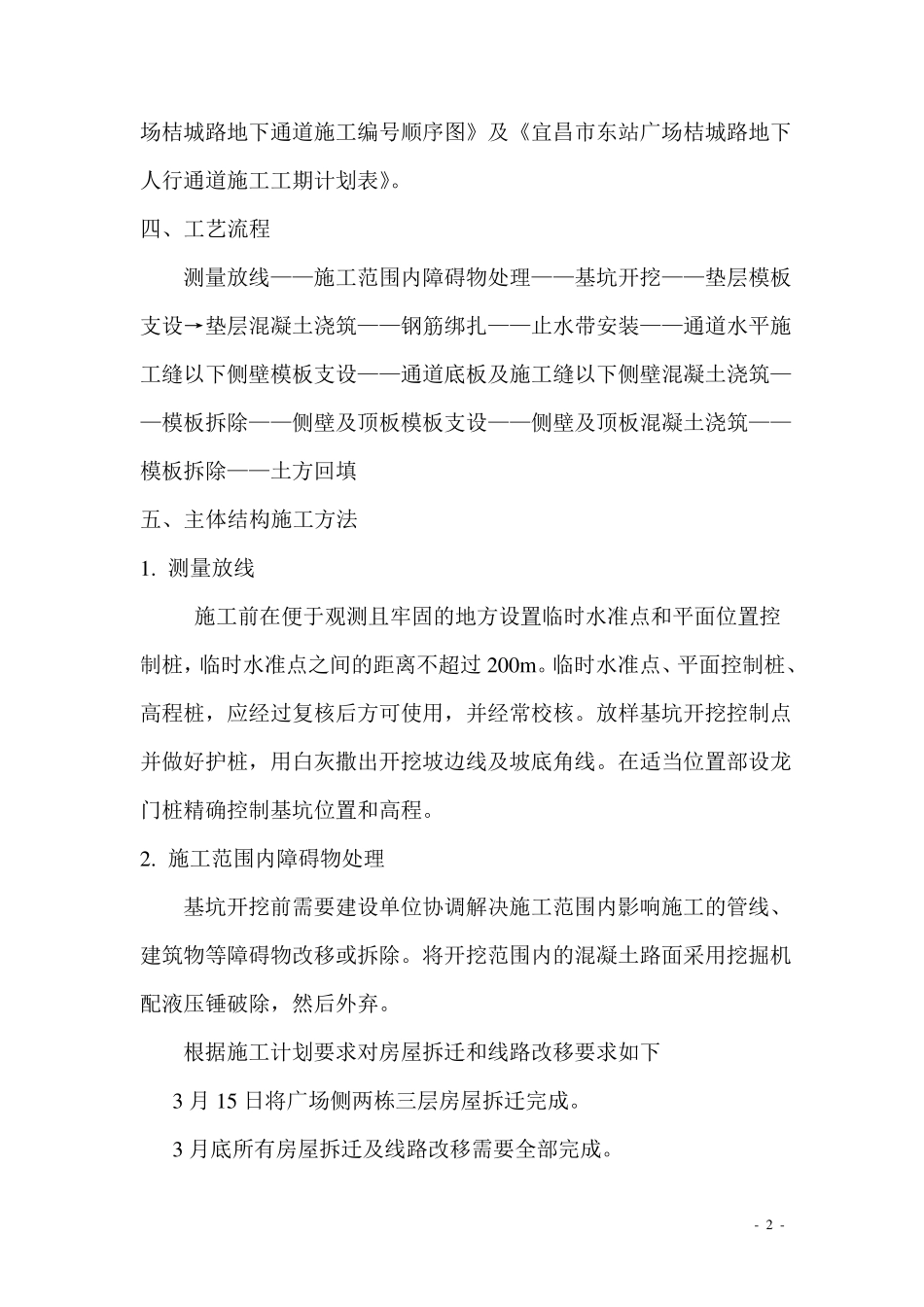

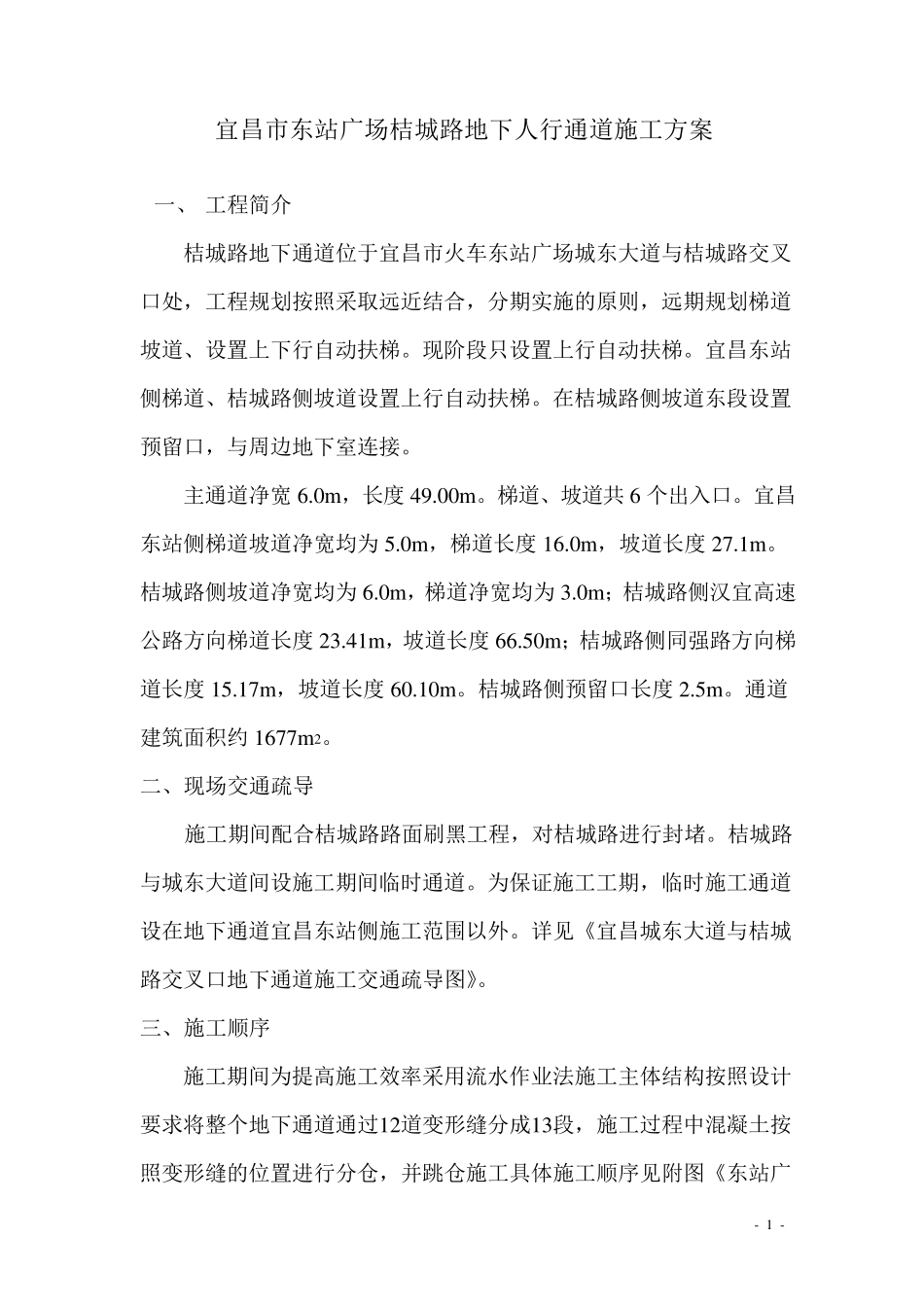

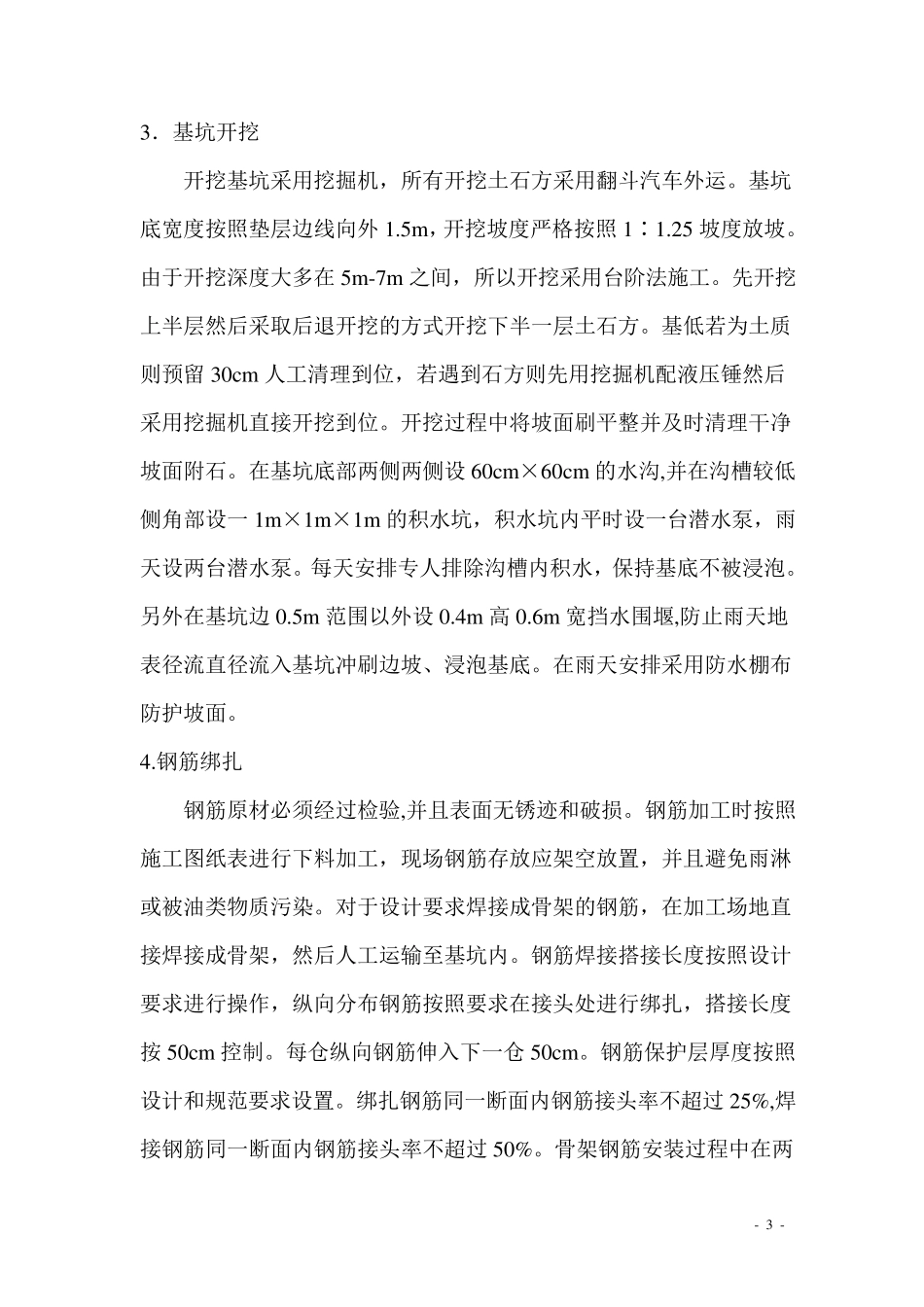

- 1 - 宜昌市东站广场桔城路地下人行通道施工方案 一、 工程简介 桔城路地下通道位于宜昌市火车东站广场城东大道与桔城路交叉口处,工程规划按照采取远近结合,分期实施的原则,远期规划梯道坡道、设置上下行自动扶梯
现阶段只设置上行自动扶梯
宜昌东站侧梯道、桔城路侧坡道设置上行自动扶梯
在桔城路侧坡道东段设置预留口,与周边地下室连接
主通道净宽 6
0m ,长度 49
梯道、坡道共 6 个出入口
宜昌东站侧梯道坡道净宽均为 5
0m ,梯道长度 16
0m ,坡道长度 27
桔城路侧坡道净宽均为 6
0m ,梯道净宽均为 3
0m ;桔城路侧汉宜高速公路方向梯道长度 23
41m ,坡道长度 66
50m ;桔城路侧同强路方向梯道长度 15
17m ,坡道长度 60
桔城路侧预留口长度 2
通道建筑面积约 1677m 2
二、现场交通疏导 施工期间配合桔城路路面刷黑工程,对桔城路进行封堵
桔城路与城东大道间设施工期间临时通道
为保证施工工期,临时施工通道设在地下通道宜昌东站侧施工范围以外
详见《宜昌城东大道与桔城路交叉口地下通道施工交通疏导图》
三、施工顺序 施工期间为提高施工效率采用流水作业法施工主体结构按照设计要求将整个地下通道通过12道变形缝分成13段,施工过程中混凝土按照变形缝的位置进行分仓,并跳仓施工具体施工顺序见附图《东站广 - 2 - 场桔城路地下通道施工编号顺序图》及《宜昌市东站广场桔城路地下人行通道施工工期计划表》
四、工艺流程 测量放线——施工范围内障碍物处理——基坑开挖——垫层模板支设→垫层混凝土浇筑——钢筋绑扎——止水带安装——通道水平施工缝以下侧壁模板支设——通道底板及施工缝以下侧壁混凝土浇筑——模板拆除——侧壁及顶板模板支设——侧壁及顶板混凝土浇筑——模板拆除——土方回填 五、主体结构施工方法 1
