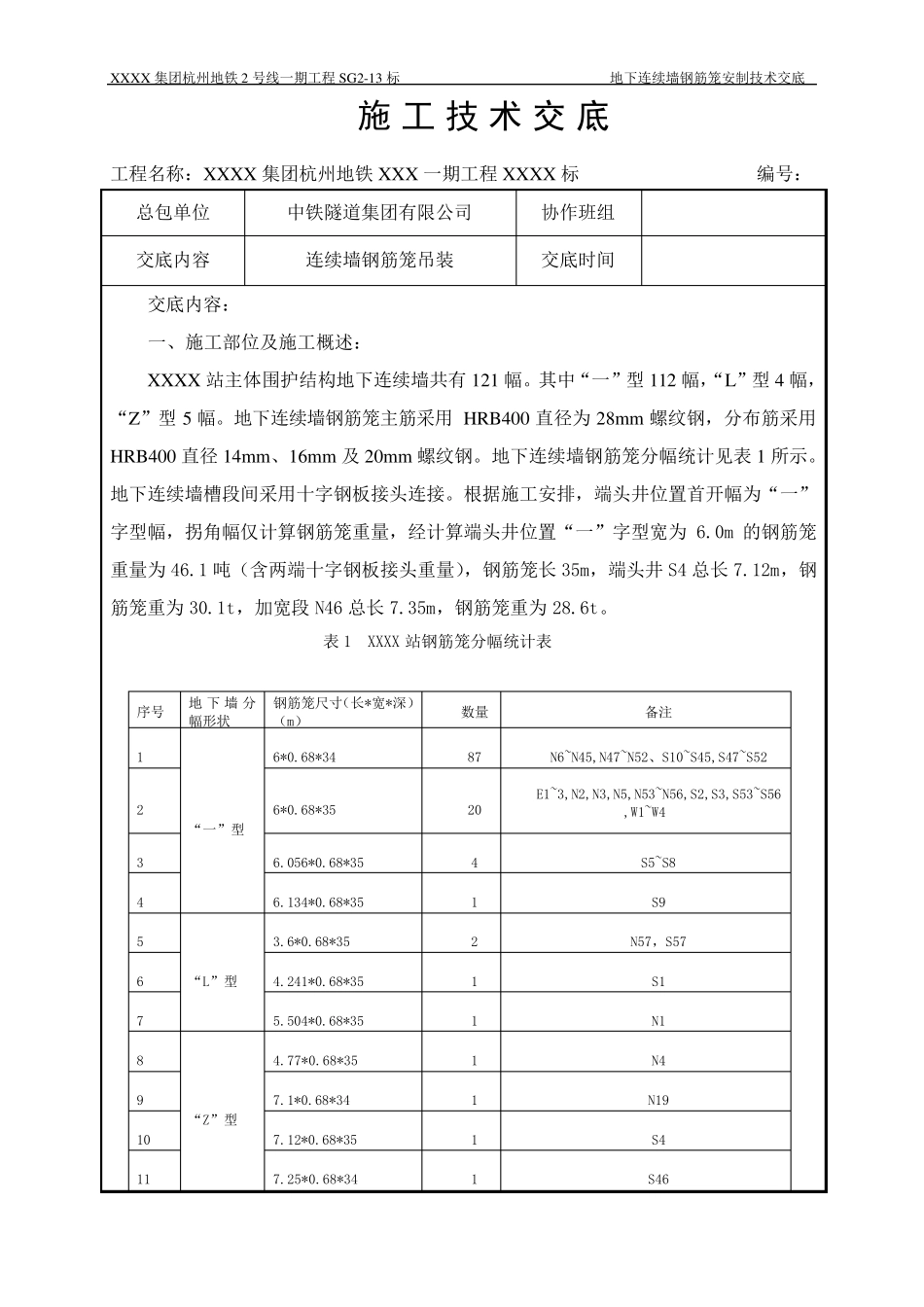

XXXX 集团杭州地铁2 号线一期工程SG2-13 标 地下连续墙钢筋笼安制技术交底 施工技术交 底 工程名称:XXXX 集团杭州地铁XXX 一期工程XXXX 标 编号: 总包单位 中铁隧道集团有限公司 协作班组 交底内容 连续墙钢筋笼吊装 交底时间 交底内容: 一、施工部位及施工概述: XXXX 站主体围护结构地下连续墙共有121 幅
其中“一”型 112 幅,“L”型 4 幅,“Z”型 5 幅
地下连续墙钢筋笼主筋采用 HRB400 直径为 28m m 螺纹钢,分布筋采用HRB400 直径 14m m 、16m m 及20m m 螺纹钢
地下连续墙钢筋笼分幅统计见表 1 所示
地下连续墙槽段间采用十字钢板接头连接
根据施工安排,端头井位置首开幅为“一”字型幅,拐角幅仅计算钢筋笼重量,经计算端头井位置“一”字型宽为 6
0m 的钢筋笼重量为 46
1 吨(含两端十字钢板接头重量),钢筋笼长 35m,端头井 S4 总长 7
12m,钢筋笼重为 30
1t,加宽段 N46 总长 7
35m,钢筋笼重为 28
表 1 XXXX 站钢筋笼分幅统计表 序号 地下墙分幅形状 钢筋笼尺寸(长*宽*深)(m) 数量 备注 1 “一”型 6*0
68*34 87 N6~N45,N47~N52、S10~S45,S47~S52 2 6*0
68*35 20 E1~3,N2,N3,N5,N53~N56,S2,S3,S53~S56,W1~W4 3 6
68*35 4 S5~S8 4 6
68*35 1 S9 5 “L”型 3
68*35 2 N57,S57 6 4
68*35 1 S1 7 5
68*35 1 N1 8 “Z”型 4
68*35 1 N4 9 7
68*34 1 N19 10 7
