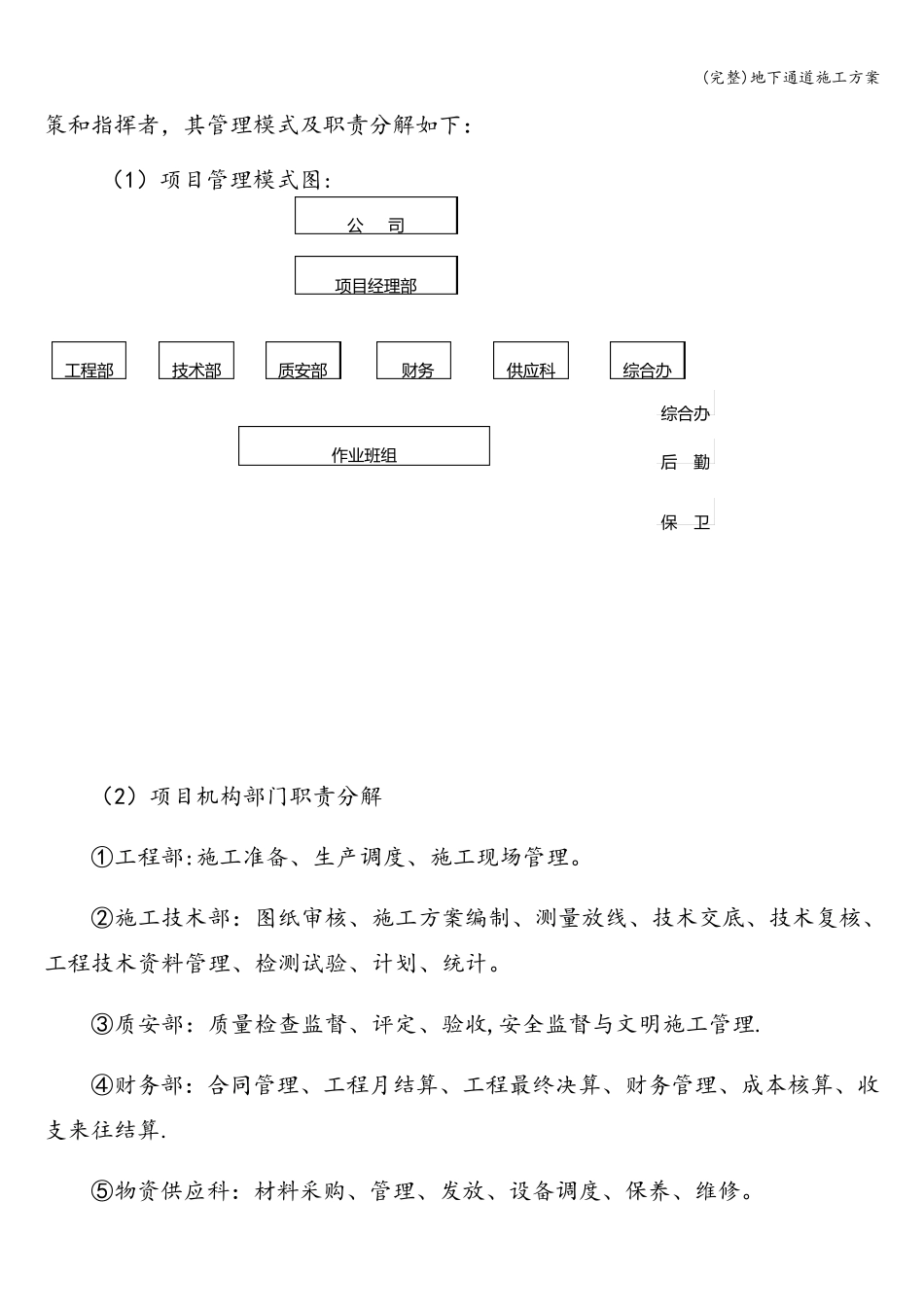

(完整)地下通道施工方案 XXX 地 下人行通道施工方案 [一]工程概况 本工程为宜昌市XXX(XXX~XXX)路段人行过街地下通道工程,横穿XXX。地道工程由地道和两端出口通道建筑物组成,通道工程主体结构全部采用钢筋混凝土现浇,其中主通道为“□”形闭合框结构,出口为“U”形结构,主体通道设置在车行道下,净宽 6 米,净高 3。2 米(其中包含地面装修层 0。2 米)。出口坡道设置在两侧人行道上。CBD 侧设有一个出口坡道,净宽 6 米;公交公司侧设置两个出口坡道,净宽 3.6 米。 本工程结构设计使用年限为100 年,抗震设防烈度为6 度,结构安全等级为一级。地道工程为浅埋式地下建筑物,地基承载力为不小于 2000kpa,地道顶板面位于路基底。基础垫层采用C15 素砼,地道结构采用C30 防水砼,其抗渗等级为0.8Mpa的防水抗裂混凝土.地道与土质相接触面采用防水卷材隔离,并在地道顶,底面部分采用6cm 厚C20 细石砼防护.地道设 4 条3cm 宽变形缝,采用橡胶止水带防水。 装饰工程:地面铺设火烧面蒙古黑花岗岩板、火烧面芝麻 白 花岗岩板和火烧面芝麻 灰 花岗岩板,墙 面 12 厚诺 贝 尔 淡 黄 微 粉 砖 ,顶棚 为铝 扣 板及 定 制 穿孔 铝 板(轻钢龙 骨 )顶棚 ,入 口通道栏 杆 为花岗岩石材栏 杆 . 工程分析 : 1、工程位于交通繁 忙 的 XXX,行人、车辆 较 多 ,施工干 扰 系 数 大 . 2、地下自 来 水、燃 气 、电 力、电 信 等管 网 较 多 ,施工前 必 须 首 先 完成施工场 地范 围 管 线 高低 探 测 工作 ,并与各 管 线 单 位密 切 配 合,作 好 各 种 管 线 迁 移 和保 护工作 ,为主体施工尽 早 顺 利 开 工创 造 条件 。 (完整)地下通道施工方案 3、工程施工关键在于基坑开挖、支护、防水砼结构施工,确保工程施工质量、安全及进度. 4、为减少对道路场地的占有,模板等均在场外制作,砼采用外购商品混凝土方式供应,方便施工。 5、工程在6—8 月施工,气温较高,对砼施工带来较大影响,需采取有效养护措施,确保砼施工质量。 [二]施工部署 1、管理目标: 质量目标:严格按 ISO9002 质量体系标准施工,确保达市政优良工程。 安全目标:严格按建设部颁发的《建筑施工安全检查标准》(JBJ59-99)进行管理,组织施工,杜绝一切大小安全事故。 工期目标:采用网络优化组合、立体交叉作业,确保在90 天(日历天)内完工...
