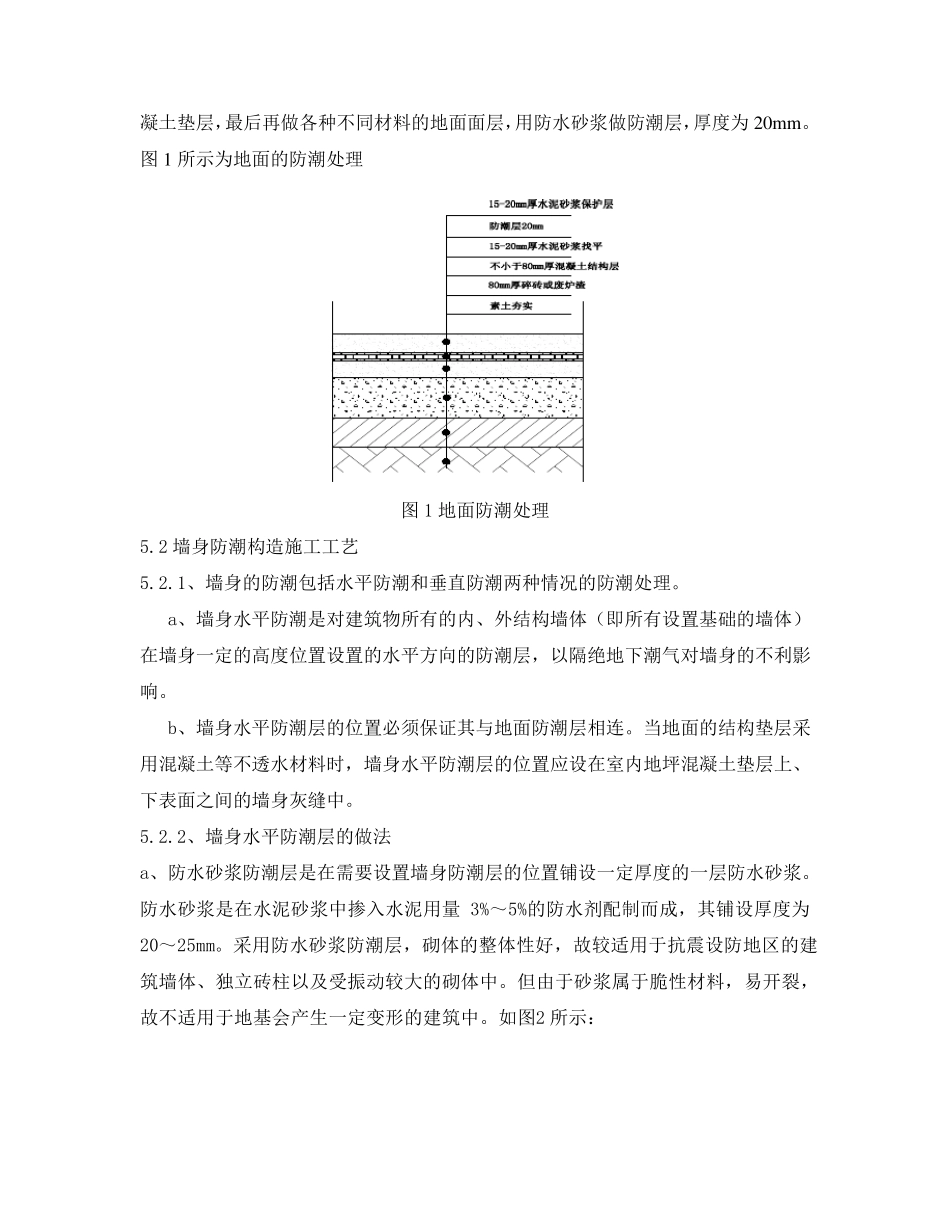

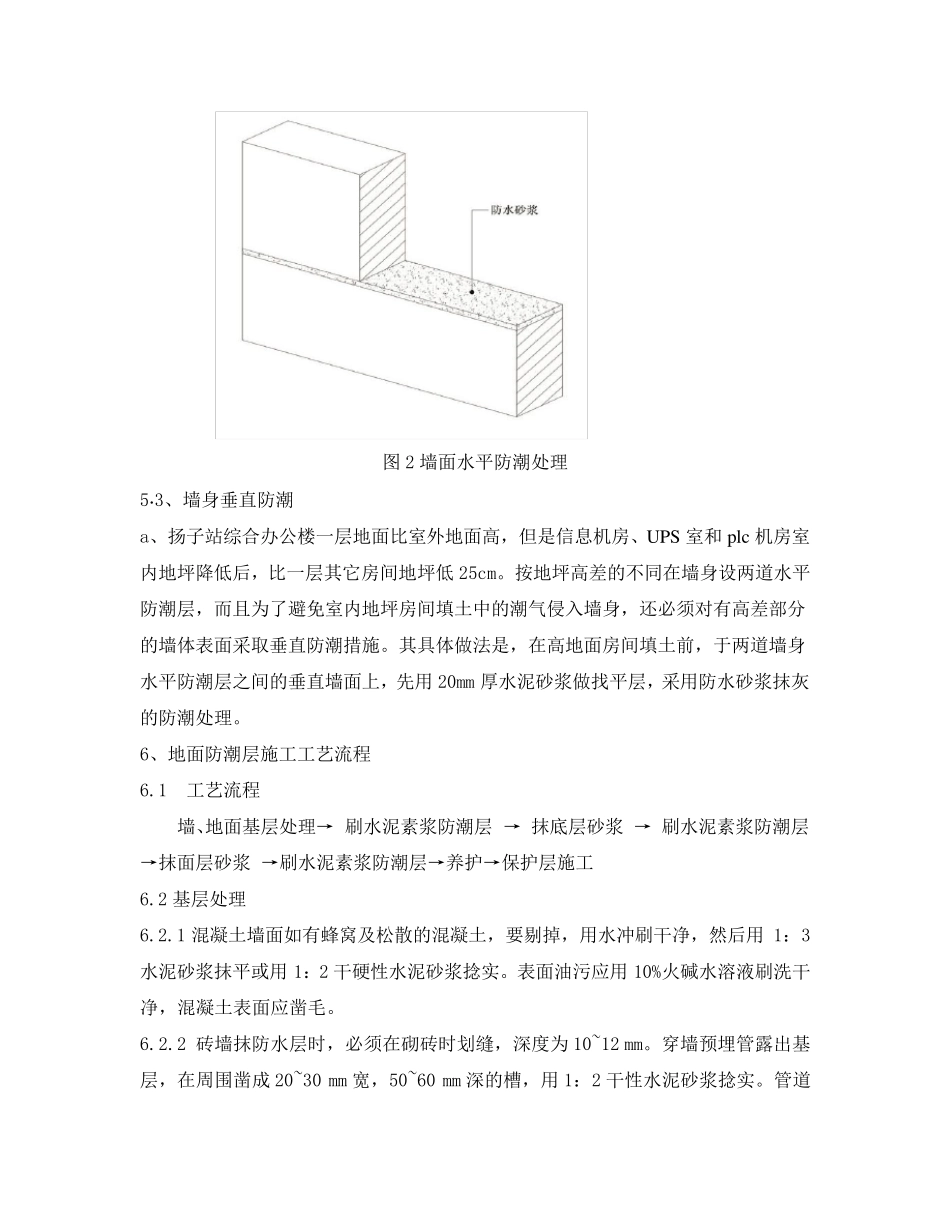

1、 编 制 依 据 1.1 仪 征 -扬 子 石 化 原 油 管 道 工 程 站 场 工 程 施 工 图 纸 以 及 施 工 现 场 的 实 际 情 况 。 2、 工 程 概 述 2.1 扬 子 末 站 综 合 办 公 楼 信 息 机 房 、 UPS 室 和 plc 机 房 地 面 为 防 静 电 地 板 , 为 满 足 设计 要 求 需 要 将 以 上 室 内 地 面 降 低20cm, 当 室 内 地 面 降 低 之 后 , 室 内 室 外 高 差 仅 为15cm, 为 防 止 土 壤 中 的 毛 细 水 透 过 地 面 的 构 造 层 进 入 室 内 , 使 地 面 受 潮 , 严 重 影 响房 间 的 温 湿 度 状 况 和 卫 生 状 况 需 要 对 室 内 进 行 防 潮 处 理 。 由 于 扬 子 站 地 下 水 位 高 ,当 雨 季 来 临 时 , 受 潮 情 况 会 更 加 严 重 , 因 此 对 综 合 办 公 楼 一 层 其 它 房 间 也 应 做 防 潮处 理 。 3、 材 料 、 机 械 准 备 3.1 材 料 准 备 1).水 泥:“海螺”牌32.5R 普通硅酸盐水 泥。 2).砂:中 砂, 粒径为 0.35~0.5mm, 含泥量不大于 3%, 无有机 杂物。 3).防 水 材 料 :防 水 油 3.2 施 工 机 具准 备 搅拌机 1 台, 手提切 割 机 1 台及 滚 筒 、 手推 车 、 电 动 搅拌器 、 搅拌桶 、 小 漆 桶 、塑 料 刮 板 、 铁 皮 小 刮 板 、 橡 胶 刮 板 、 弹 簧 秤 、 毛 刷 、 滚 刷 、 小 抹 子 、 油 工 铲 刀 、 笤帚 、 消 防 器 材 、 风 机 、 铲 、 凿 子 、 水 平 刮 尺 、 水 平 尺 、 小 天 平 、 木 批 、 钢 批 、 灰 桶等 。 4、 作 业 条 件 4.1 素 土 夯 实 、 填 充 碎 砖 或 废 炉 渣 和 地 面 混 泥土 结 构 层 已 经 完 工 并 经 验 收 通过 。 4.2 材 料 进 场 , 机 具备齐 , 人 员 到 位 。 4.3 具有审 批 的 施 工 方 案 , 并 对 作 业 人 员 进 行 “三 级 ”安 全 教 育 , 安 全 交 底 和 施 工 技术 交 底 。 4.4 施 工 环 境 满 足 进 场 施 工 要 求 。 5、 地 面 防 潮 构 造 施 工 工 艺 5.1...
