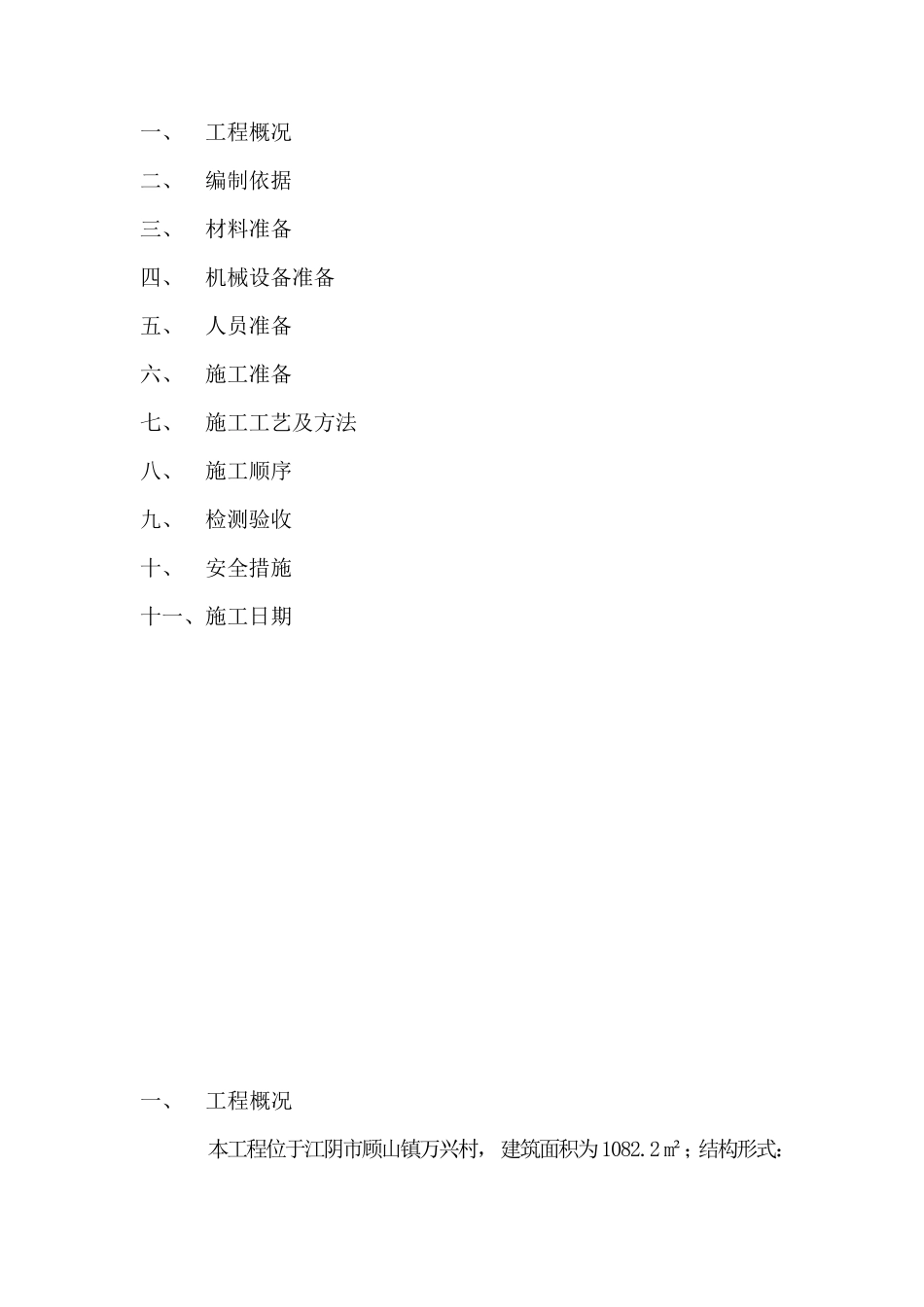

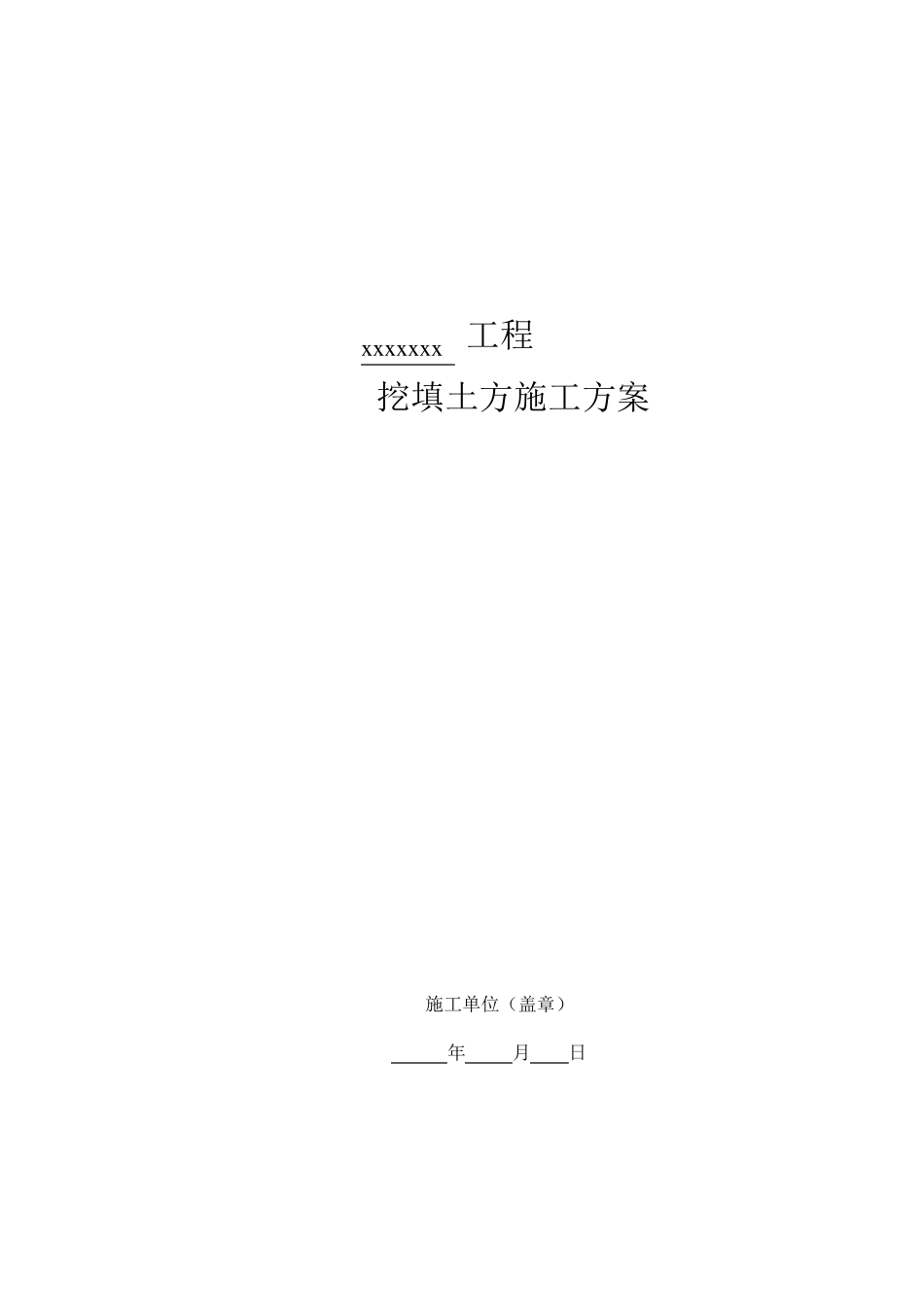

x x x x x x x 工程 挖填土方施工方案 施工单位(盖章) 年 月 日 批 准: 年 月 日 审 核: 年 月 日 编 写: 年 月 日 目 录 一、 工程概况 二、 编制依据 三、 材料准备 四、 机械设备准备 五、 人员准备 六、 施工准备 七、 施工工艺及方法 八、 施工顺序 九、 检测验收 十、 安全措施 十一、施工日期 一、 工程概况 本工程位于江阴市顾山镇万兴村, 建筑面积为1082.2 m²; 结 构 形 式 :现浇框架一层,建筑物高分别为4m 和7m,另有构支架设备基础,事故油池,围墙电缆沟等。 建设单位:XXXXXX 管理单位:XXXXXXX 设计单位:XXXXXX 监理单位:XXXXXXX 质量监督单位:XXXXX 土建施工单位:XXXXXXX 工期:本工程计划于2010 年10 月10 日开工,2011 年4 月1日交付安装,2011 年6 月30 日竣工投运。 本工程选址原为坟地、苗莆、河沟、池塘等,最大高低差在2.6m 左右。为了便于工程施工,全址范围内必须清除表面 30cm 厚耕植土,场地高低土方进行整体平整。 二、 编制依据 1、 施工合同投标书; 2、 设计施工图纸设计变更; 3、 业主创优规划; 4、 施工组织设计、创优实施细则; 5、 建筑工程施工质量验收规范; 6、 强制性标准; 7、 土石方工程施工质量验收规范; 8、 国家有关建筑工程的其它标准、规范、规定; 9、 电力行业有关建筑工程的其它标准、规范、规定; 10、 公司对土石方工程施工的相关标准规定和要求; 11、 以往在土石方工程施工中的经验等。 三、 材料准备 本工程需购纯土 30000 方,3 比 7 灰土 2000 方;1 比 9 灰土 7000 方, 四、 机械设备准备 调配或租用 16T 振动压路机 1 台;粉土机 1 辆;挖掘机 2 台;推土机 1 台,5T 运土车 3 辆,打夯机 2 台,水泵 2 台;自来水管 500m. 五、 人员准备 施工测量人员 2 名;质量员 1 名;现场车辆指挥员 1 名;安全员 1 名;卡车驾驶员 3 名;挖机操作员 2 名;压路机驾驶员 1 名;细部打夯人员 4 名;辅助平整人员 10 名。除打夯人员和辅助平整土方人员外,其它人员必须持证上岗。 六、 施工准备 施工前清理好现场,保证道路畅通,对已完成的构筑物进行成品保护,修通回土施工范围的临时车辆运输道路,在回土范围四周设置好排水明沟,防止雨天积水。对施工机械车辆进行保养和车辆状况检查。 七、 施工...
