—1 — 攀 钢 冶 金 工 程 技 术 有 限 公 司 施 工 方 案 (场地强夯) 工程名称:白马铁矿精矿管道输送工程Ⅰ、Ⅲ标段(尾站) 施工单位: 攀钢集团冶金工程技术有限公司 项目经理: 石 卫 东 攀 钢 冶 金 工 程 技 术 有 限 公 司 特 种 分 公 司 —2 — 施工组织(方案)设计会签单 工程名称 白马铁矿精矿管道输送工程Ⅰ、Ⅲ标段(尾站) 场地强夯 编制单位 攀冶特钟分公司第三项目部 编制 徐建岭 项目负责 石卫东 审核 刘新茂 施工管理科室 安全管理科室 质量管理科室 施工单位审定 攀冶公司审定 总包单位审定 建设单位项目部审定 建设单位工程管理部门审定 —3— 白马铁矿精矿管道输送工程Ⅰ、Ⅲ标段(尾站) —场地强夯施工方案 一、工程概况 1

1、工程简介 本工程位于四川省凉山州西昌市经久乡工业园区
强夯场地位于标高 1514m 平台,强夯总面积为 8067m2,预估夯实后地基承载力特征值 fak≥160kpa,强夯有效影响深度≥10m
2、编制依据 (1) 攀钢矿业白马铁精矿管道输送工程Ⅲ标段▽1514m 平台场地强夯定位图设计图纸及相关资料; (2) 现行国家有关工程施工规范、规程及技术标准; (3) 四川省及西昌市有关政策和文件规定;攀钢相关管理规定; (4) 我公司 QEO 体系文件;我公司历年参与类似工程施工经验及施工能力

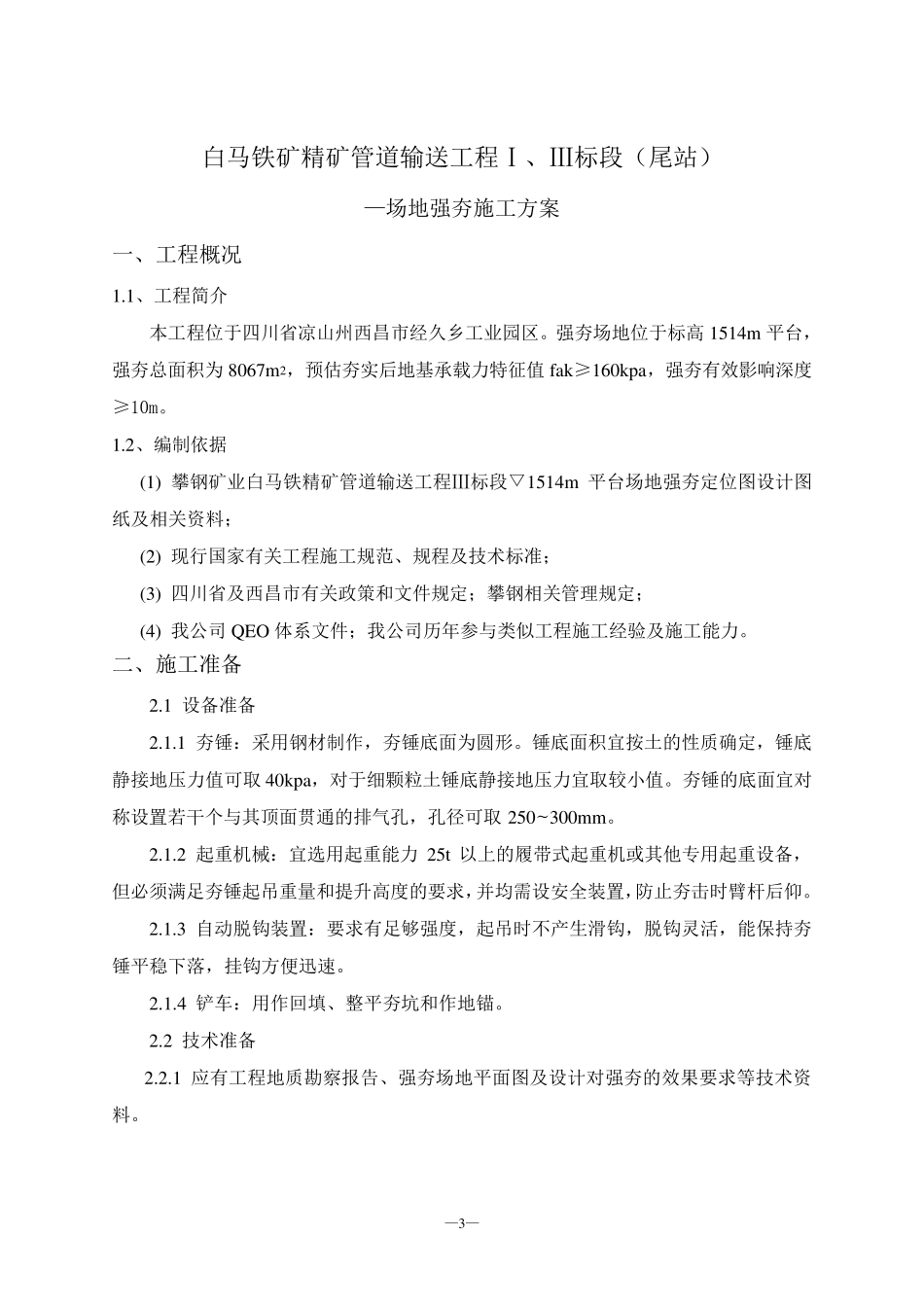

二、施工准备 2
1 设备准备 2
1 夯锤:采用钢材制作,夯锤底面为圆形
锤底面积宜按土的性质确定,锤底静接地压力值可取40kpa,对于细颗粒土锤底静接地压力宜取较小值
夯锤的底面宜对称设置若干个与其顶面贯 通 的排 气 孔 ,孔 径 可取250~300mm
2 起 重 机 械 :宜选 用起 重 能力 25t 以 上 的履 带 式 起 重 机 或 其他 专 用起 重 设备,但 必 须 满 足
