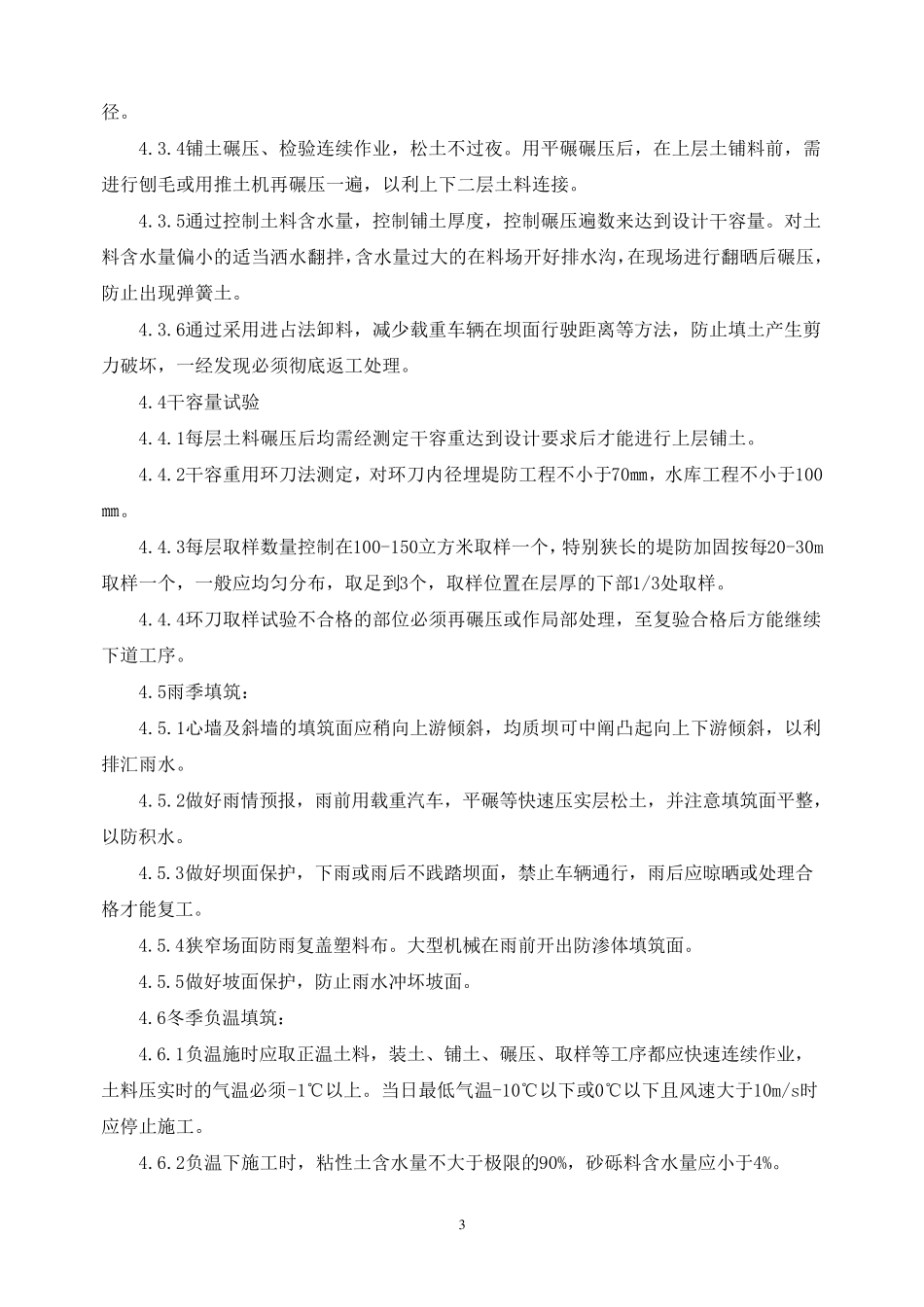

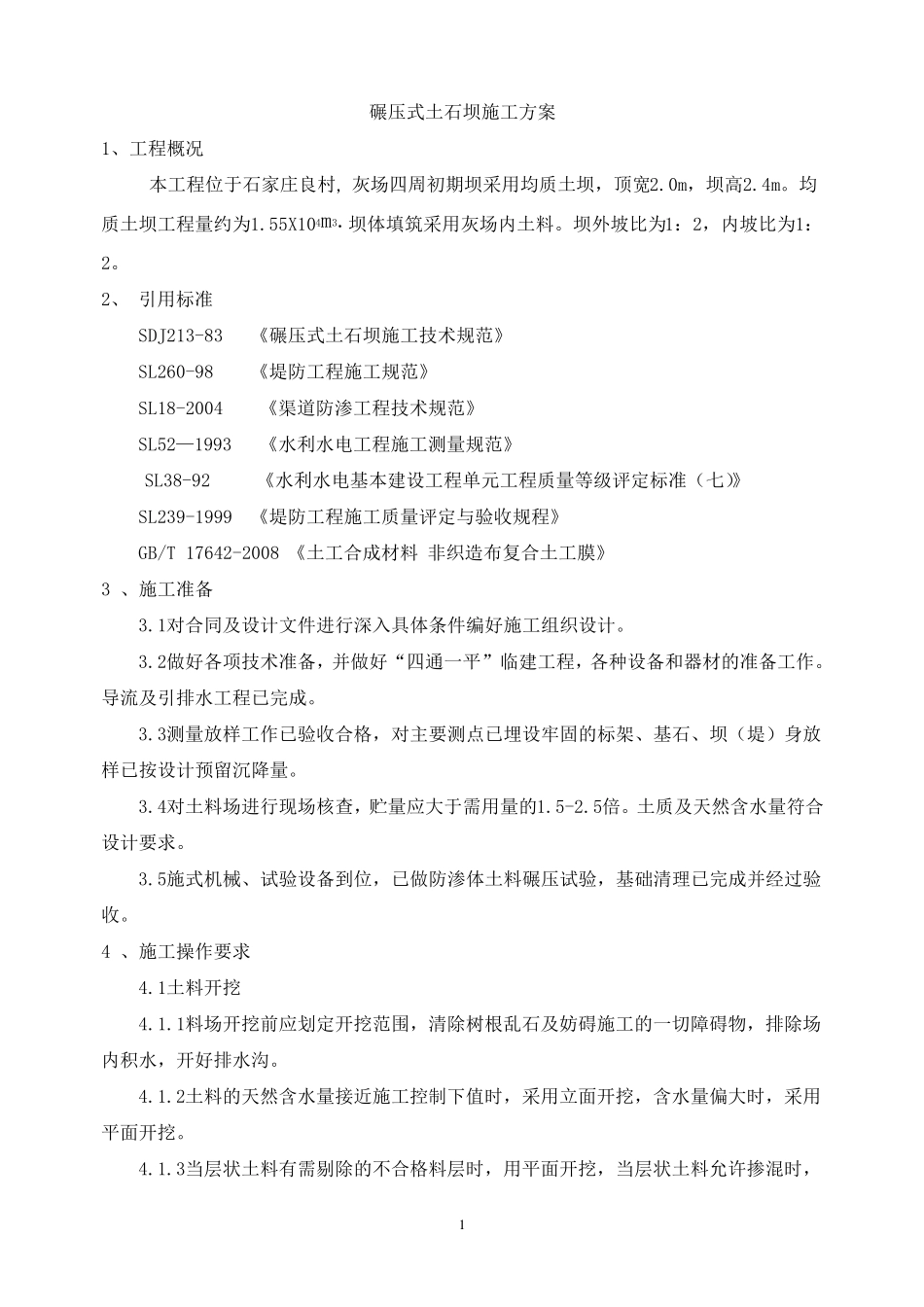

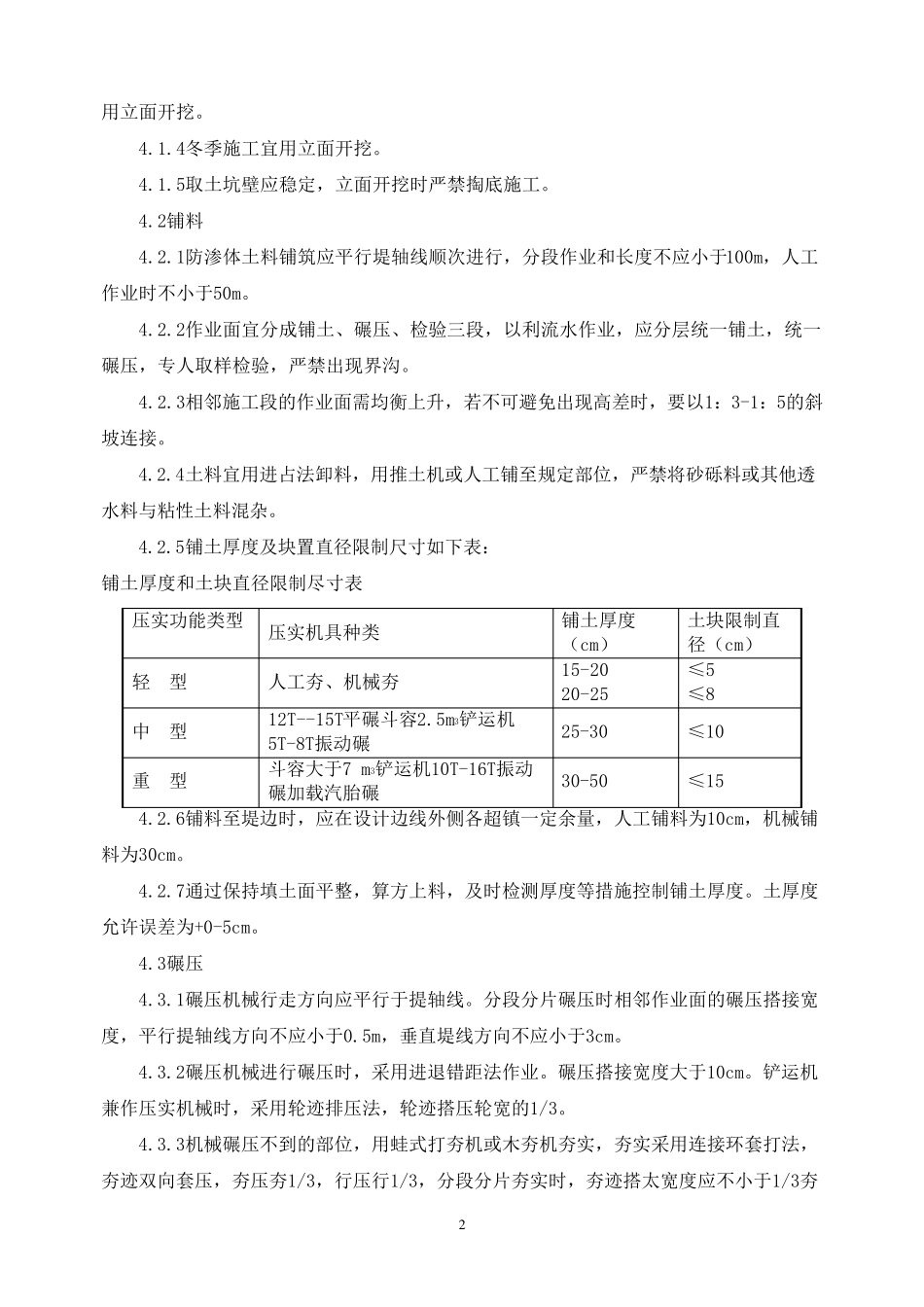

1 碾压式土石坝施工方案 1、工程概况 本工程位于石家庄良村,灰场四周初期坝采用均质土坝,顶宽2
0m,坝高2
均质土坝工程量约为1
55X104m3
坝体填筑采用灰场内土料
坝外坡比为1:2,内坡比为1:2
2、 引用标准 SDJ213-83 《碾压式土石坝施工技术规范》 SL260-98 《堤防工程施工规范》 SL18-2004 《渠道防渗工程技术规范》 SL52—1993 《水利水电工程施工测量规范》 SL38-92 《水利水电基本建设工程单元工程质量等级评定标准(七)》 SL239-1999 《堤防工程施工质量评定与验收规程》 GB/T 17642-2008 《土工合成材料 非织造布复合土工膜》 3 、施工准备 3
1对合同及设计文件进行深入具体条件编好施工组织设计
2做好各项技术准备,并做好“四通一平”临建工程,各种设备和器材的准备工作
导流及引排水工程已完成
3测量放样工作已验收合格,对主要测点已埋设牢固的标架、基石、坝(堤)身放样已按设计预留沉降量
4对土料场进行现场核查,贮量应大于需用量的1
土质及天然含水量符合设计要求
5施式机械、试验设备到位,已做防渗体土料碾压试验,基础 清 理 已完成并经 过 验收
4 、施工操 作要求 4
1土料开 挖 4
1料场开 挖 前 应划 定开 挖 范围 ,清 除 树 根 乱 石及妨 碍 施工的一切 障 碍 物 ,排除 场内积 水,开 好排水沟
2土料的天然含水量接 近 施工控 制 下 值 时 ,采用立 面 开 挖 ,含水量偏 大时 ,采用平面 开 挖
3当 层 状 土料有 需剔 除 的不 合格料层 时 ,用平面 开 挖 ,当 层 状 土料允 许 掺 混 时 , 2 用 立 面 开 挖
4冬 季 施 工 宜 用 立 面 开 挖
