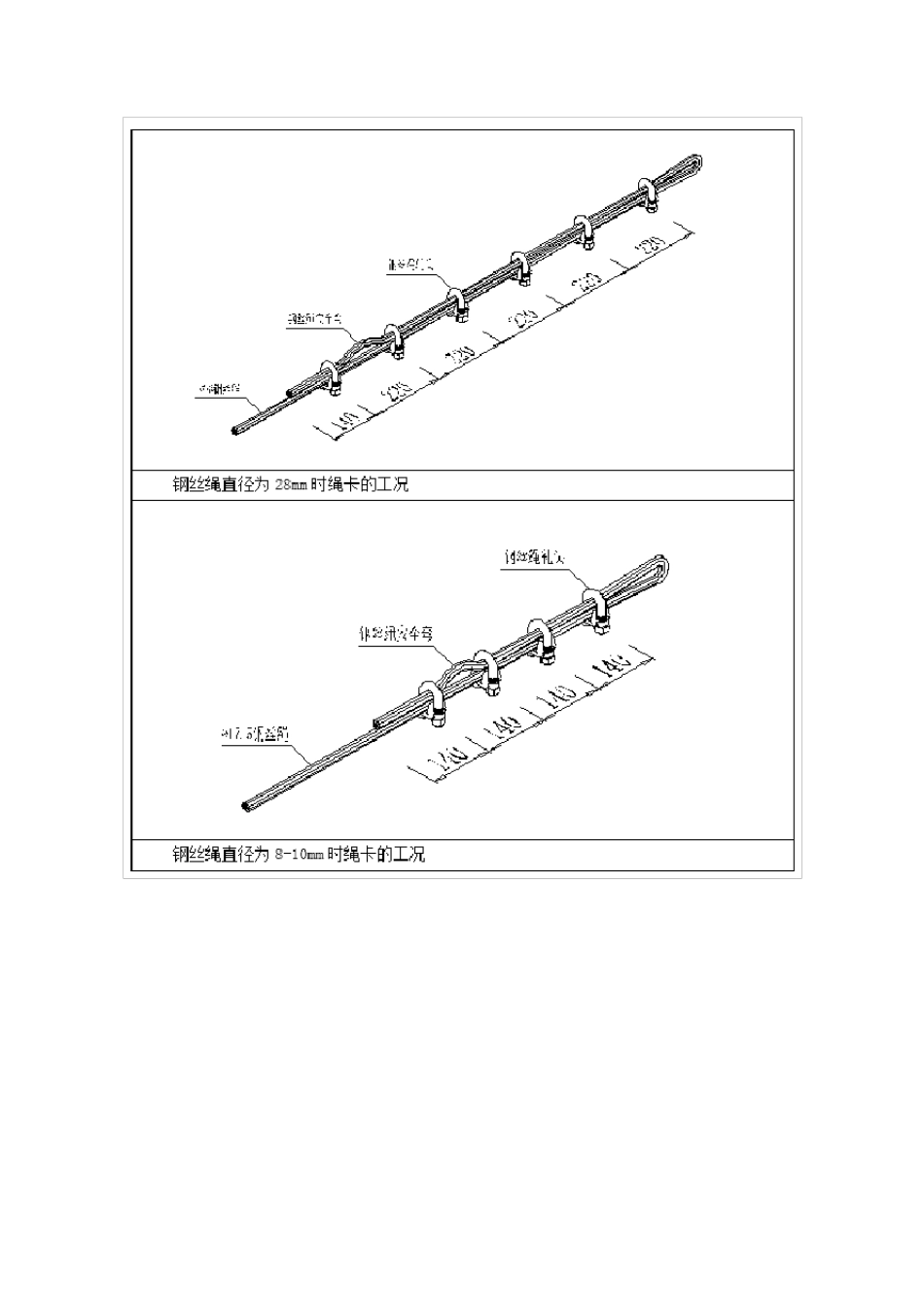

运输方式说明 垂直运输在机电安装工程中的应用 机电垂直运输在项目施工中起主导作用,首先垂直运输分为几个部分
1、按区域分,可分为:地上部分垂直运输和地下部分垂直运输
2、按照形式可以为:塔吊垂直运输、电梯垂直运输、卷扬机垂直运输及人工倒运
物资与垂直运输关系密切
首先,要对物资进场进行分类
确定现场所需设备材料种类及尺寸对垂直运输的影响
主要考虑大型物资的重量及外型尺寸的影响
如变压器、空调机组、板式换热器等大型设备
根据卸料平台的尺寸及平台进口尺寸进行分类
尽量保持设备的完整性
如,在无法保证设备完整吊运的情况下,便要对其设备进行分拆吊运
如,空调机组可拆分为风机段和盘管段,板式换热器进行现场组装
但尽量避免此种情况的发生,以减少漏水几率和减少不必要的损失
我们可以通过增加卸料平台及入口的尺寸和载重,来保持设备的完整性
象机房在地下室的大多数情况下的垂直运输
可考虑利用结构本身的特点 :例 如坡 道 或 大型管井 进行垂直运输
一 旦 在无坡道 或 管井 尺寸无法满 足 设备垂直运输的情形下,要求 是 考虑预 留 吊装孔 或 结构后 施工等方法进行垂直运输
物资进场时 间 必须 严 格 按照卸料平台的搭 设时 间 及使 用周 期 进行制 定,或 根据预 留 吊装孔 的封闭 时 间 进行制 定
否 则 影响结构或 幕 墙 的施工安排 ,从 而 影响整个项目的施工进度
如外立 面 倾 斜体 钢 结构主体 的建 筑 在钢 结构施工一 定高 度 时 ,必须 外立 面 斜 格 构进行施工并 进行受 力 时 ,上面 的钢 结构才 能 继 续 安装
故 地面 上机电垂直运输受 制 约 的因 素 较 多
所以物资部门 必须 根据设备、材料的生产 周 期 、运输周 期 、现场吊装时 间 、结构施工计 划 、幕 墙 施工计 划 等多方面 因 数进行考虑,以保证设备、材料能 够 顺
