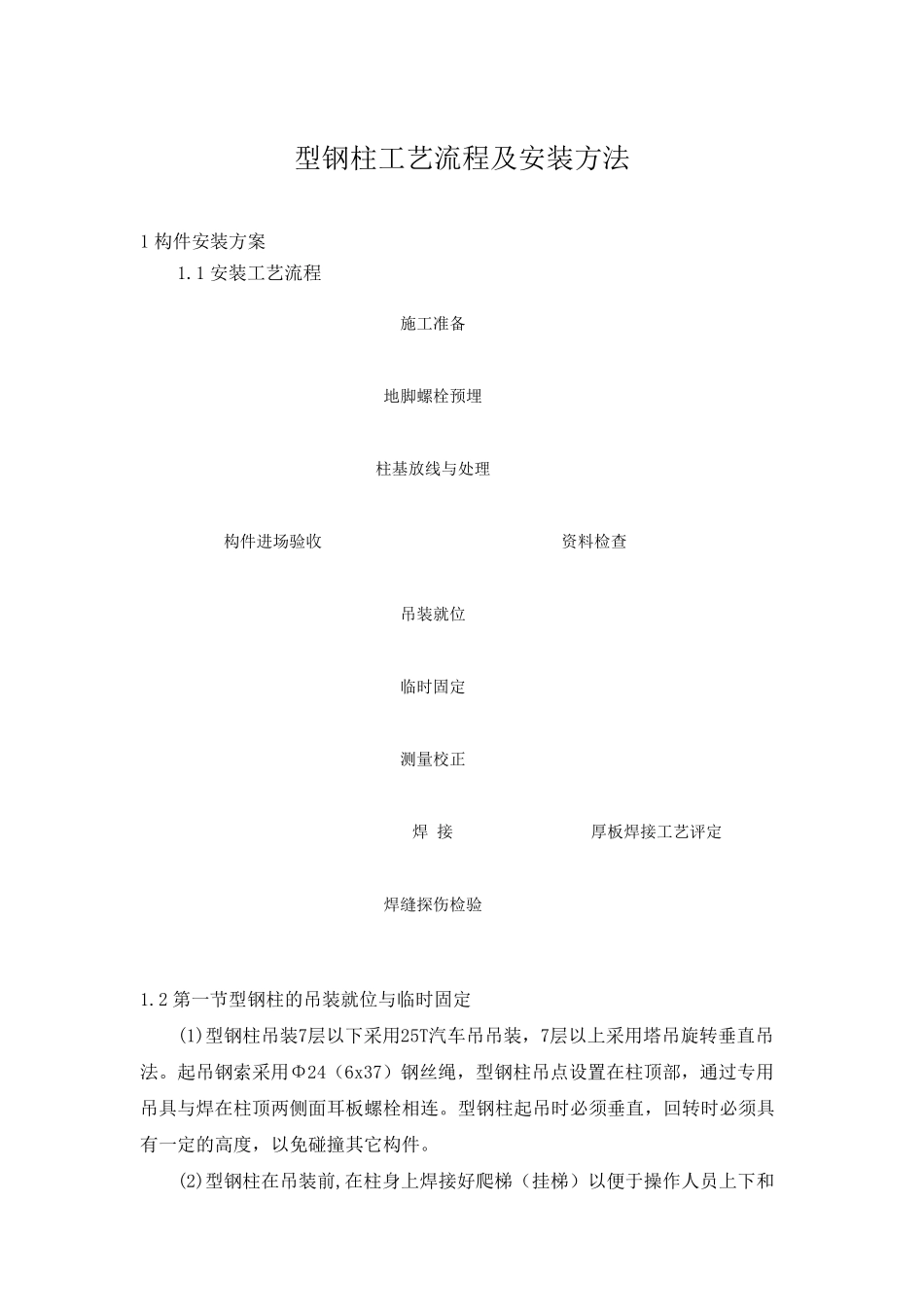

型钢柱工艺流程及安装方法 1 构件安装方案 1.1 安装工艺流程 1.2 第一节型钢柱的吊装就位与临时固定 (1)型钢柱吊装7层以下采用25T汽车吊吊装,7层以上采用塔吊旋转垂直吊法。起吊钢索采用Φ24(6x37)钢丝绳,型钢柱吊点设置在柱顶部,通过专用吊具与焊在柱顶两侧面耳板螺栓相连。型钢柱起吊时必须垂直,回转时必须具有一定的高度,以免碰撞其它构件。 (2)型钢柱在吊装前,在柱身上焊接好爬梯(挂梯)以便于操作人员上下和吊装就位 临时固定 测量校正 焊 接 焊缝探伤检验 厚板焊接工艺评定 施工准备 地脚螺栓预埋 柱基放线与处理 构件进场验收 资料检查 型 钢 柱 就 位 后 松 钩 。 (3)使 用 25T汽 车 吊 将 构 件 起 吊 前 , 由 安 质 部 检 查 汽 车 吊 各 种 设 备 配 件 及 绳索 具 完 好 , 无 安 全 隐 患 。 将 挂 钩 吊 住 钢 构 件 进 行 试 吊 , 确 认 吊 装 覆 盖 区 域 无 其他 作 业 人 员 后 进 行 吊 装 。 吊 装 过 程 中 起 重 指 挥 工 与 吊 车 司 机 密 切 配 合 , 吊 车 司机 每 一 步 操 作 按 照 起 重 指 挥 工 的 信 号 作 业 。 型 钢 柱 就 位 时 , 首 先 将 型 钢 柱 底 板穿 入 地 脚 螺 栓 , 放 置 在 调 节 好 标 高 的 螺 帽 上 , 并 将 柱 底 的 四 面 中 心 线 与 基 础 轴线 对 位 校 正 , 四 面 兼 顾 , 使 偏 差 控 制 在 规 范 许 可 的 范 围 以 内 , 穿 上 压 板 , 拧 紧螺 栓 , 即为完 成型 钢 柱 的 就 位 工 作 。 (4) 第二节 和以 上 型 钢 柱 安 装 在 第二节 柱 和以 上 型 钢 柱 安 装 前 , 定位 轴 线 、标 高 上 传从地 面 测量控 制 网把安 装 控 制 轴 线 投影上 翻到第一 节 柱 顶, 把标 高 控 制 线 引测到第一 节 柱 顶, 并 检 查是否符合 规 范 要求; 型 钢 柱 连接, 上 节 柱 底 部 加工 成坡口。 (5)测量控 制 与 校 正 标 高 控 制 与 校 正 :使 用 垫 板 楔 铁 在 型 钢 柱 吊 装 前 找 好 标 高 , 将 型 钢 柱 安 放在 垫 板 楔 铁 上 , 通 过 柱 脚 底 板 的 四 颗 螺 栓 及 螺 ...
