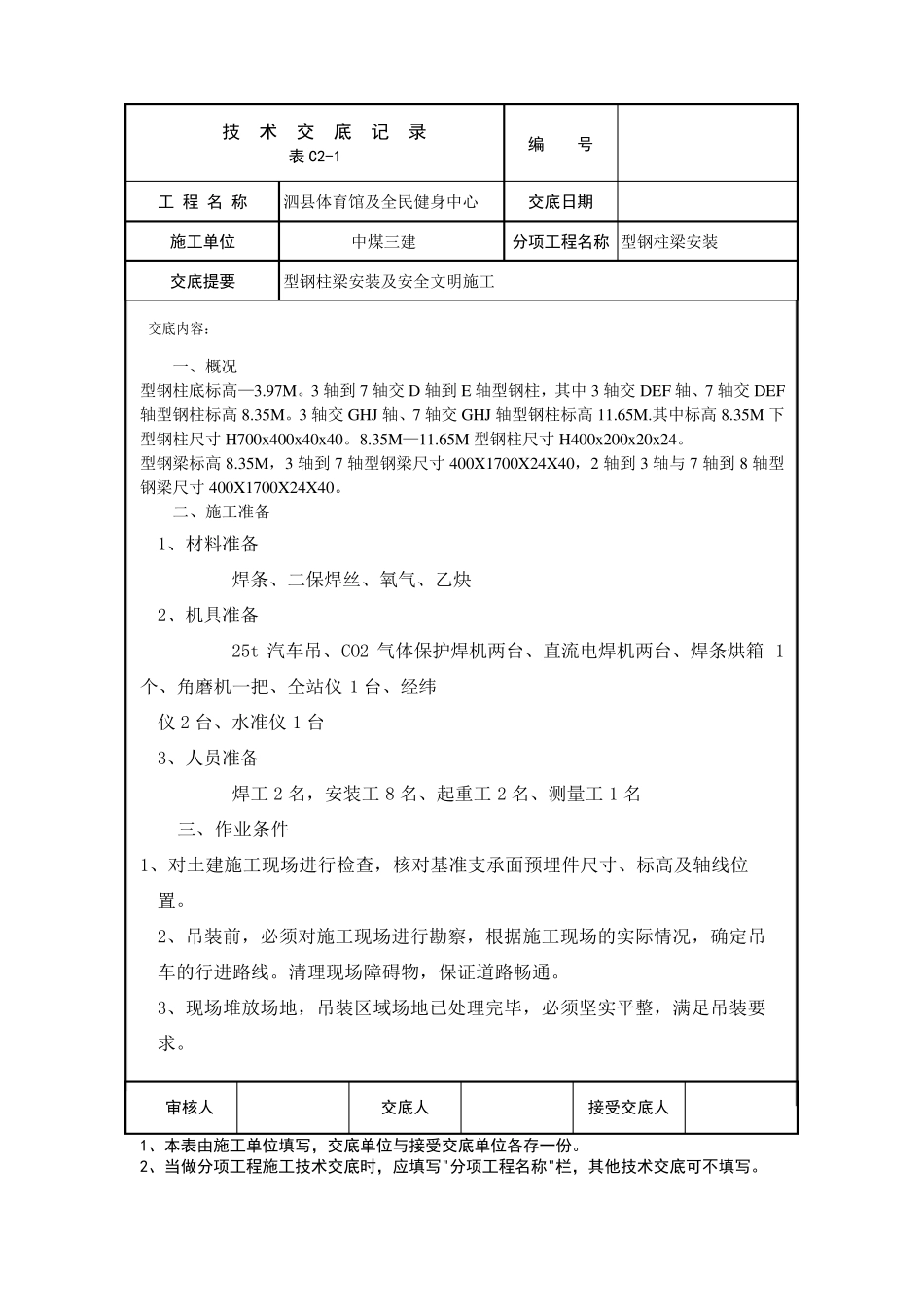

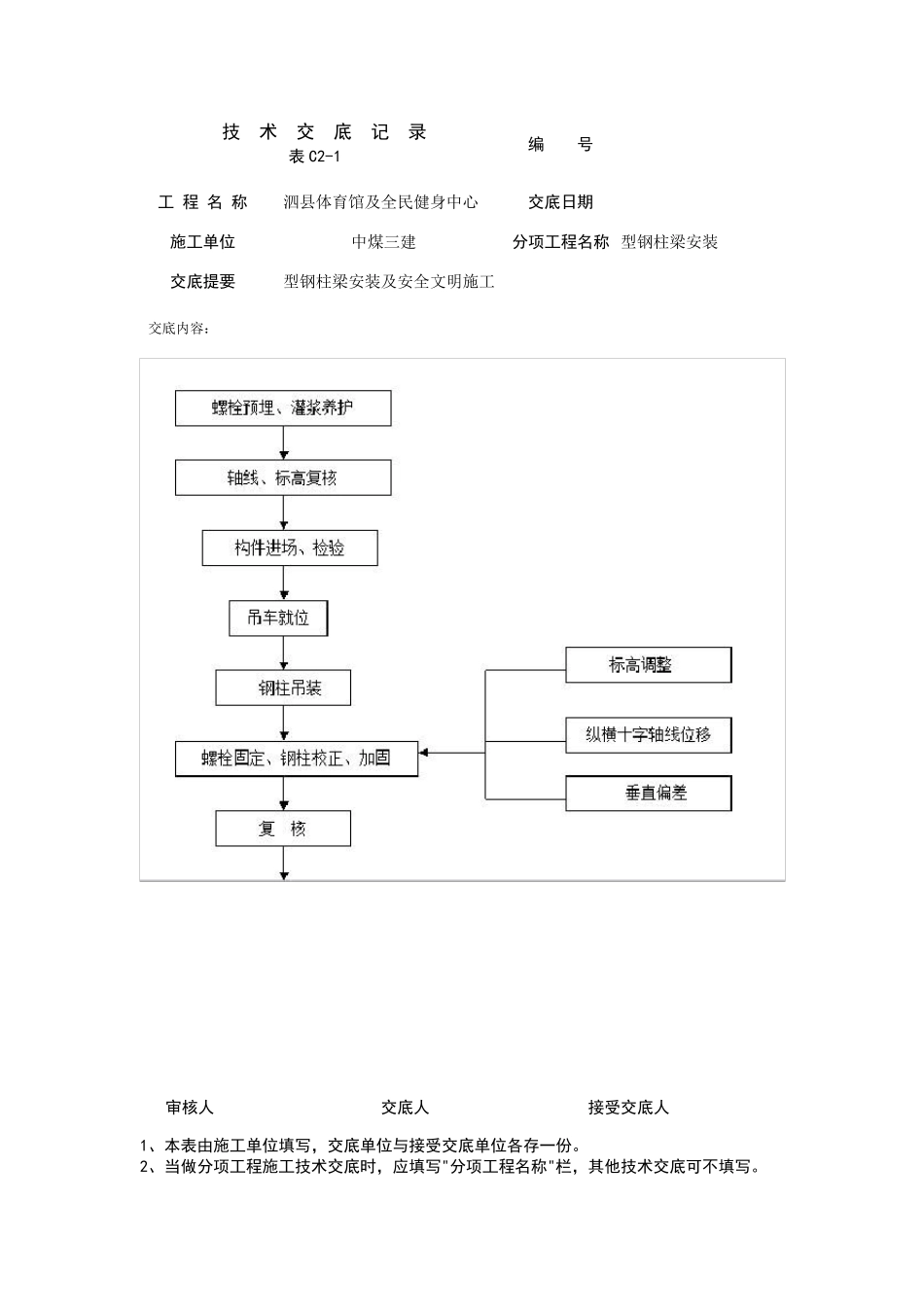

技 术 交 底 记 录 表C2-1 编 号 工 程 名 称 泗县体育馆及全民健身中心 交底日期 施工单位 中煤三建 分项工程名称 型钢柱梁安装 交底提要 型钢柱梁安装及安全文明施工 交底内容: 审核人 交底人 接受交底人 1、本表由施工单位填写,交底单位与接受交底单位各存一份。 2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。 一、概况 型钢柱底标高—3.97M。3 轴到 7 轴交D 轴到 E 轴型钢柱,其中3 轴交DEF 轴、7 轴交DEF轴型钢柱标高8.35M。3 轴交GHJ 轴、7 轴交GHJ 轴型钢柱标高11.65M.其中标高8.35M 下型钢柱尺寸 H700x400x40x40。8.35M—11.65M 型钢柱尺寸 H400x200x20x24。 型钢梁标高8.35M,3 轴到 7 轴型钢梁尺寸 400X1700X24X40,2 轴到 3 轴与 7 轴到 8 轴型钢梁尺寸 400X1700X24X40。 二、施工准备 1、材料准备 焊条、二保焊丝、氧气、乙炔 2、机具准备 25t 汽车吊、CO2 气体保护焊机两台、直流电焊机两台、焊条烘箱 1个、角磨机一把、全站仪 1 台、经纬 仪 2 台、水准仪 1 台 3、人员准备 焊工2 名,安装工8 名、起重工2 名、测量工1 名 三、作业条件 1、对土建施工现场进行检查,核对基准支承面预埋件尺寸、标高及轴线位 置。 2、吊装前,必须对施工现场进行勘察,根据施工现场的实际情况,确定吊 车的行进路线。清理现场障碍物,保证道路畅通。 3、现场堆放场地,吊装区域场地已处理完毕,必须坚实平整,满足吊装要 求。 技 术 交 底 记 录 表C2-1 编 号 工 程 名 称 泗县体育馆及全民健身中心 交底日期 施工单位 中煤三建 分项工程名称 型钢柱梁安装 交底提要 型钢柱梁安装及安全文明施工 交底内容: 审核人 交底人 接受交底人 1、本表由施工单位填写,交底单位与接受交底单位各存一份。 2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。 4、确定吊车的停放位置,以及构件的堆放位置,配置枕木。 5、施工临时用电,机具、支架,安全设施等已经准备就绪。 6、施工人员已进行技术、安全交底。 7、构件按吊装先后顺序分类进场,并进行校对,对有缺陷的构件作退场处 四、工艺流程 工艺流程; 技 术 交 底 记 录 表C2-1 编 号 工 程 名 称 泗县体育馆及全民健身中心 交底日期 施工单位 中煤三建 分项工程名称 型钢柱梁安装 交底...
