电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

基坑土方施工工艺及技术措施VIP免费

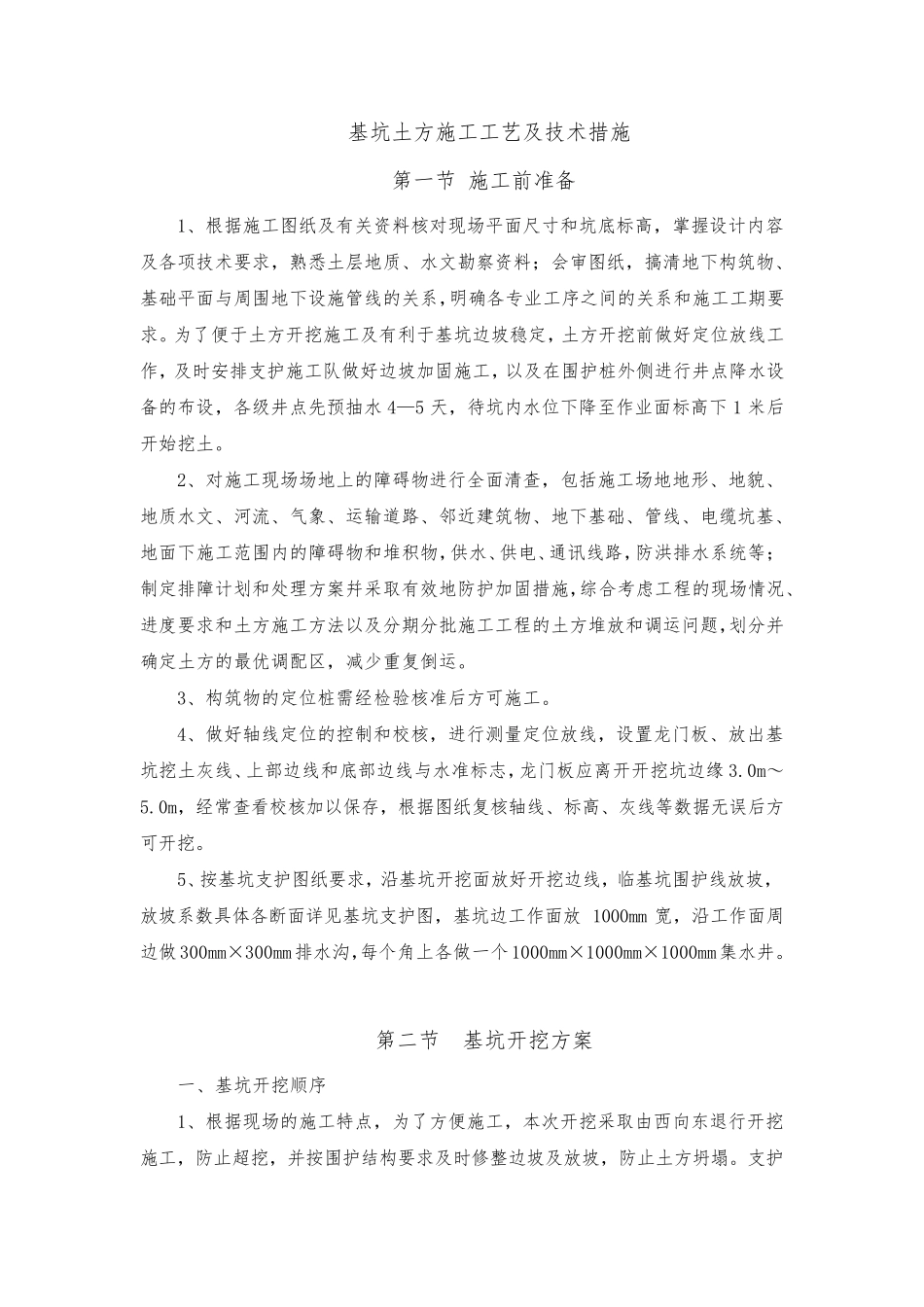

基坑土方施工工艺及技术措施_第1页
1/12
基坑土方施工工艺及技术措施_第2页
2/12
基坑土方施工工艺及技术措施_第3页
3/12
基 坑 土 方 施 工 工 艺 及 技 术 措 施 第 一 节 施 工 前 准 备 1、 根 据 施 工 图 纸 及 有 关 资 料 核 对 现 场 平 面 尺 寸 和 坑 底 标 高 , 掌 握 设 计 内 容及 各 项 技 术 要 求 , 熟 悉 土 层 地 质 、 水 文 勘 察 资 料 ; 会 审 图 纸 , 搞 清 地 下 构 筑 物 、基 础 平 面 与 周 围 地 下 设 施 管 线 的 关 系 ,明 确 各 专 业 工 序 之 间 的 关 系 和 施 工 工 期 要求 。 为 了 便 于 土 方 开 挖 施 工 及 有 利 于 基 坑 边 坡 稳 定 , 土 方 开 挖 前 做 好 定 位 放 线 工作 , 及 时 安 排 支 护 施 工 队 做 好 边 坡 加 固 施 工 , 以 及 在 围 护 桩 外 侧 进 行 井 点 降 水 设备 的 布 设 , 各 级 井 点 先 预 抽 水 4— 5 天 , 待 坑 内 水 位 下 降 至 作 业 面 标 高 下 1 米 后开 始挖 土 。 2、 对 施 工 现 场 场 地 上的 障碍物 进 行 全面 清 查, 包括施 工 场 地 地 形、 地 貌、地 质 水 文 、 河流、 气象、 运输道路、 邻近建筑 物 、 地 下 基 础 、 管 线 、 电缆坑 基 、地 面 下 施 工 范围 内 的 障碍物 和 堆积物 ,供水 、供电、通讯线 路,防洪排 水 系 统等;制定 排 障计 划和 处理方 案幷采取有 效地 防护 加 固 措 施 ,综合考虑工 程的 现 场 情况、进 度要 求 和 土 方 施 工 方 法以 及 分期 分批施 工 工 程的 土 方 堆放 和 调运问题,划分并确 定 土 方 的 最优调配区, 减少重复倒运。 3、 构 筑 物 的 定 位 桩 需经检验核 准 后方 可施 工 。 4、 做 好 轴线 定 位 的 控制和 校核 , 进 行 测量定 位 放 线 , 设 置龙门板、 放 出基坑 挖 土 灰线 、 上部边 线 和 底 部边 线 与 水 准 标 志,龙门板应离开 开 挖 坑 边 缘3.0m~5.0m, 经常查看校核 加 以 保存, 根 据 图 纸 复核 轴线 、 标 高 、 灰线 等数据 无误后方可开 挖 。 5、 按基 坑 支 护 图 纸 要 求 , 沿基 坑 开 挖 面 放 好 开 挖 边 线 , ...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

基坑土方施工工艺及技术措施

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
