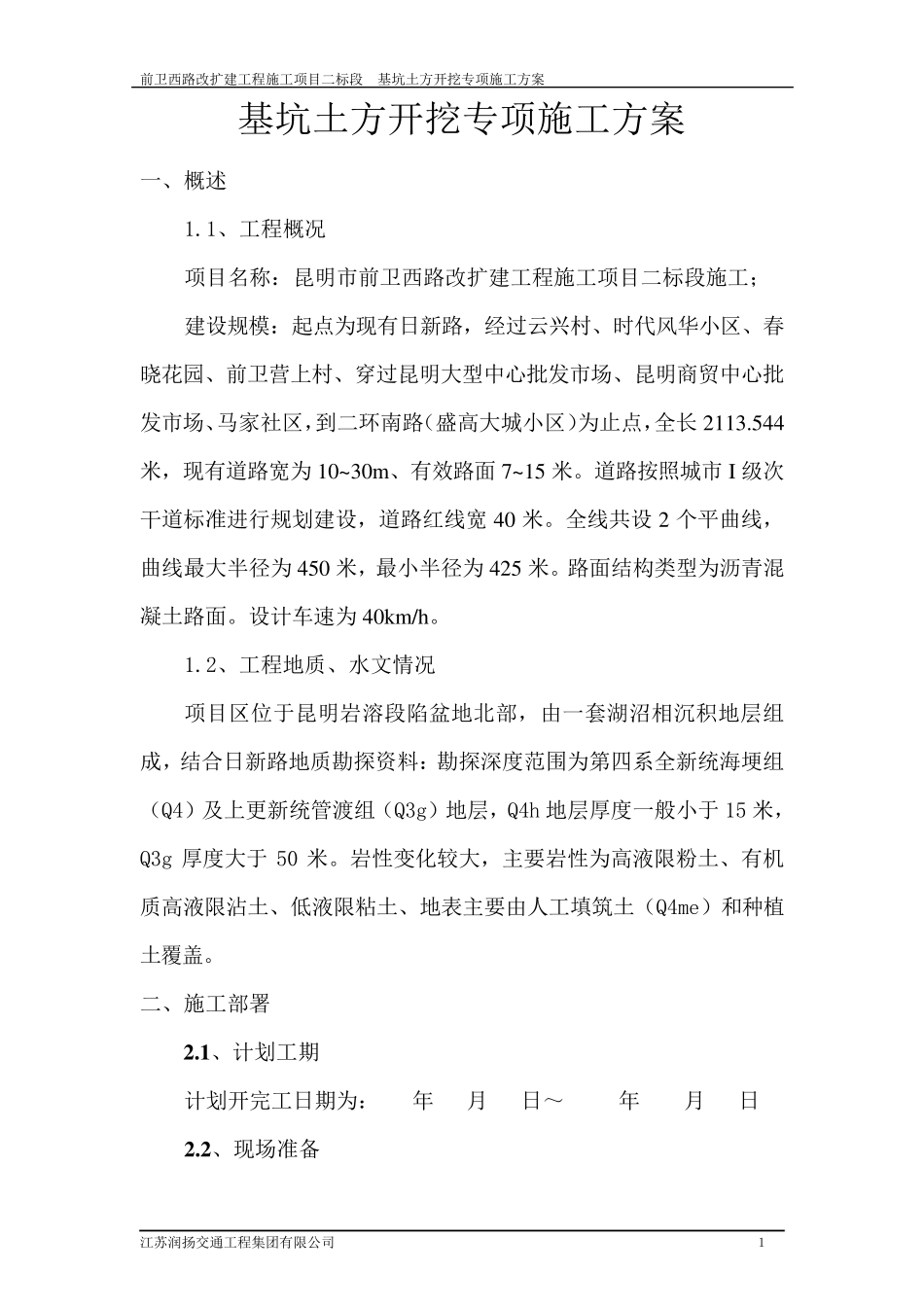

前卫西路改扩建工程施工项目二标段 基坑土方开挖专项施工方案 江苏润扬交通工程集团有限公司 1 基坑土方开挖专项施工方案 一、概述 1
1、工程概况 项目名称:昆明市前卫西路改扩建工程施工项目二标段施工; 建设规模:起点为现有日新路,经过云兴村、时代风华小区、春晓花园、前卫营上村、穿过昆明大型中心批发市场、昆明商贸中心批发市场、马家社区,到二环南路(盛高大城小区)为止点,全长 2113
544米,现有道路宽为 10~30m、有效路面 7~15 米
道路按照城市 I 级次干道标准进行规划建设,道路红线宽 40 米
全线共设 2 个平曲线,曲线最大半径为 450 米,最小半径为 425 米
路面结构类型为沥青混凝土路面
设计车速为 40km/h
2、工程地质、水文情况 项目区位于昆明岩溶段陷盆地北部,由一套湖沼相沉积地层组成,结合日新路地质勘探资料 :勘探深 度 范 围 为第 四 系 全新统 海 埂 组(Q4)及 上更 新统 管 渡 组(Q3g)地层,Q4h 地层厚 度 一般 小于15 米,Q3g 厚 度 大于50 米
岩性 变 化 较 大,主 要 岩性 为高液 限粉 土、有机质高液 限沾 土、低 液 限粘 土、地表 主 要 由人 工填 筑 土(Q4me)和 种 植土覆 盖
二、施工部署 2
1 、计划工期 计划开完 工日期 为: 年 月 日~ 年 月 日 2

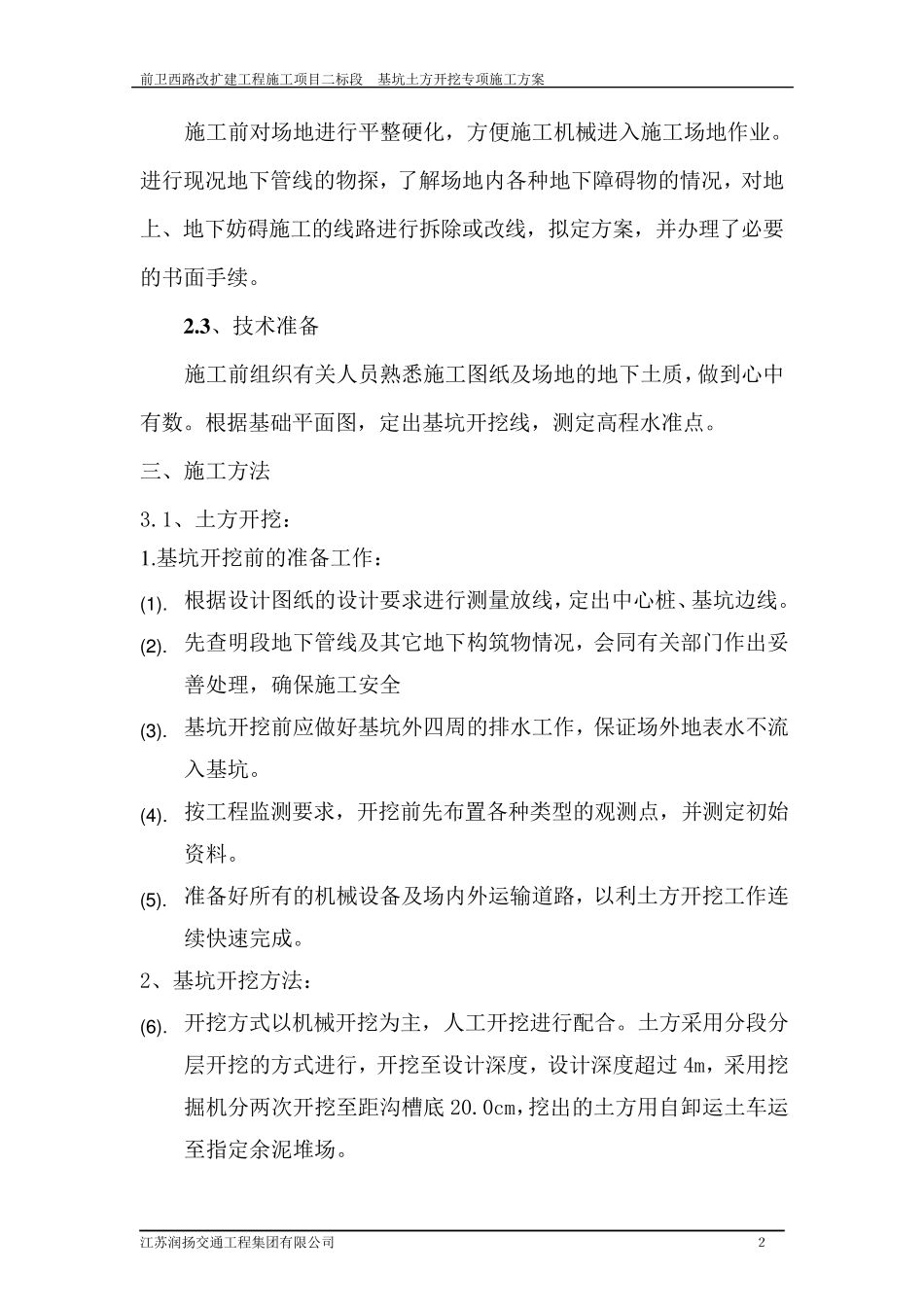

2 、现场准备 前卫西路改扩建工程施工项目二标段 基坑土方开挖专项施工方案 江苏润扬交通工程集团有限公司 2 施工前对场地进行平整硬化,方便施工机械进入施工场地作业
进行现况地下管线的物探,了解场地内各种地下障碍物的情况,对地上、地下妨碍施工的线路进行拆除或改线,拟定方案,并办理了必要的书面手续
3 、技术准备 施工前组织有关人员熟悉施工图纸及场地的地下土质,做到心中有数

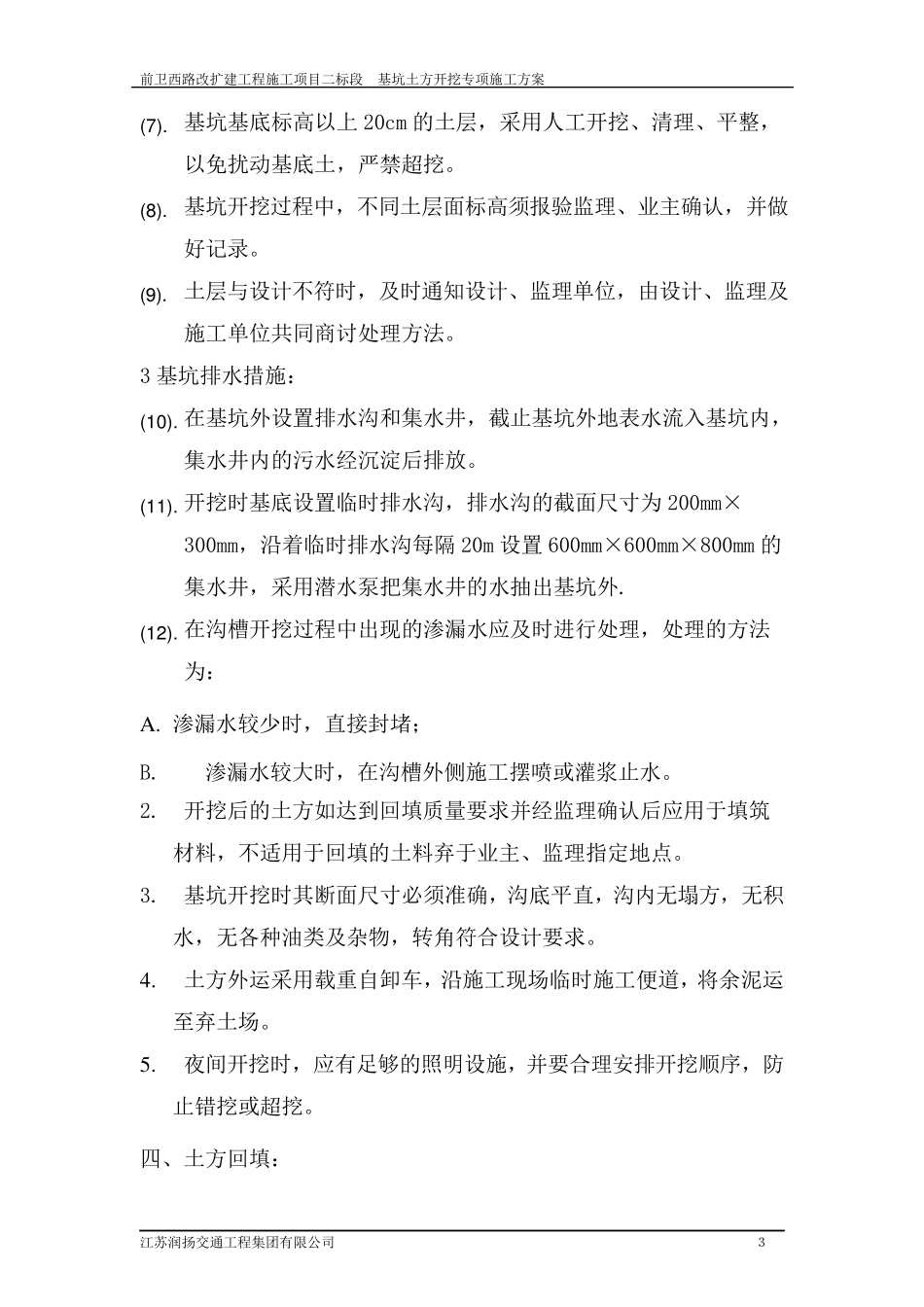

根据基础平面图,定出基坑开挖
