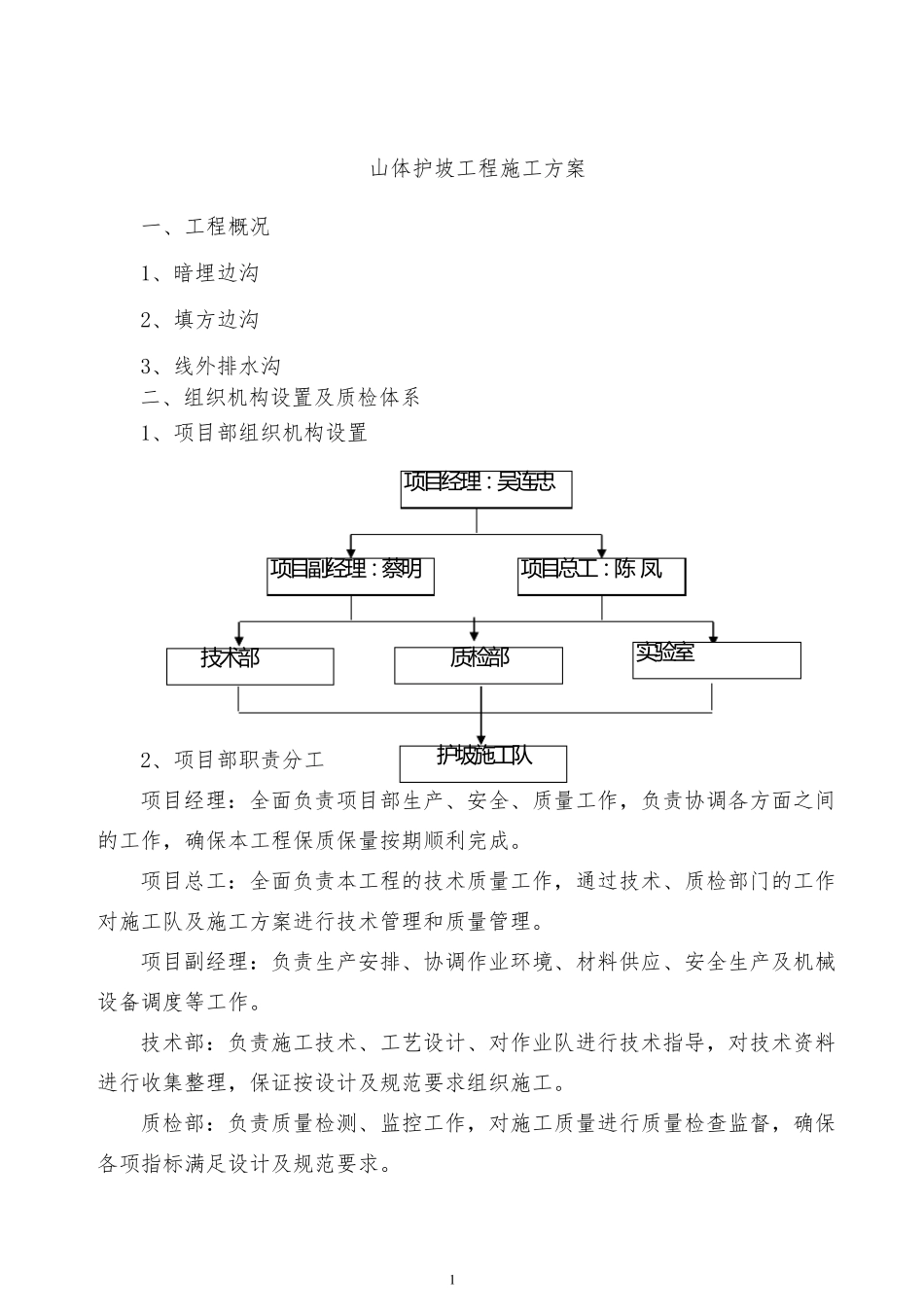

1 山体护坡工程施工方案 一、工程概况 1、暗埋边沟 2、填方边沟 3、线外排水沟 二、组织机构设置及质检体系 1、项目部组织机构设置 2、项目部职责分工 项目经理:全面负责项目部生产、安全、质量工作,负责协调各方面之间的工作,确保本工程保质保量按期顺利完成。 项目总工:全面负责本工程的技术质量工作,通过技术、质检部门的工作对施工队及施工方案进行技术管理和质量管理。 项目副经理:负责生产安排、协调作业环境、材料供应、安全生产及机械设备调度等工作。 技术部:负责施工技术、工艺设计、对作业队进行技术指导,对技术资料进行收集整理,保证按设计及规范要求组织施工。 质检部:负责质量检测、监控工作,对施工质量进行质量检查监督,确保各项指标满足设计及规范要求。 项 目 经 理 : 吴 连 忠 项 目 副 经 理 : 蔡 明 项 目 总 工 : 陈 凤 技术部 质检部 实验室 护坡施工 队 2 实验室:负责原材料检验、施工现场试验工作,对原材料质量等按设计及规范要求进行控制,确保各项指标满足设计及规范要求。 施工队:依据项目工程计划安排,施工图纸及技术、质量要求,组织各道工序的施工,对施工进度、质量、安全等各项内容负直接责任。 3.组织人员安排(见附表一) 三、开工准备 1、材料及配合比试验 试验室已会同监理工程师取料进行各种原材料检验,钢筋采用φ12 的螺纹钢,砼采用C20 商砼,并经监理工程师批复。 2、人员到位、机制建全 管理及技术人员已到位,已对施工图纸进行了详细的查阅,对现场进行了详细的勘察,制订了详细的施工进度计划,建立健全了有效的质量保证体系和安全保证体系。劳动力已进场,根据劳动法已签定了劳务合同。 投入技术管理人员2 人,安排施工队1 个,每一施工队民工10-30 人。 3、临时设施 修建了临时便道,满足运输的需要。现场已搭建了临时居住的房屋,解决了生活及工程用水、用电。已签定了临时用地征用合同,并硬化了原材料场地、砼拌和场地,场地布 局 合理。 4、施工机械 及小 型 机具 已调 入砼拌和站 一座 ,砼运输车2 台 ,砼拌和机一台 ,砼振 动棒 及电机 2套 ,发 电机一台 ,钢模 板 20m2,支 立模 板 的其 他 物 品 齐 全。 四 、施工技术方 案 1、 清 理平 整 山 坡 。机械 挖 土 后 的山 体土 坡 表面 粗 糙 ,平 整 度差 ,高 差 大 ,故应 采用人工进行平 整...
