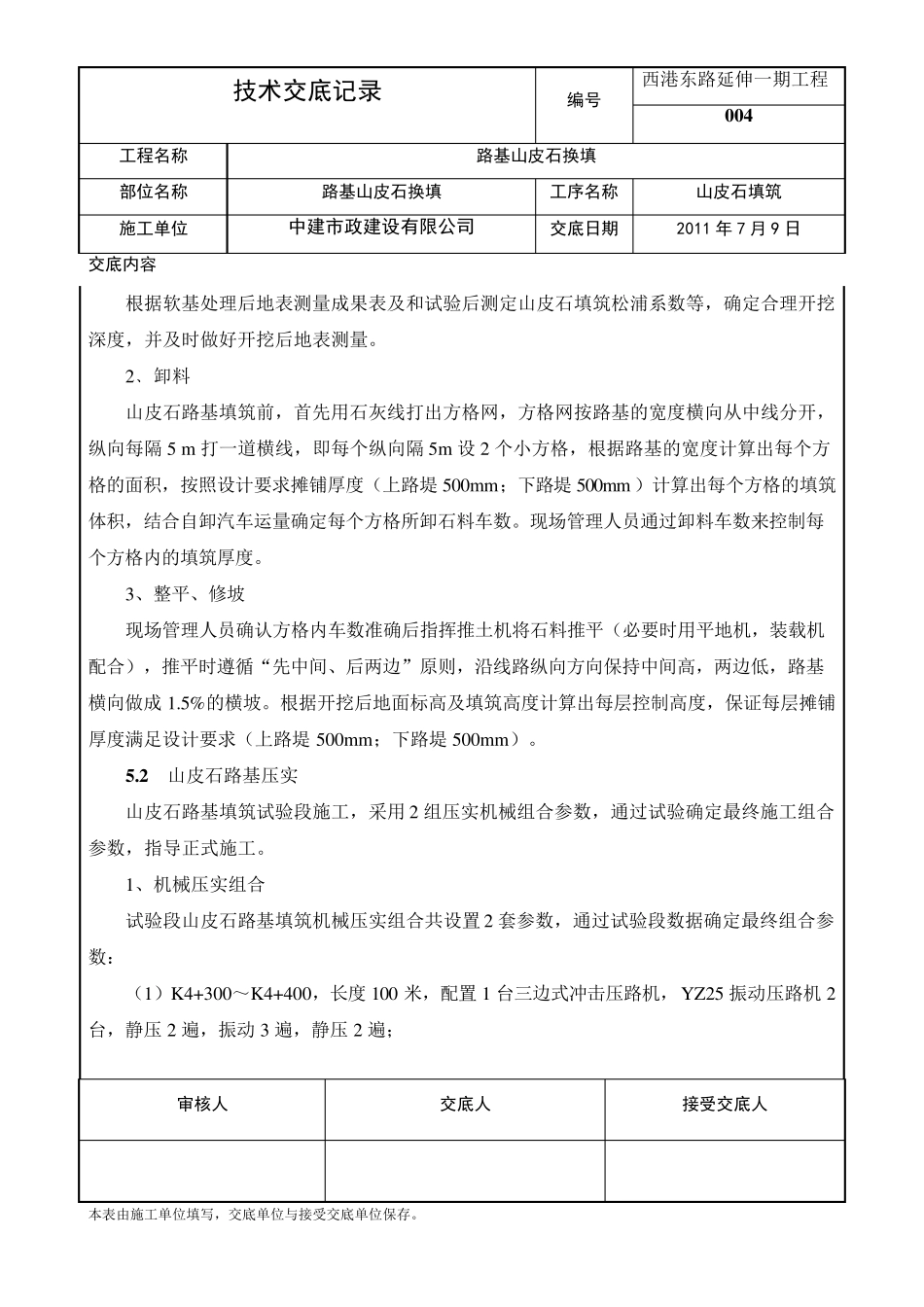

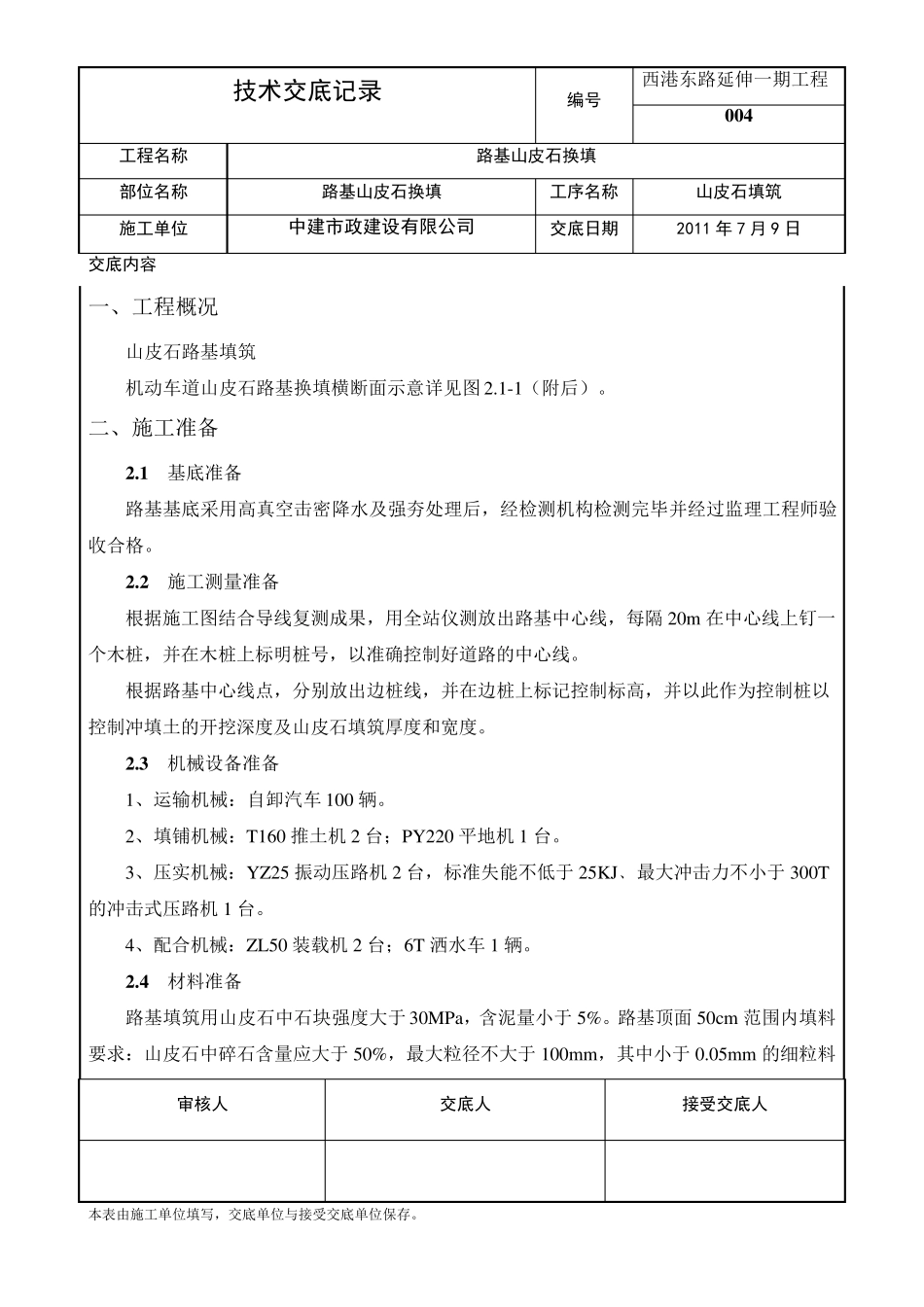

技术交底记录 编号 西港东路延伸一期工程 0 0 4 工程名称 路基山皮石换填 部位名称 路基山皮石换填 工序名称 山皮石填筑 施工单位 中建市政建设有限公司 交底日期 2011 年 7 月 9 日 交底内容 审核人 交底人 接受交底人 本表由施工单位填写,交底单位与接受交底单位保存。 一、工程概况 山皮石路基填筑 机动车道山皮石路基换填横断面示意详见图 2.1-1(附后)。 二、施工准备 2 .1 基底准备 路基基底采用高真空击密降水及强夯处理后,经检测机构检测完毕并经过监理工程师验收合格。 2 .2 施工测量准备 根据施工图结合导线复测成果,用全站仪测放出路基中心线,每隔 20m 在中心线上钉一个木桩,并在木桩上标明桩号,以准确控制好道路的中心线。 根据路基中心线点,分别放出边桩线,并在边桩上标记控制标高,并以此作为控制桩以控制冲填土的开挖深度及山皮石填筑厚度和宽度。 2 .3 机械设备准备 1、运输机械:自卸汽车 100 辆。 2、填铺机械:T160 推土机 2 台;PY220 平地机 1 台。 3、压实机械:YZ25 振动压路机 2 台,标准失能不低于 25KJ﹑最大冲击力不小于 300T的冲击式压路机 1 台。 4、配合机械:ZL50 装载机 2 台;6T 洒水车 1 辆。 2 .4 材料准备 路基填筑用山皮石中石块强度大于 30MPa,含泥量小于 5%。路基顶面 50cm 范围内填料要求:山皮石中碎石含量应大于 50%,最大粒径不大于 100m m ,其中小于 0.05m m 的细粒料技术交底记录 编号 西港东路延伸一期工程 0 0 4 工程名称 路基山皮石换填 部位名称 路基山皮石换填 工序名称 山皮石填筑 施工单位 中建市政建设有限公司 交底日期 2011 年 7 月 9 日 交底内容 审核人 交底人 接受交底人 本表由施工单位填写,交底单位与接受交底单位保存。 含量不应小于30%;路基顶面50cm 以下填料要求:山皮石中碎石含量不小于总重量的70%,粒径一般小于600m m ,正式施工前选送样品报监理工程师检验,符合设计和监理工程师要求后,方可进行路基山皮石填筑施工。 2 .5 技术准备 路基山皮石试验段填筑施工前,确定试验段区间位置,分别制定出不同的机械碾压组合方案、参数等。 明确试验和质量控制人员分工,及时收集整理总结试验段数据,指导正式施工。 2 .6 人员准备 山皮石路基填筑管理人员配置详见表3.6-1。 序号 姓名 职位 备注 1 李林 项目经理 2 于晓光 生产...
