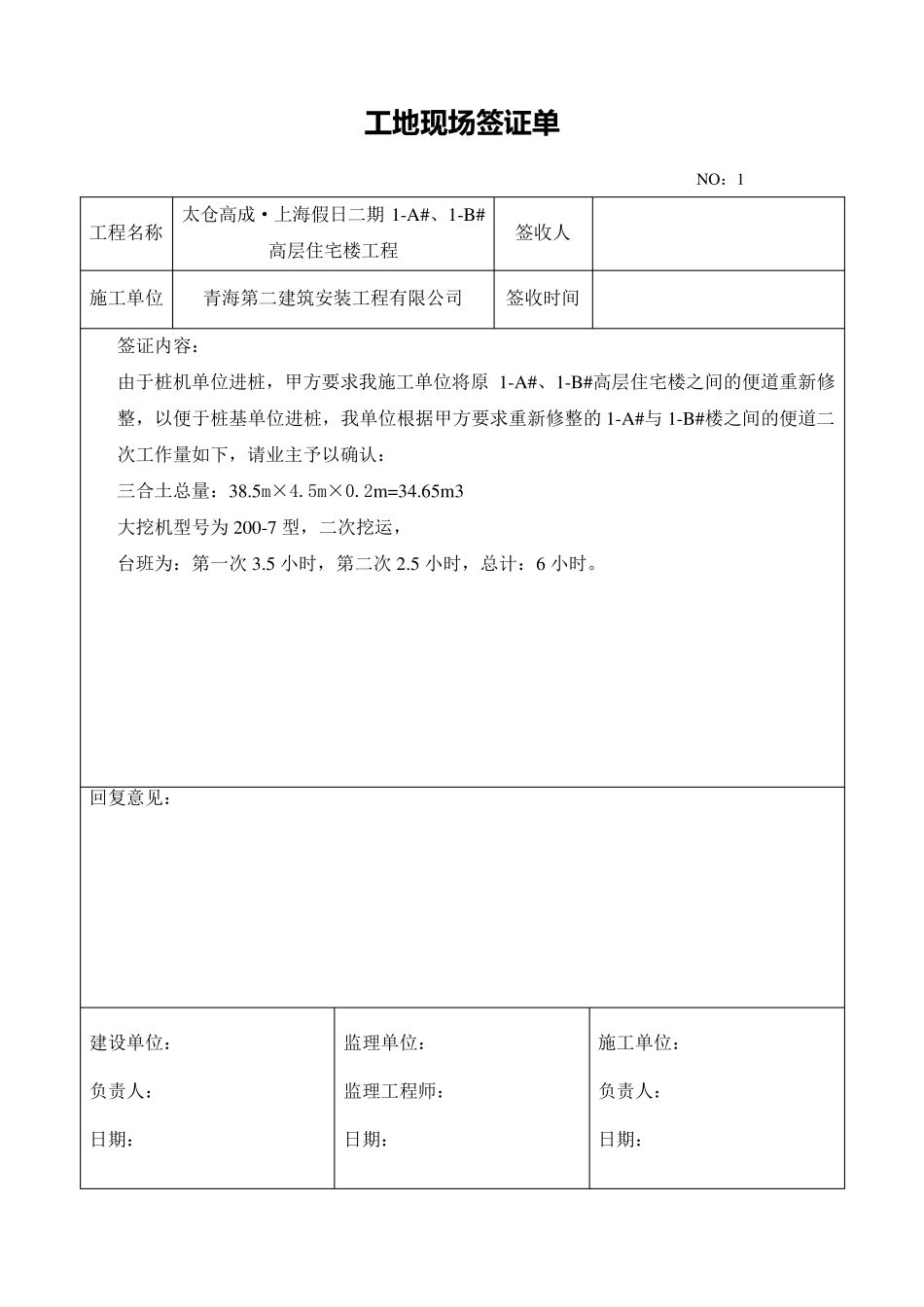

工 地 现 场 签 证 单 NO:1 工程名称 太仓高成·上海假日二期 1-A#、1-B#高层住宅楼工程 签收人 施工单位 青海第二建筑安装工程有限公司 签收时间 签证内容: 由于桩机单位进桩,甲方要求我施工单位将原 1-A#、1-B#高层住宅楼之间的便道重新修整,以便于桩基单位进桩,我单位根据甲方要求重新修整的 1-A#与 1-B#楼之间的便道二次工作量如下,请业主予以确认: 三合土总量:38
65m3 大挖机型号为 200-7 型,二次挖运, 台班为:第一次 3
5 小时,第二次 2
5 小时,总计:6 小时

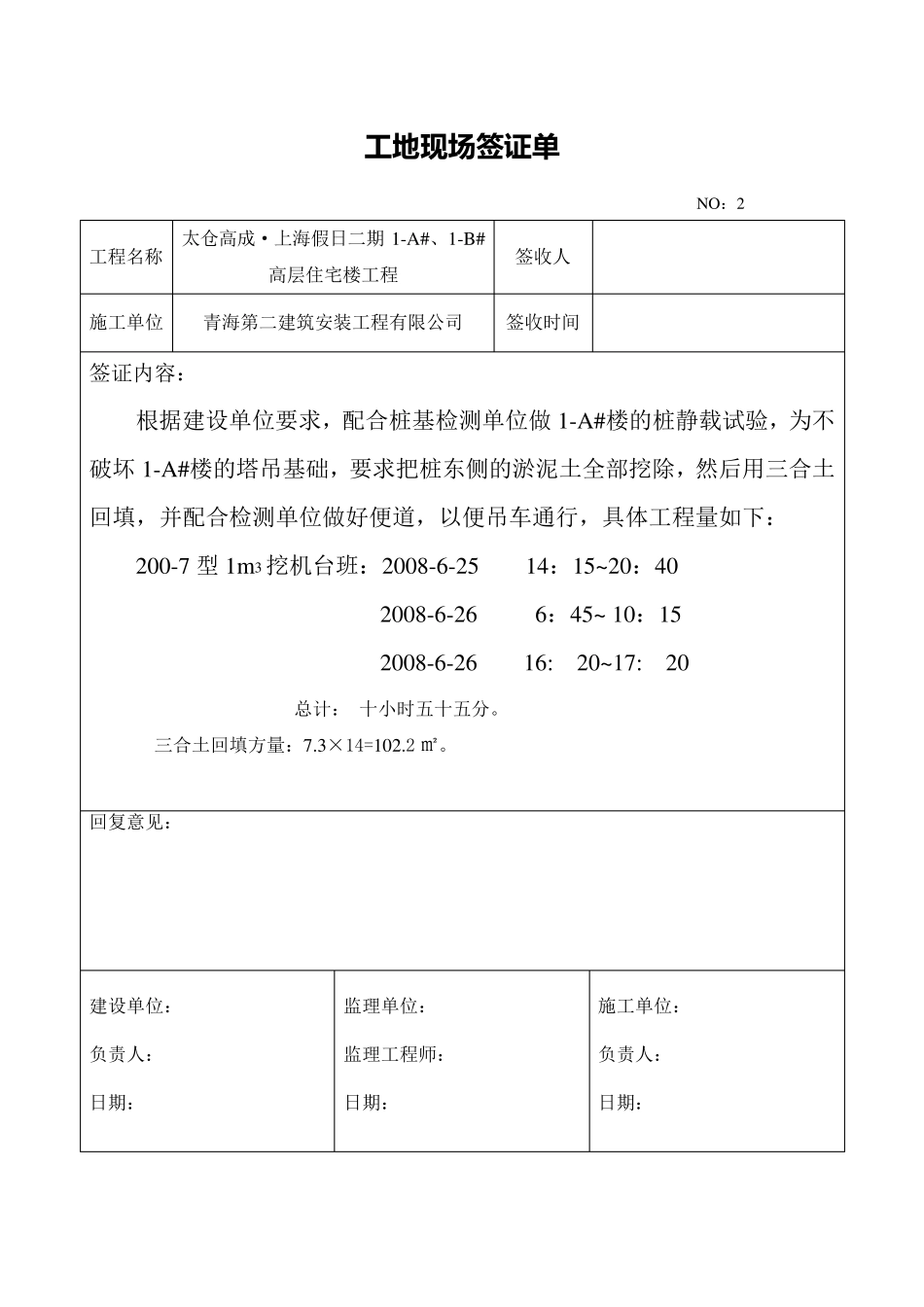

回复意见: 建设单位: 负责人: 日期: 监理单位: 监理工程师: 日期: 施工单位: 负责人: 日期: 工 地 现 场 签 证 单 NO:2 工程名称 太仓高成·上海假日二期 1-A#、1-B#高层住宅楼工程 签收人 施工单位 青海第二建筑安装工程有限公司 签收时间 签证内容: 根据建设单位要求,配合桩基检测单位做 1-A#楼的桩静载试验,为不破坏 1-A#楼的塔吊基础,要求把桩东侧的淤泥土全部挖除,然后用三合土回填,并配合检测单位做好便道,以便吊车通行,具体工程量如下: 200-7 型 1m3 挖机台班:2008-6-25 14:15~20:40 2008-6-26 6:45~ 10:15 2008-6-26 16: 20~17: 20 总计: 十小时五十五分
三合土回填方量:7
3×14=102
回复意见: 建设单位: 负责人: 日期: 监理单位: 监理工程师: 日期: 施工单位: 负责人: 日期: 工 地 现 场 签 证 单 NO:3 工程名称 太仓高成·上海假日二期 1-A#、1-B#高层住宅楼工程 签收人 施工单位 青海第二建筑安装工程有限公司 签收时间 签证内容: 事由: ○1 、1-A#地下室基坑支护南
