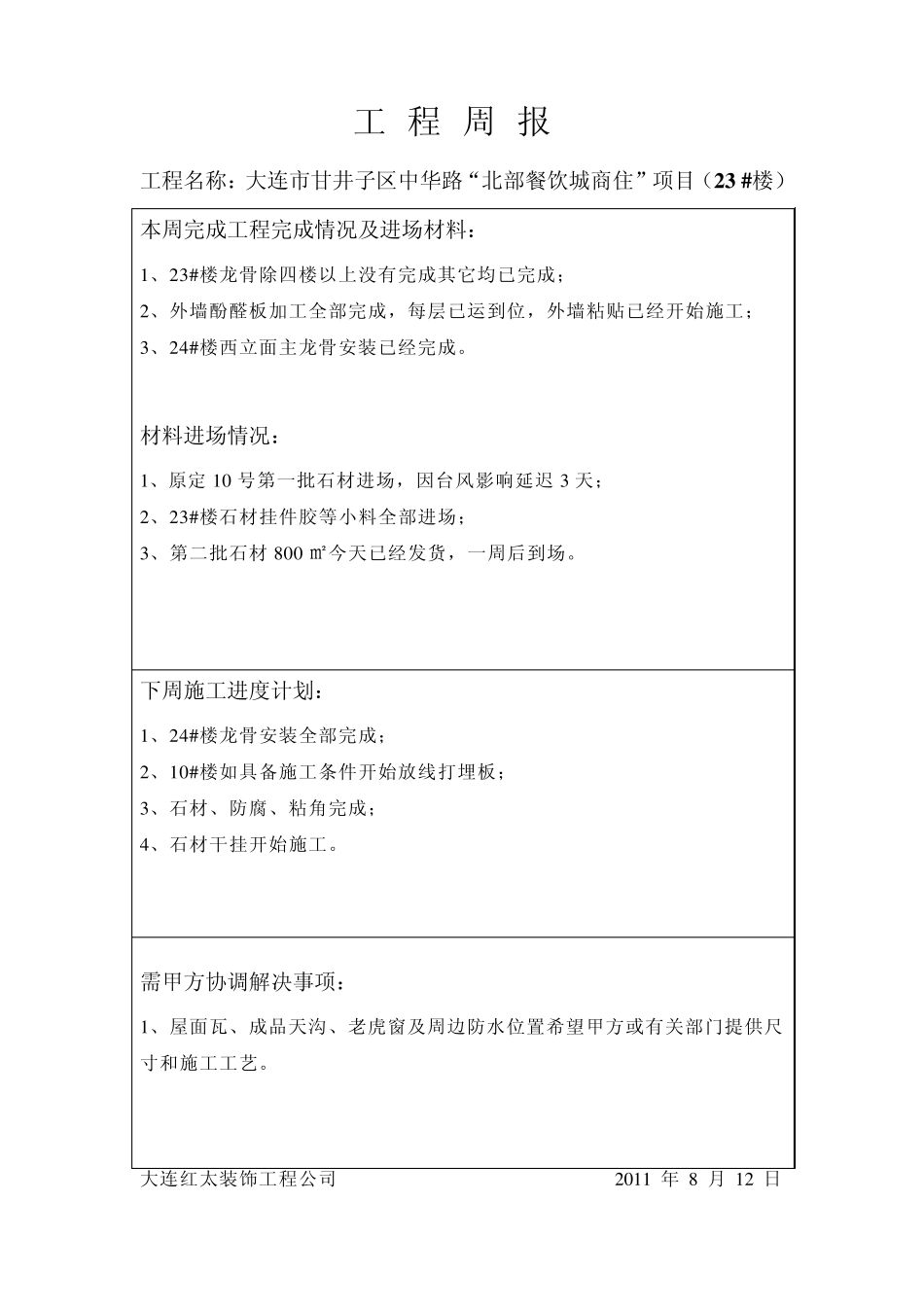

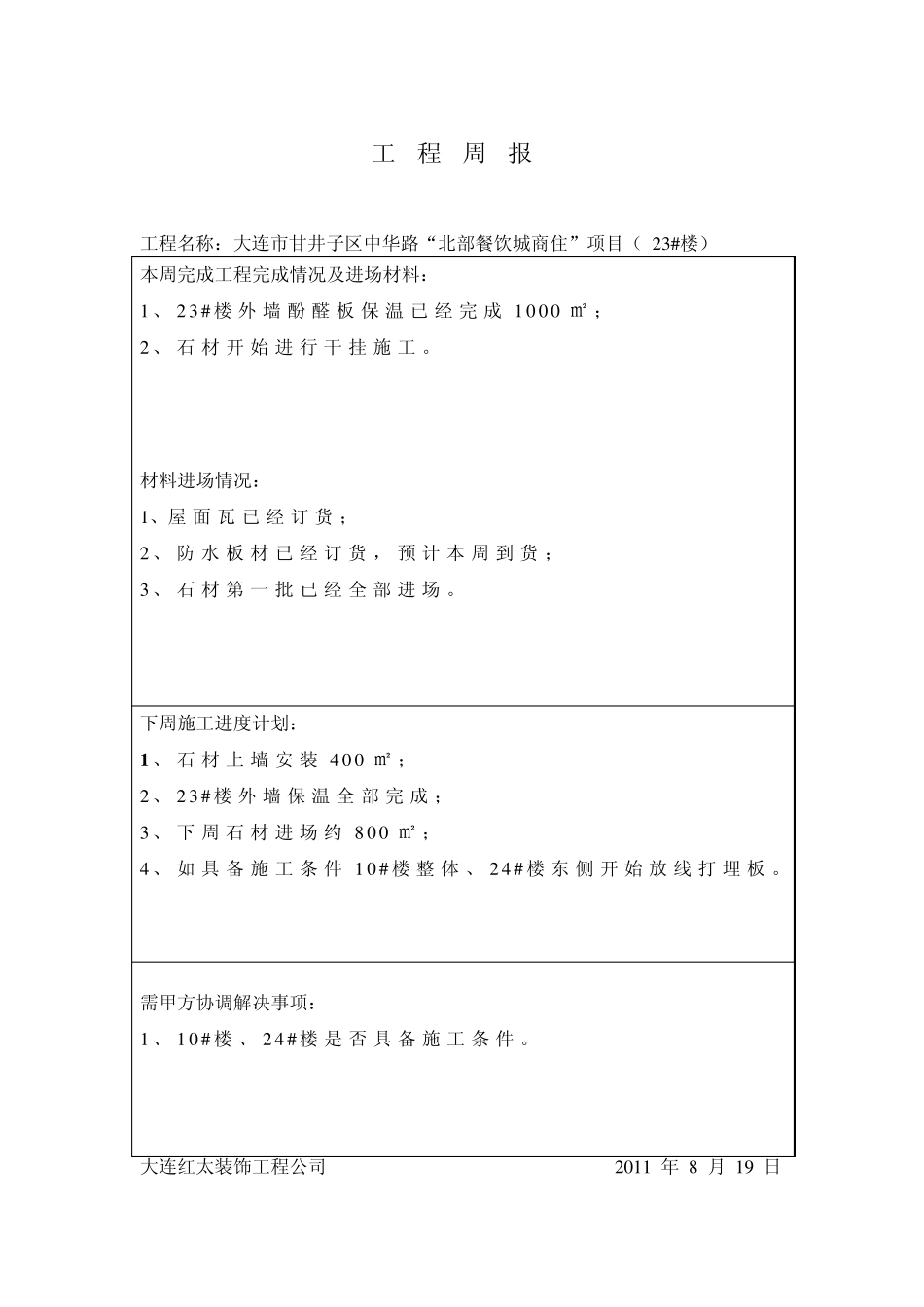

工程周报 工程名称:大连市甘井子区中华路“北部餐饮城商住”项目(2 3 # 楼) 本周完成工程完成情况及进场材料: 1 、2 3 # 楼龙骨除四楼以上没有完成其它均已完成; 2 、外墙酚醛板加工全部完成,每层已运到位,外墙粘贴已经开始施工; 3 、2 4 # 楼西立面主龙骨安装已经完成。 材料进场情况: 1 、原定 1 0 号第一批石材进场,因台风影响延迟 3 天; 2 、2 3 # 楼石材挂件胶等小料全部进场; 3 、第二批石材 8 0 0 ㎡今天已经发货,一周后到场。 下周施工进度计划: 1 、2 4 # 楼龙骨安装全部完成; 2 、1 0 # 楼如具备施工条件开始放线打埋板; 3 、石材、防腐、粘角完成; 4 、石材干挂开始施工。 需甲方协调解决事项: 1 、屋面瓦、成品天沟、老虎窗及周边防水位置希望甲方或有关部门提供尺寸和施工工艺。 大连红太装饰工程公司 2 0 1 1 年 8 月 1 2 日 工程周报 工程名称:大连市甘井子区中华路“北部餐饮城商住”项目(1 9 # 楼) 本周完成工程完成情况及进场材料: 1 、预 埋板安装全 部完 成 ; 2 、主 龙骨和挑件 安装 完 成 3 0 0 0 ㎡; 3 、副 龙骨制作加 工1 5 0 0 ㎡ ; 材料进场情况: 1 、酚 醛板及所有 钢材 全 部进 场。 下周施工进度计划: 1 、副 龙骨加工制 作完 成 3 0 0 0 ㎡; 2 、下 周因为脚手 架重 新 搭设 ,根 据 实际 情 况 进 行 施工安 排 。 需甲方协调解决事项: 1 、2 0 # 楼是否 可以 进场 施 工; 2 、原定 2 1 # 、3 0 # 楼 8 月 1 5 号外 墙石 材可 以 进 场施 工,9 月 3 0 日外 墙石材干 挂完工,2 1 # 、3 0 # 楼 在 8 月 1 5 号 外 墙 石 材 干 挂是 否 可 以 进场 施工。 大连红太装饰工程公司 2 0 1 1 年 8 月 1 2 日 工程周报 工程名称:大连市甘井子区中华路“北部餐饮城商住”项目( 2 3 # 楼) 本周完成工程完成情况及进场材料: 1 、 2 3 # 楼 外 墙 酚 醛 板 保 温 已 经 完 成 1 0 0 0 ㎡ ; 2 、 石 材 开 始 进 行 干 挂 施 工。 材料进场情况: 1 、屋 面 瓦 已 经 订 货 ; 2 、 防 水 板 材 已 经 订 货 , 预 计 本 周到 货 ; 3 、 石 材 第 一 批 已 经 全 部 进 场 。 下周...
