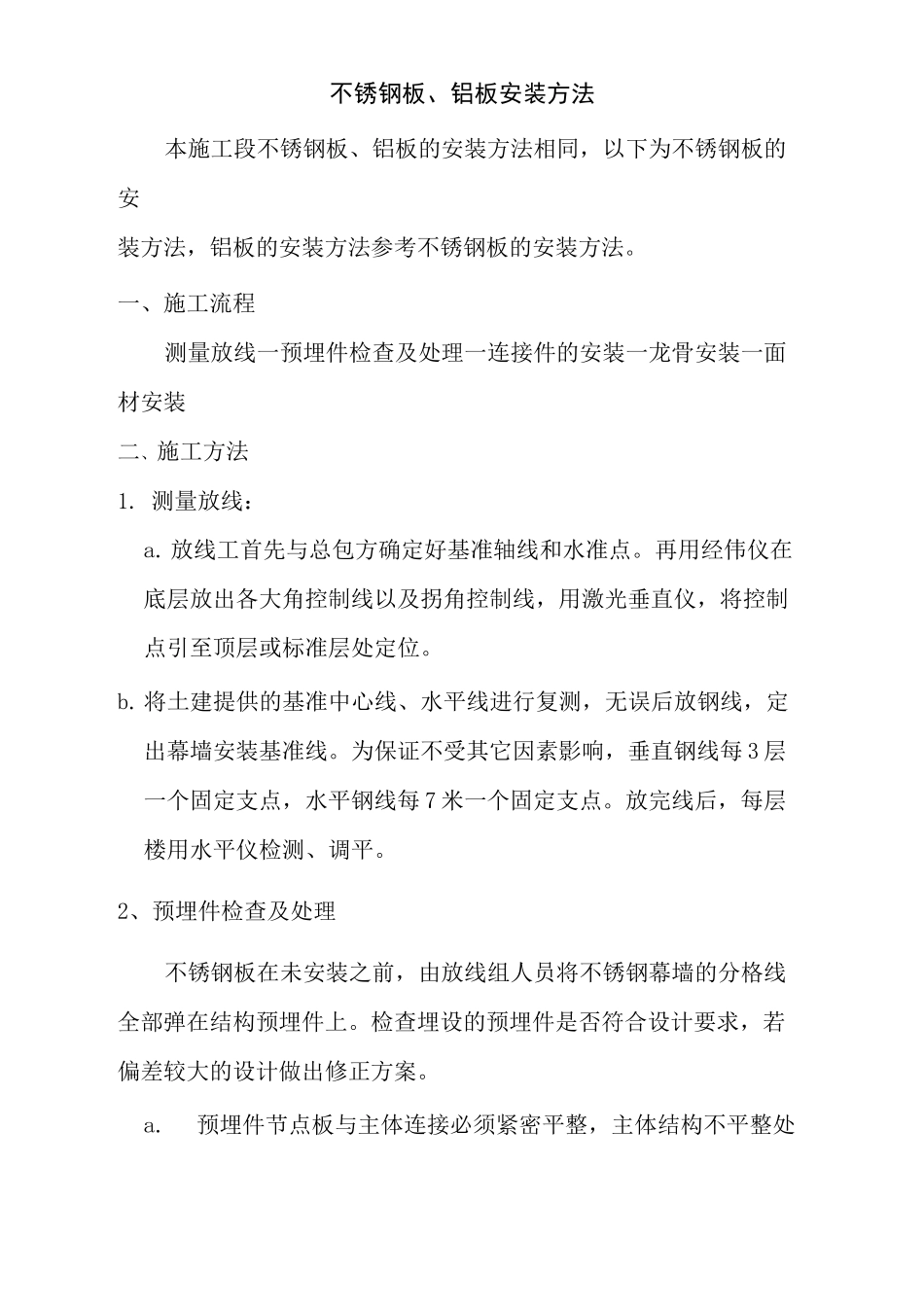

不锈钢板、铝板安装方法本施工段不锈钢板、铝板的安装方法相同,以下为不锈钢板的安装方法,铝板的安装方法参考不锈钢板的安装方法
一、施工流程测量放线一预埋件检查及处理一连接件的安装一龙骨安装一面材安装二、施工方法1
测量放线:a
放线工首先与总包方确定好基准轴线和水准点
再用经伟仪在底层放出各大角控制线以及拐角控制线,用激光垂直仪,将控制点引至顶层或标准层处定位
将土建提供的基准中心线、水平线进行复测,无误后放钢线,定出幕墙安装基准线
为保证不受其它因素影响,垂直钢线每 3 层一个固定支点,水平钢线每 7 米一个固定支点
放完线后,每层楼用水平仪检测、调平
2、预埋件检查及处理不锈钢板在未安装之前,由放线组人员将不锈钢幕墙的分格线全部弹在结构预埋件上

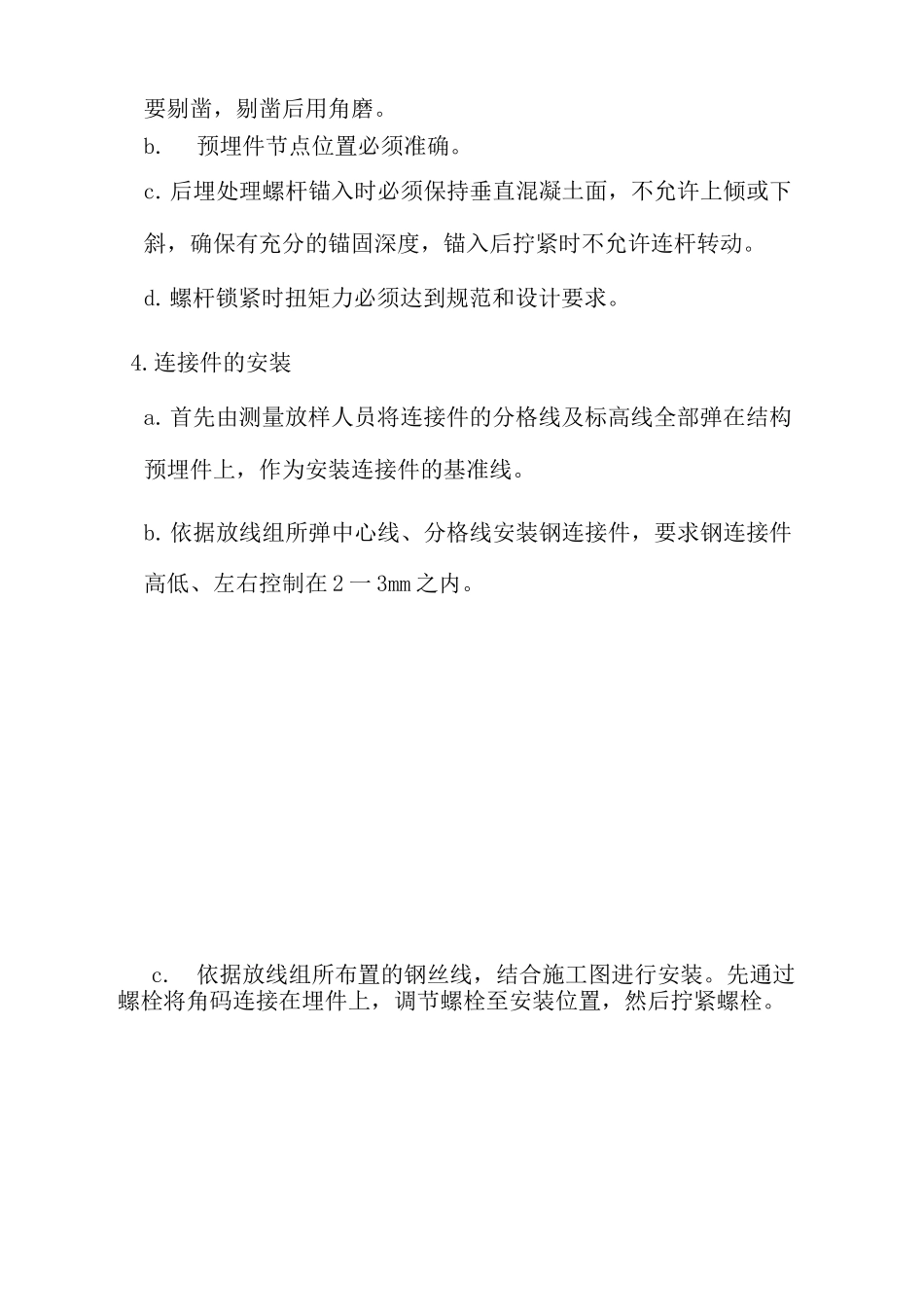

检查埋设的预埋件是否符合设计要求,若偏差较大的设计做出修正方案
预埋件节点板与主体连接必须紧密平整,主体结构不平整处要剔凿,剔凿后用角磨
预埋件节点位置必须准确
后埋处理螺杆锚入时必须保持垂直混凝土面,不允许上倾或下斜,确保有充分的锚固深度,锚入后拧紧时不允许连杆转动
螺杆锁紧时扭矩力必须达到规范和设计要求
连接件的安装a

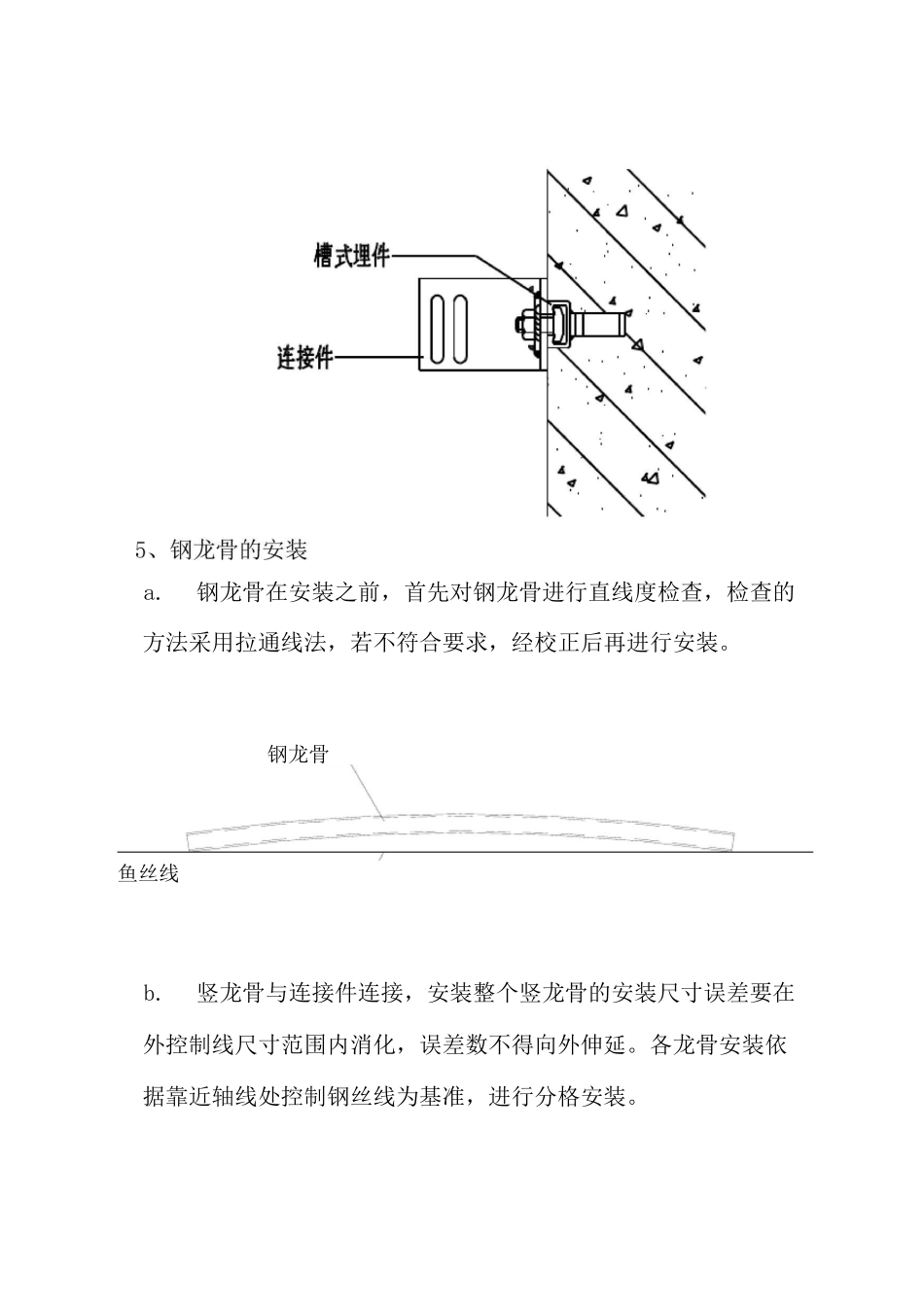

首先由测量放样人员将连接件的分格线及标高线全部弹在结构预埋件上,作为安装连接件的基准线
依据放线组所弹中心线、分格线安装钢连接件,要求钢连接件高低、左右控制在 2 一 3mm 之内
依据放线组所布置的钢丝线,结合施工图进行安装
先通过螺栓将角码连接在埋件上,调节螺栓至安装位置,然后拧紧螺栓
钢龙骨在安装之前,首先对钢龙骨进行直线度检查,检查的方法采用拉通线法,若不符合要求,经校正后再进行安装
钢龙骨鱼丝线b
竖龙骨与连接件连接,安装整个竖龙骨的安装尺寸误差要在外控制线尺寸范围内消化,误差数不得向外伸延
各龙骨安装依据靠近轴线处控制钢丝线为基准,进行分格安装
