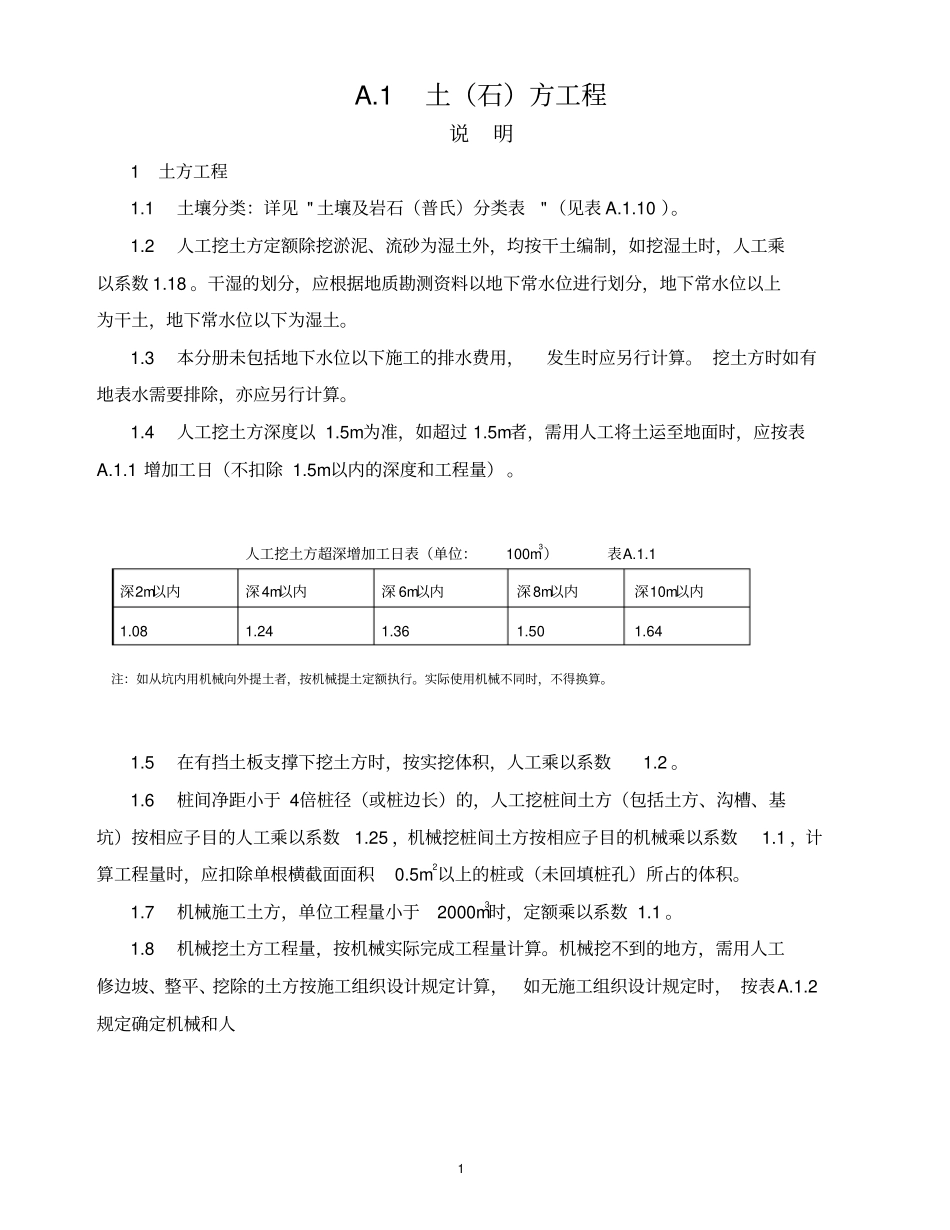

1 A.1 土(石)方工程说明1 土方工程1.1 土壤分类:详见 " 土壤及岩石(普氏)分类表"(见表 A.1.10 )。1.2 人工挖土方定额除挖淤泥、流砂为湿土外,均按干土编制,如挖湿土时,人工乘以系数 1.18 。干湿的划分,应根据地质勘测资料以地下常水位进行划分,地下常水位以上为干土,地下常水位以下为湿土。1.3 本分册未包括地下水位以下施工的排水费用,发生时应另行计算。 挖土方时如有地表水需要排除,亦应另行计算。1.4 人工挖土方深度以 1.5m为准,如超过 1.5m者,需用人工将土运至地面时,应按表A.1.1 增加工日(不扣除 1.5m以内的深度和工程量) 。人工挖土方超深增加工日表(单位:100m3)表A.1.1深2m以内深4m以内深 6m以内深8m以内深10m以内1.08 1.24 1.36 1.50 1.64 注:如从坑内用机械向外提土者,按机械提土定额执行。实际使用机械不同时,不得换算。1.5 在有挡土板支撑下挖土方时,按实挖体积,人工乘以系数1.2 。1.6 桩间净距小于 4倍桩径(或桩边长)的,人工挖桩间土方(包括土方、沟槽、基坑)按相应子目的人工乘以系数1.25 ,机械挖桩间土方按相应子目的机械乘以系数1.1 ,计算工程量时,应扣除单根横截面面积0.5m2以上的桩或(未回填桩孔)所占的体积。1.7 机械施工土方,单位工程量小于2000m3时,定额乘以系数 1.1 。1.8 机械挖土方工程量,按机械实际完成工程量计算。机械挖不到的地方,需用人工修边坡、整平、挖除的土方按施工组织设计规定计算,如无施工组织设计规定时, 按表A.1.2规定确定机械和人2 系 数 表表A.1.2地下室基槽(坑)地面以上土方其他机械挖土方0.96 0.90 1.00 0.94 人工挖土方0.04 0.10 0.00 0.06 注:人工挖土部分按相应定额子目人工乘以系数1.5 ,如需用机械装运时,按机械装(挖)运一、二类土定额计算。1.9 机械挖土方定额中土壤含水率是按天然含水率为准制定的:含水率大于25%时,定额人工、机械乘以系数1.15 ;若含水率大于 40%时,另行计算。1.10 挖掘机在垫板上作业时,人工、机械乘以系数1.25 ,定额内不包括垫板铺设所需的工料、机械消耗。1.11 挖掘机挖沟槽、基坑土方,执行挖掘机挖土方相应子目,挖掘机台班量乘以系数1.2 。1.12 挖掘机挖淤泥、流砂工程量计算规则计算;未考虑涌砂、涌泥,发生时按实计算。1.13 机械土方定额是按三类土编制的,如实际土壤类别不同时,定额中的机械台班量乘以表 A.1.3 中系数。系 数 表表A.1.3项...
