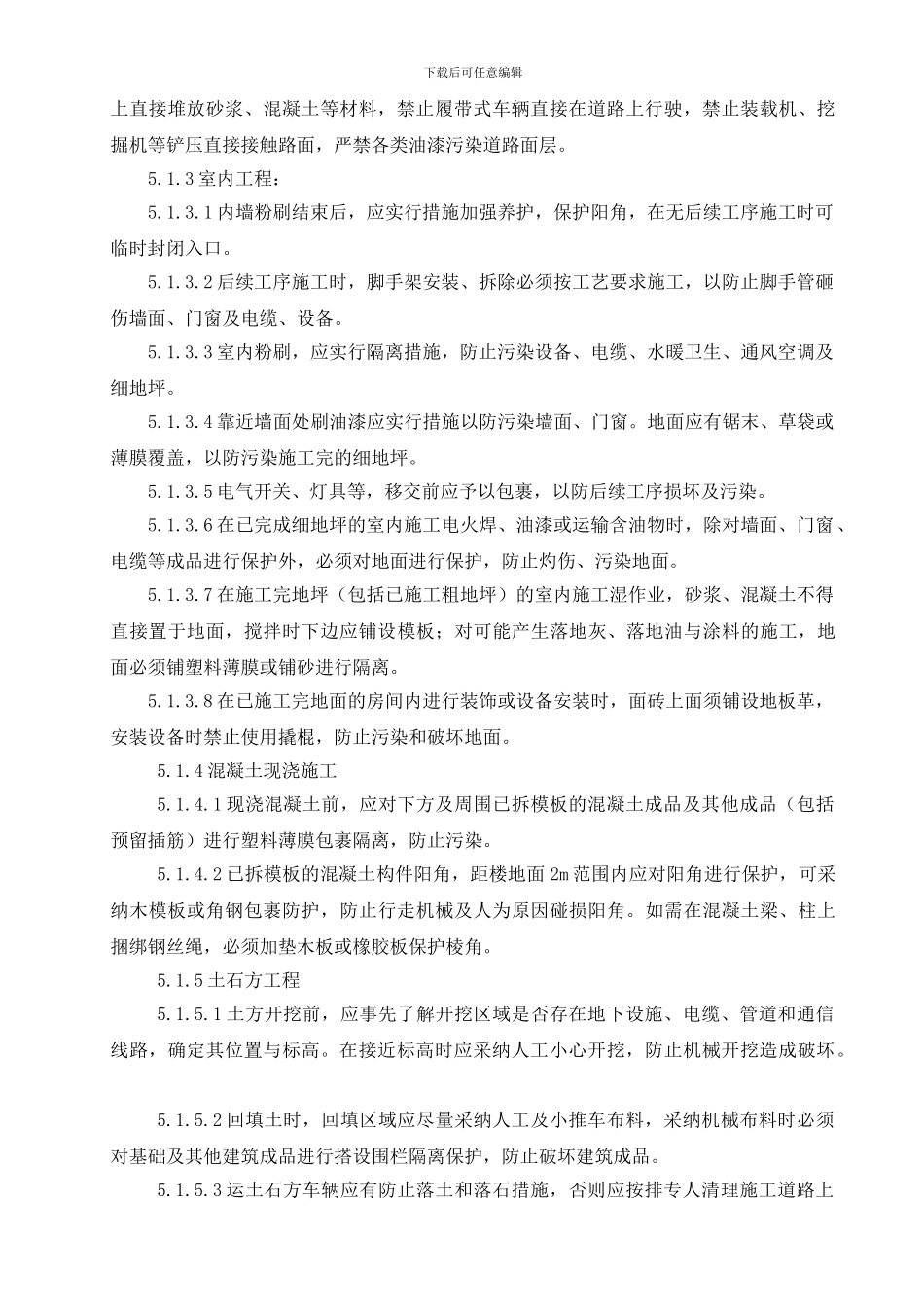

下载后可任意编辑 成品保护管理制度 编制: 审核: 批准: 宁夏电力建设工程公司吴忠热电项目部 1. 目的 下载后可任意编辑为强化现场成品保护管理,保护已完工程成品的完好性,免受人为破坏;提高全员保护成品的意识,保证成品不被污染,保持其原色,避开不必要的返工处理;杜绝二次污染和不必要的经济损失。 2. 适用范围 适用于吴忠热电厂所有工程项目及施工机械、公用设施的成品保护,包括已完成项目和在建的项目。 3. 总则 3.1 所有的施工项目,原则上谁施工谁保护;假如因保护措施未做或做得不彻底而使设备或工程成品损坏,造成经济损失或因此延误工期,则追究相关部门和个人的责任。 3.2 上道工序必须实行必要的保护措施,并提醒下道工序注意,下道工序注意爱护上道工序,谁损坏谁负责。对找不出损坏者,则由成品或设备的当前管理单位负责。 3.3 已办理工序交接的项目,由下一道工序的施工方对上一道工序的产品进行保护。 4. 职责 4.1 工程部、质控部是项目部成品保护的归口管理部门,各专业专工对本专业的成品保护进行过程控制的监督、考核。 4.2 各施工单位对本部门的成品保护负责,对现场工程的成品保护进行责任分解,落实到人,并根据项目部管理办法进行部门考核。 5. 具体规定 5.1 土建专业 5.1.1 沟道: 5.1.1.1 沟道完成后,应清理洁净,清理预埋件,移交给后序专业施工,后续工序完成后应清理洁净,验收合格后移交土建专业盖盖板。 5.1.1.2 沟道中有部分砖砌沟道,抗倾覆性差,一方面可能实行措施加临时支撑,一方面回填土应人工分层夯实回填,不得采纳机械碾压。对于强度未达到设计强度 75%以上、2m 范围内临时道路不得走重车。 5.1.1.3 在沟道周围挖土,应实行措施,防止弃土进入沟道内。 5.1.1.4 沟道施工应及时设施工排水设施,以减少雨水积存。 5.1.1.5 阴井、阀门井应有保护措施,防止机械撞坏,周围加刚性围栏防护。 5.1.1.6 临时施工道路过沟道处,应采纳临时加重盖板,若无加重盖板必须采纳路基板等措施跨越沟道,防止压坏沟道。 5.1.2 厂区道路:在厂区道路施工完后,混凝土路面应及时浇水养护,并设有警示标志,在强度达不到要求时,不得上人、上车,及时清理道路上的各类污染物,严禁在道路下载后可任意编辑上直接堆放砂浆、混凝土等材料,禁止履带式车辆直接在道路上行驶,禁止装载机、挖掘机等铲压直接接触路面,严禁各类油漆污染道路面层。 5.1.3 室内工程: 5.1.3....

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

5成品保护管理制度1

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
