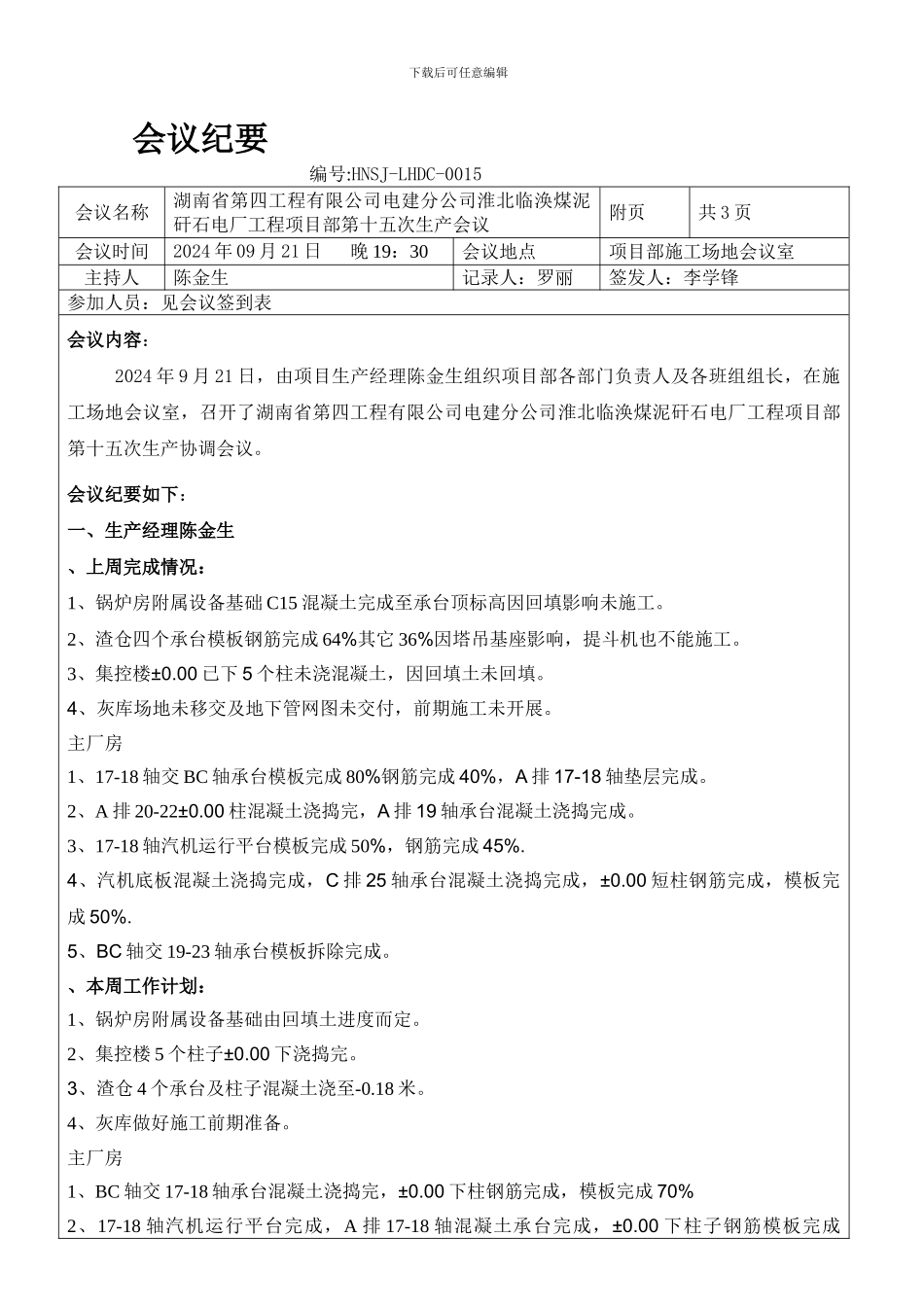

下载后可任意编辑会议纪要 编号:HNSJ-LHDC-0015会议名称湖南省第四工程有限公司电建分公司淮北临涣煤泥矸石电厂工程项目部第十五次生产会议附页共 3 页会议时间2024 年 09 月 21 日 晚 19:30会议地点项目部施工场地会议室主持人陈金生记录人:罗丽签发人:李学锋参加人员:见会议签到表会议内容: 2024 年 9 月 21 日,由项目生产经理陈金生组织项目部各部门负责人及各班组组长,在施工场地会议室,召开了湖南省第四工程有限公司电建分公司淮北临涣煤泥矸石电厂工程项目部第十五次生产协调会议
会议纪要如下:一、生产经理陈金生、上周完成情况:1、锅炉房附属设备基础 C15 混凝土完成至承台顶标高因回填影响未施工
2、渣仓四个承台模板钢筋完成 64%其它 36%因塔吊基座影响,提斗机也不能施工
3、集控楼±0
00 已下 5 个柱未浇混凝土,因回填土未回填
4、灰库场地未移交及地下管网图未交付,前期施工未开展
主厂房1、17-18 轴交 BC 轴承台模板完成 80%钢筋完成 40%,A 排 17-18 轴垫层完成
2、A 排 20-22±0
00 柱混凝土浇捣完,A 排 19 轴承台混凝土浇捣完成
3、17-18 轴汽机运行平台模板完成 50%,钢筋完成 45%
4、汽机底板混凝土浇捣完成,C 排 25 轴承台混凝土浇捣完成,±0
00 短柱钢筋完成,模板完成 50%
5、BC 轴交 19-23 轴承台模板拆除完成
、本周工作计划:1、锅炉房附属设备基础由回填土进度而定
2、集控楼 5 个柱子±0
00 下浇捣完
3、渣仓 4 个承台及柱子混凝土浇至-0
4、灰库做好施工前期准备
主厂房1、BC 轴交 17-18 轴承台混凝土浇捣完,±0

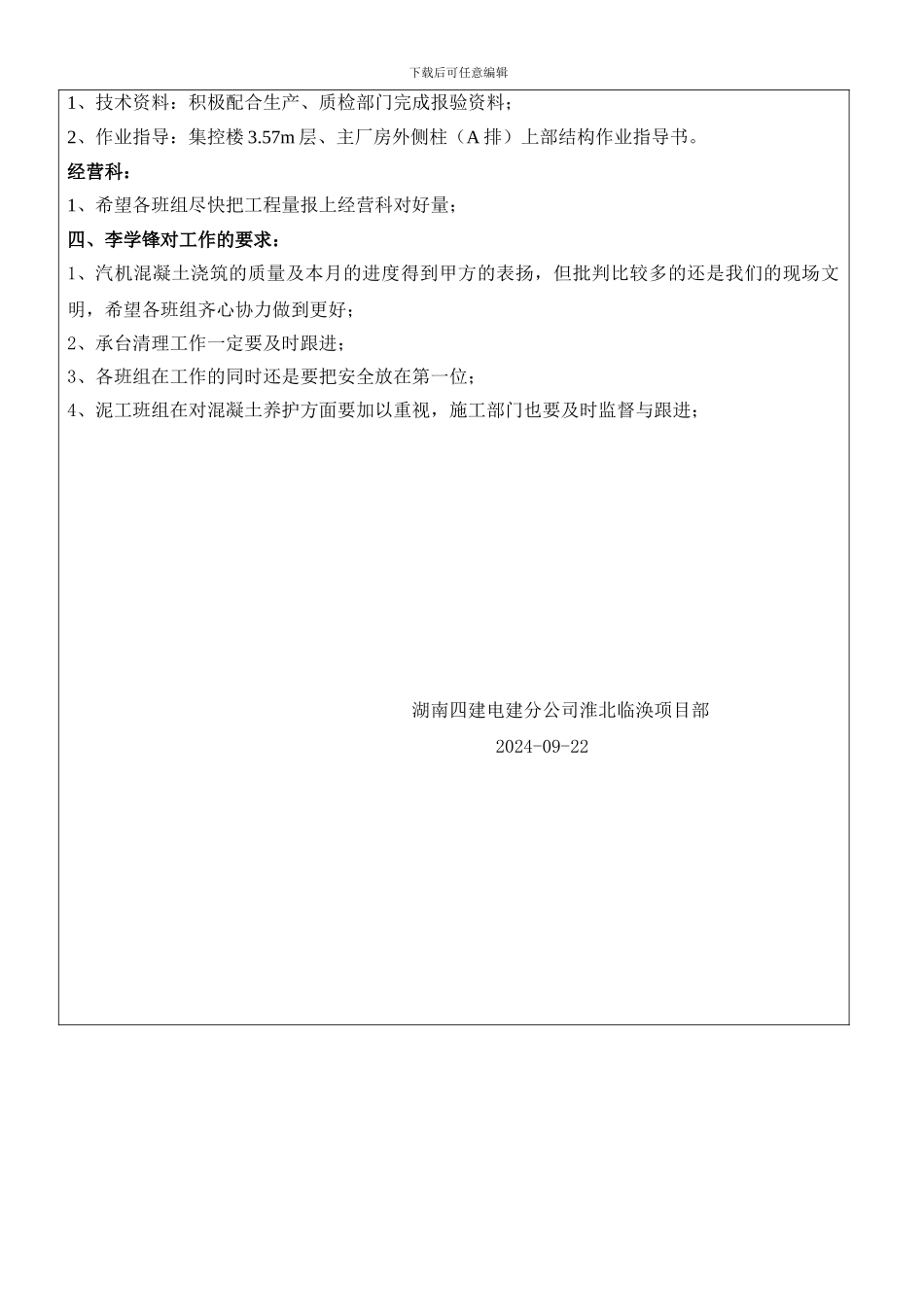

00 下柱钢筋完成,模板完成 70%2、17-18 轴汽机运行平台完成,A 排 17-18 轴混凝土承台完成,±0
