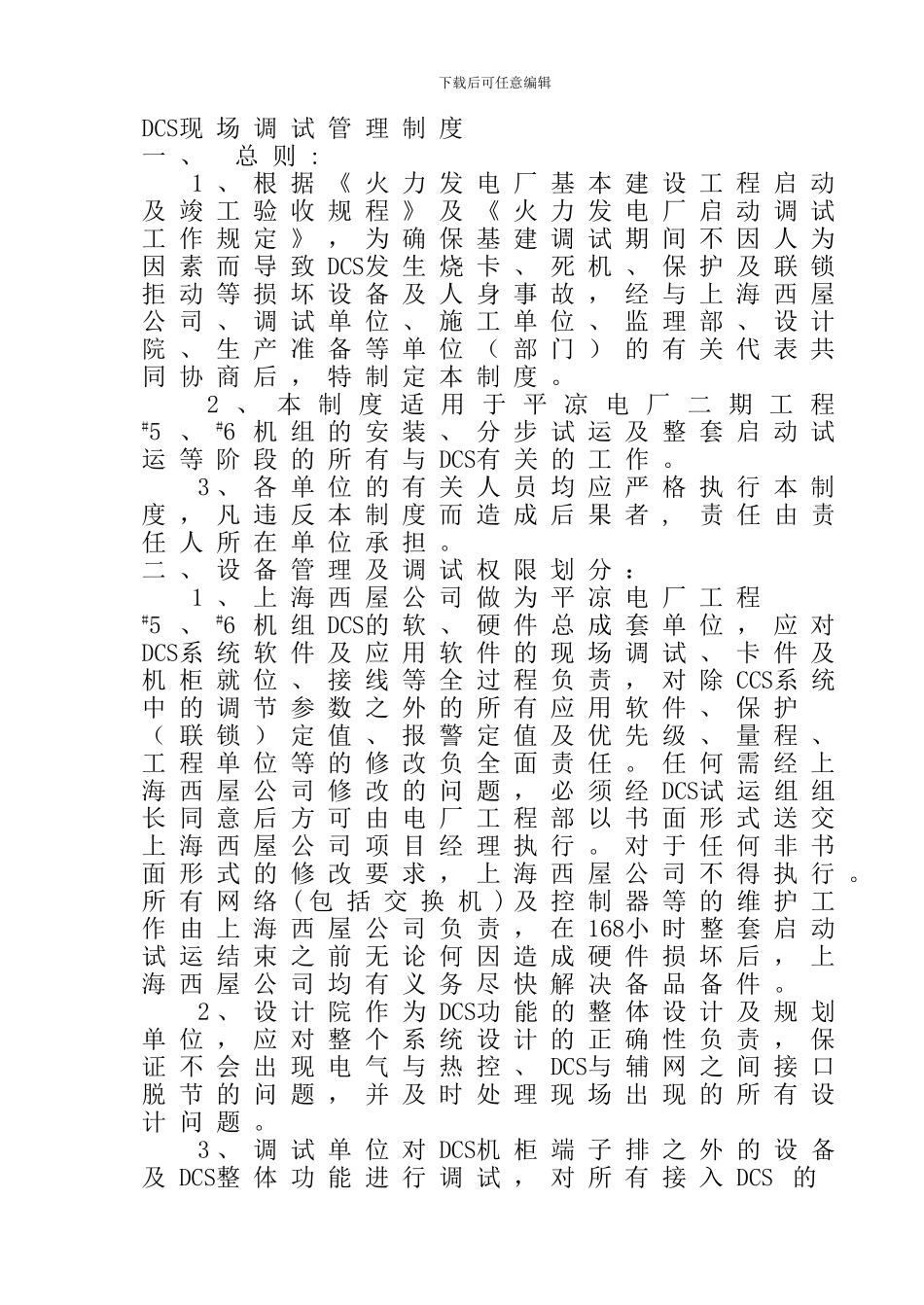

下载后可任意编辑DCS现 场 调 试 管 理 制 度一 、 总 则 : 1 、 根 据 《 火 力 发 电 厂 基 本 建 设 工 程 启 动及 竣 工 验 收 规 程 》 及 《 火 力 发 电 厂 启 动 调 试工 作 规 定 》 , 为 确 保 基 建 调 试 期 间 不 因 人 为因 素 而 导 致 DCS发 生 烧 卡 、 死 机 、 保 护 及 联 锁拒 动 等 损 坏 设 备 及 人 身 事 故 , 经 与 上 海 西 屋公 司 、 调 试 单 位 、 施 工 单 位 、 监 理 部 、 设 计院 、 生 产 准 备 等 单 位 ( 部 门 ) 的 有 关 代 表 共同 协 商 后 , 特 制 定 本 制 度 。 2 、 本 制 度 适 用 于 平 凉 电 厂 二 期 工 程#5 、#6 机 组 的 安 装 、 分 步 试 运 及 整 套 启 动 试运 等 阶 段 的 所 有 与 DCS有 关 的 工 作 。3 、 各 单 位 的 有 关 人 员 均 应 严 格 执 行 本 制度 , 凡 违 反 本 制 度 而 造 成 后 果 者 , 责 任 由 责任 人 所 在 单 位 承 担 。二 、 设 备 管 理 及 调 试 权 限 划 分 : 1 、 上 海 西 屋 公 司 做 为 平 凉 电 厂 工 程#5 、#6 机 组 DCS的 软 、 硬 件 总 成 套 单 位 , 应 对DCS系 统 软 件 及 应 用 软 件 的 现 场 调 试 、 卡 件 及机 柜 就 位 、 接 线 等 全 过 程 负 责 , 对 除 CCS系 统中 的 调 节 参 数 之 外 的 所 有 应 用 软 件 、 保 护( 联 锁 ) 定 值 、 报 警 定 值 及 优 先 级 、 量 程 、工 程 单 位 等 的 修 改 负 全 面 责 任 。 任 何 需 经 上海 西 屋 公 司 修 改 的 问 题 , 必 须 经 DCS试 运 组 组长 同 意 后 方 可 由 电 厂 工 程 部 以 书 面 形 式 送 交上 海 西 屋 公 司 项 目 经 理 执 行 。 对 于 任 何 非 书面 形 式 的 修 改 要 求 , 上 海 西 屋 公 司 不 得 执 行 。所 有 网 络 ( 包 括 交 换 机 ) 及 控 制 器 等 的 维 护 工作 由 上 海 西 屋 公 司 负 责 , 在 168小 时 整 套 启 动试...
