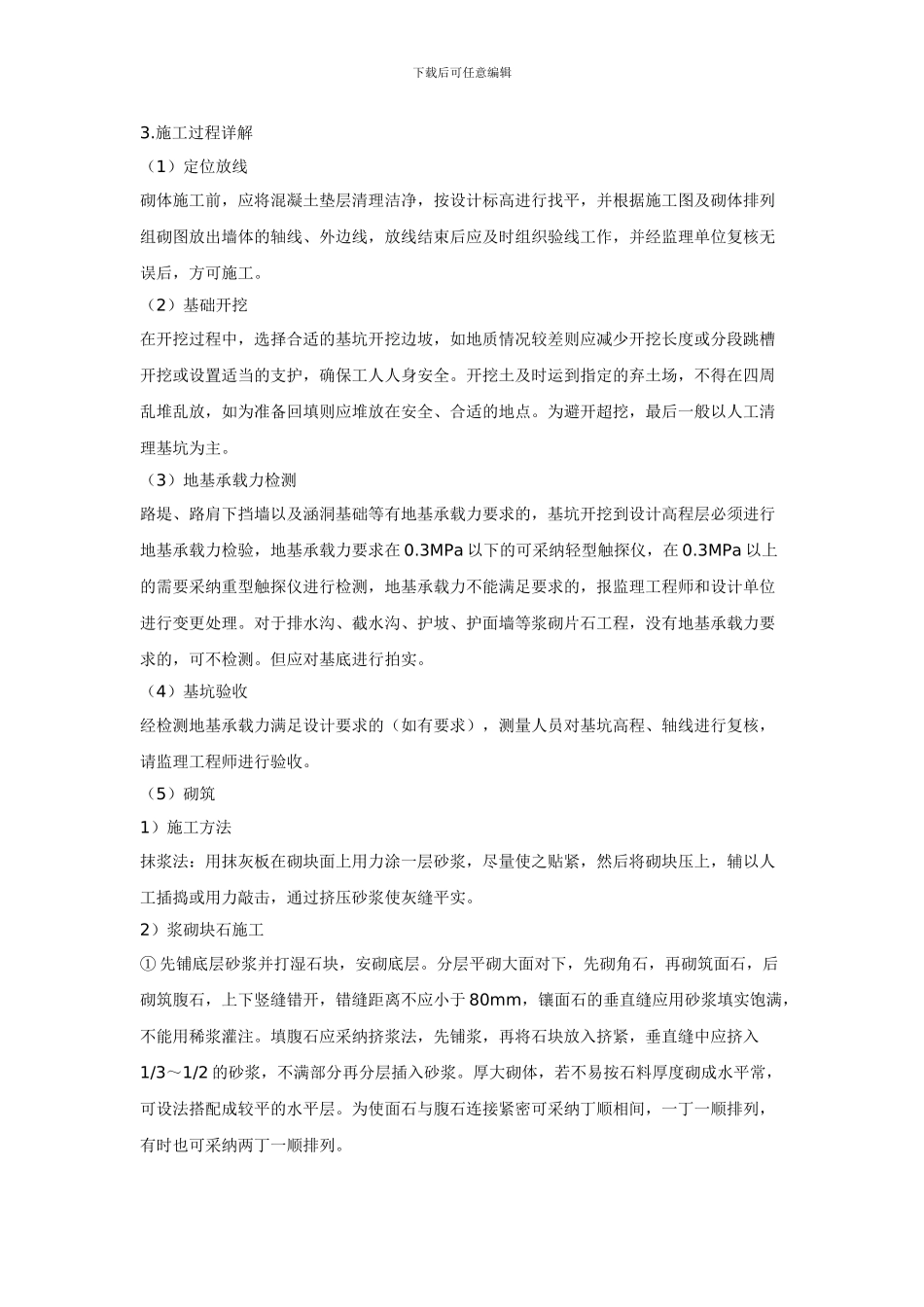

下载后可任意编辑某市政路基坡面防护浆砌工程块石抹浆法施工技术交底内容:1.施工准备(1)材料1)水泥:一般采纳强度等级 32.5 级普通硅酸盐水泥和矿渣硅酸盐水泥。水泥进场应有产品合格证和出厂检验报告,进场后应对强度、安定性及其他必要的性能指标进行取样复试,其质量必须符合现行国家标准《通用硅酸盐水泥》(GB 175— 2024)等的规定。当对水泥质量有怀疑或水泥出厂超过三个月时,在使用前必须进行复试,并按复试结果使用。不同品种的水泥不得混合使用。2)砂:宜采纳质地坚硬、级配良好且洁净的中粗砂,砂的含泥量不超过 3%,其质量应符合国家现行标准《普通混凝土用砂、石质量及检验方法标准》(JGJ52—2024)的要求,进场后应取样复验合格。3)水:宜采纳饮用水。当采纳其他水源时,其水质应符合国家现行标准《混凝土用水标准》(JGJ 63—2024)的规定。4)石材:质地均匀、无裂缝、不易风化。石材强度等级:MU120、MU100、MU80、MU60、MU50、MU40、MU30。5)块石:经加工而成的大致方正的石块,具有两个大致平行的面,其厚度 200~300mm,宽度约为厚度的 1~1.5 倍,长度约为厚度的 1.5~3 倍。(2)机具设备砂浆搅拌机或滚筒式搅拌机、原材料称重器具、钢管、扣件、木板、慢速卷扬机、工作平台材料、安全警示牌、安全绳、安全防护栏等。(3)作业条件1)石料、砂浆在坡面上运输的设施已完成。2)一般情况下,砌筑前应使石料表面湿润。3)砂浆的和易性、保水性能满足要求。(4)技术1)选择合适的砂浆及石料、预制块抬运方式,推举的抬运方式有搭设梯步人工背运、设置简易滑道卷扬机抬运、设置简易人字扒杆吊运。2)基坑地基承载力检测方案及验收标准。2.施工流程定位放线基坑开挖地基承载力检验基坑验收砌筑砌体外露面修整勾缝养护浆砌成品检测、验收下载后可任意编辑3.施工过程详解(1)定位放线砌体施工前,应将混凝土垫层清理洁净,按设计标高进行找平,并根据施工图及砌体排列组砌图放出墙体的轴线、外边线,放线结束后应及时组织验线工作,并经监理单位复核无误后,方可施工。(2)基础开挖在开挖过程中,选择合适的基坑开挖边坡,如地质情况较差则应减少开挖长度或分段跳槽开挖或设置适当的支护,确保工人人身安全。开挖土及时运到指定的弃土场,不得在四周乱堆乱放,如为准备回填则应堆放在安全、合适的地点。为避开超挖,最后一般以人工清理基坑为主。(3)地基承载力检测路堤、路肩下挡墙以及涵洞基础等有地基承...
