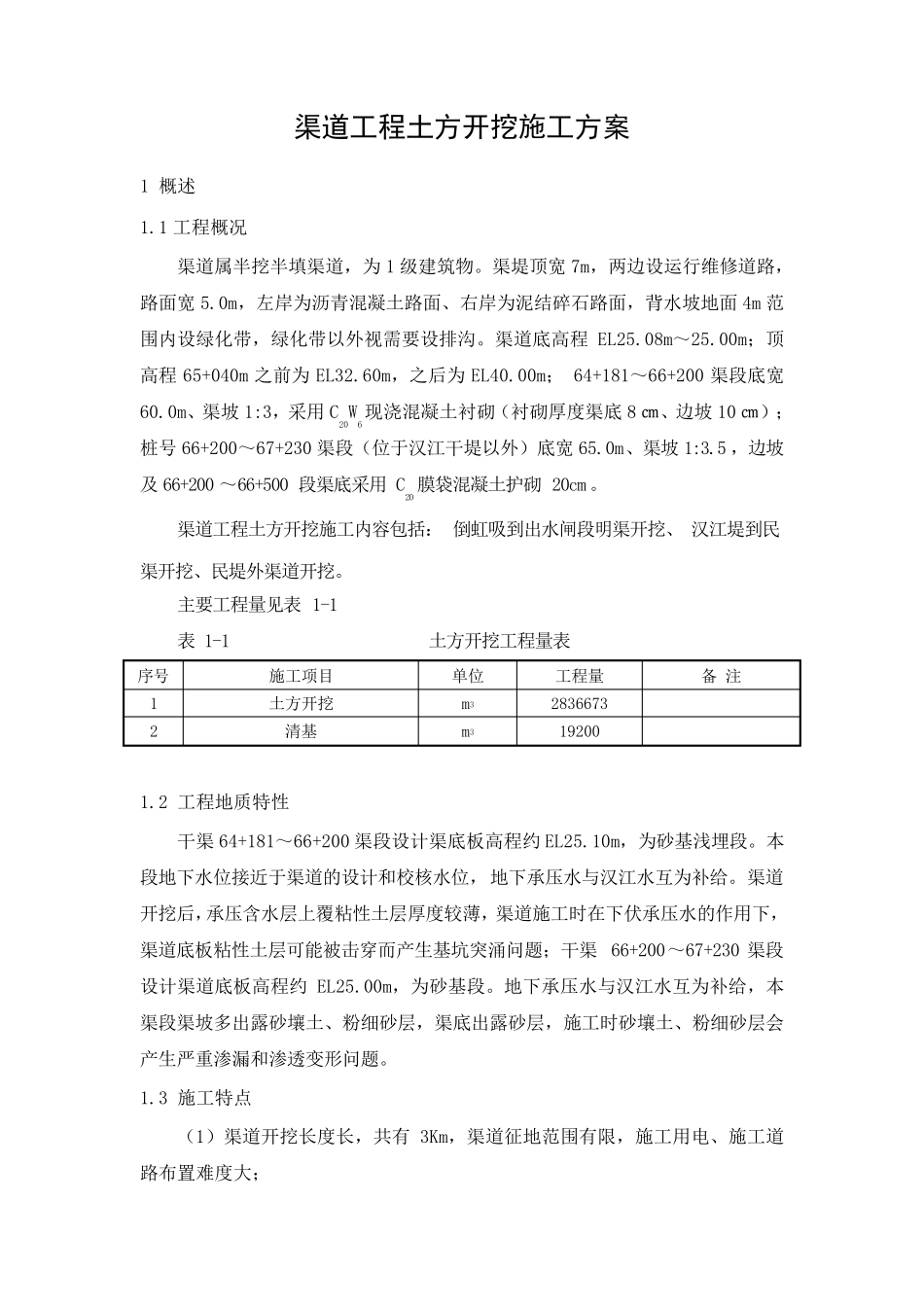

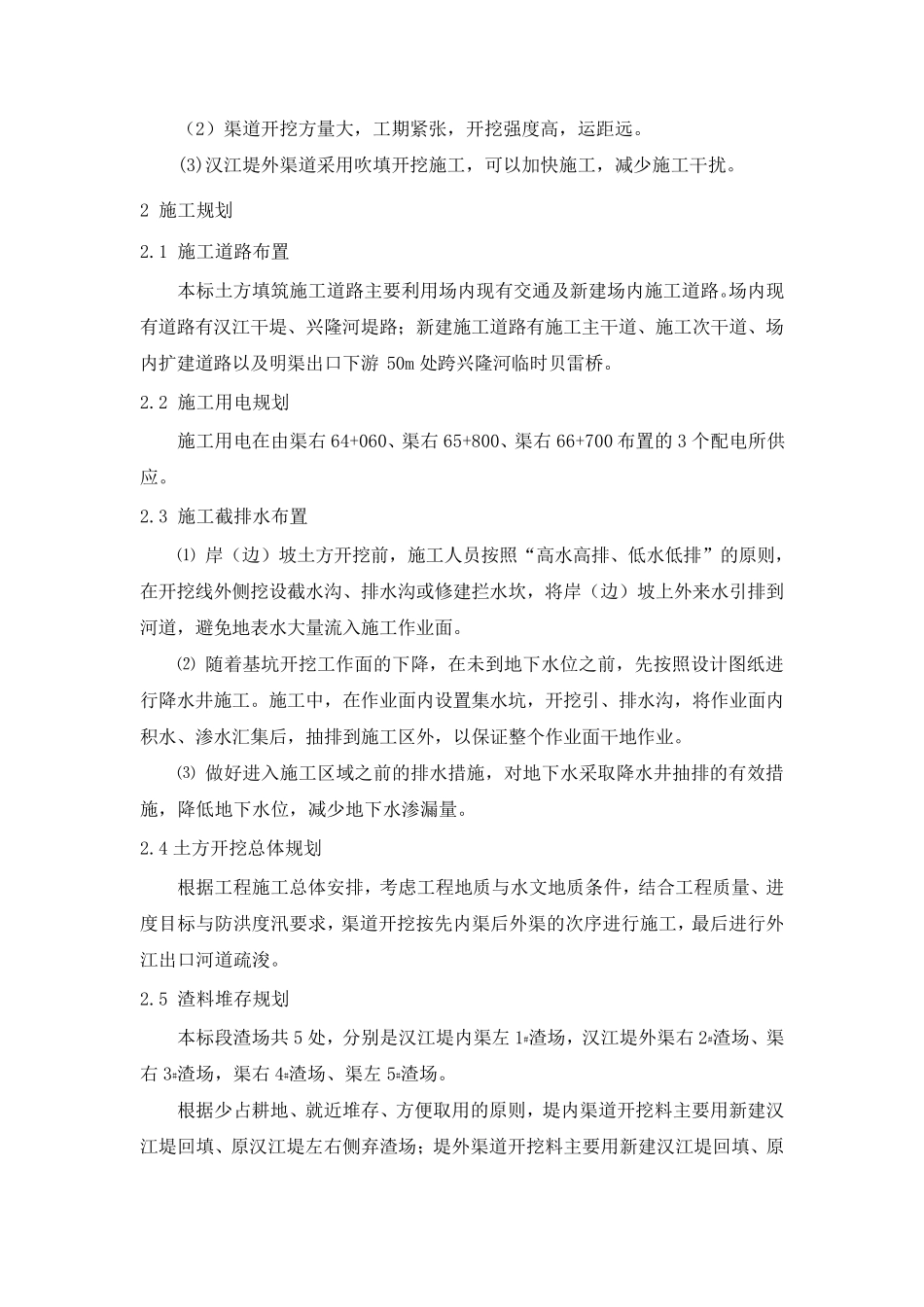

南水北调中线一期引江济汉工程 高石碑枢纽土建及金结、电气设备安装工程施工 渠道工程土方开挖施工方案 葛 洲 坝 集 团 第 一工程有限公司 引江济汉高石碑枢纽工程施工项目部 二○一一年八月 渠道工程土方开挖施工方案 1 概述 1
1 工程概况 渠道属半挖半填渠道,为1 级建筑物
渠堤顶宽7m,两边设运行维修道路,路面宽5
0m,左岸为沥青混凝土路面、右岸为泥结碎石路面,背水坡地面4m 范围内设绿化带,绿化带以外视需要设排沟
渠道底高程EL25
08m~25
00m;顶高程65+040m 之前为EL32
60m,之后为EL40
00m; 64+181~66+200 渠段底宽60
0m、渠坡 1:3,采用 C20W6现浇混凝土衬砌(衬砌厚度渠底 8 ㎝、边坡 10 ㎝);桩号 66+200~67+230 渠段(位于汉江干堤以外)底宽65
0m、渠坡 1:3
5 ,边坡及 66+200 ~66+500 段渠底采用 C20 膜袋混凝土护砌 20cm
渠道工程土方开挖施工内容包括: 倒虹吸到出水闸段明渠开挖、 汉江堤到民渠开挖、民堤外渠道开挖
主要工程量见表 1-1 表 1-1 土方开挖工程量表 序号 施工项目 单位 工程量 备 注 1 土方开挖 m3 2836673 2 清基 m3 19200 1
2 工程地质特性 干渠64+181~66+200 渠段设计渠底板高程约 EL25
10m,为砂基浅埋段
本段地下水位接近于渠道的设计和校核水位,地下承压水与汉江水互为补给
渠道开挖后,承压含水层上覆粘性土层厚度较薄,渠道施工时在下伏承压水的作用下,渠道底板粘性土层可能被击穿而产生基坑突 涌 问 题 ;干渠66+200~67+230 渠段设计渠道底板高程约 EL25
00m,为砂基段
地下承压水与汉江水互为补给,本渠段渠坡多 出露 砂壤 土、粉 细 砂层,渠底出露 砂层,施工时砂壤 土
