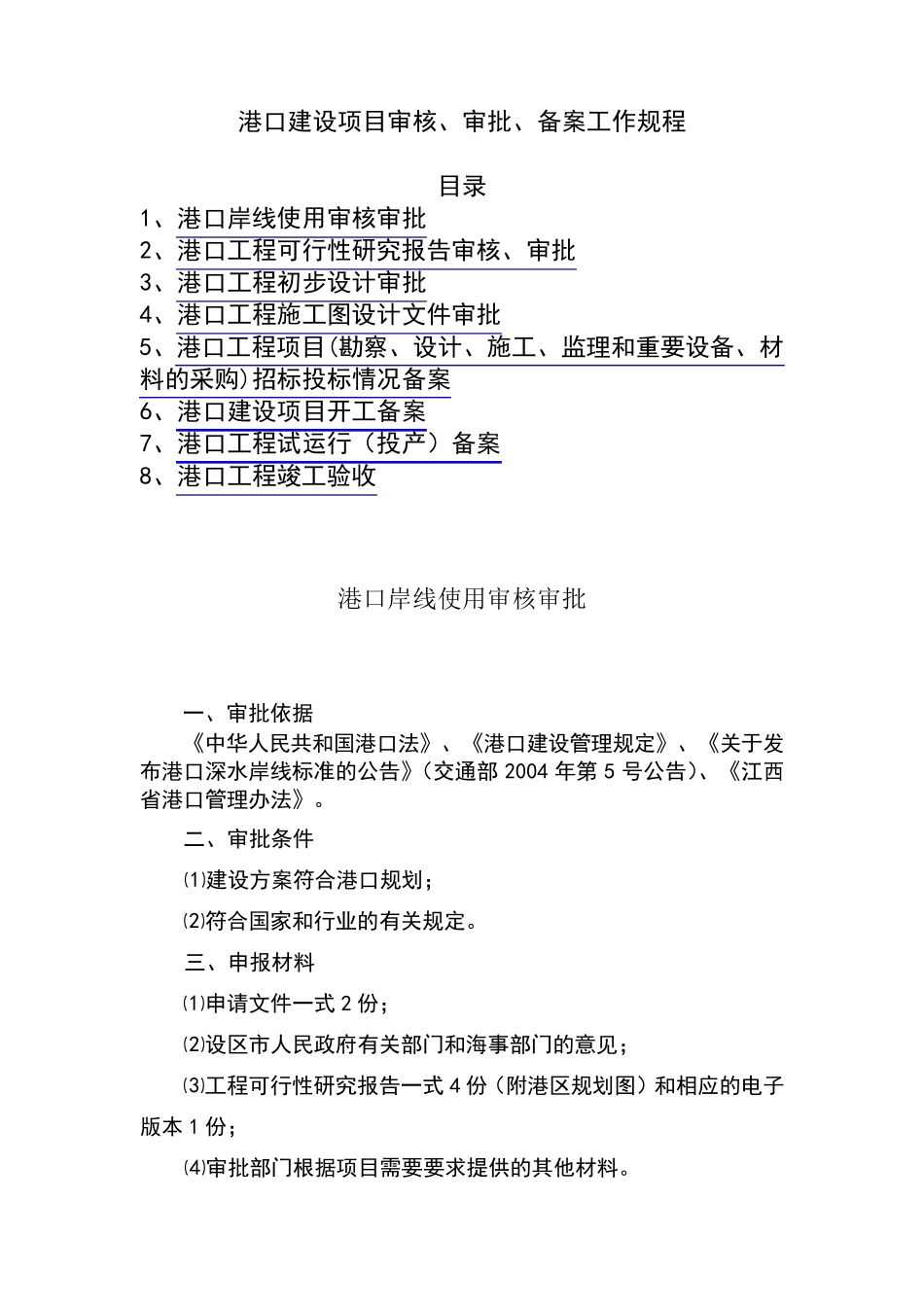

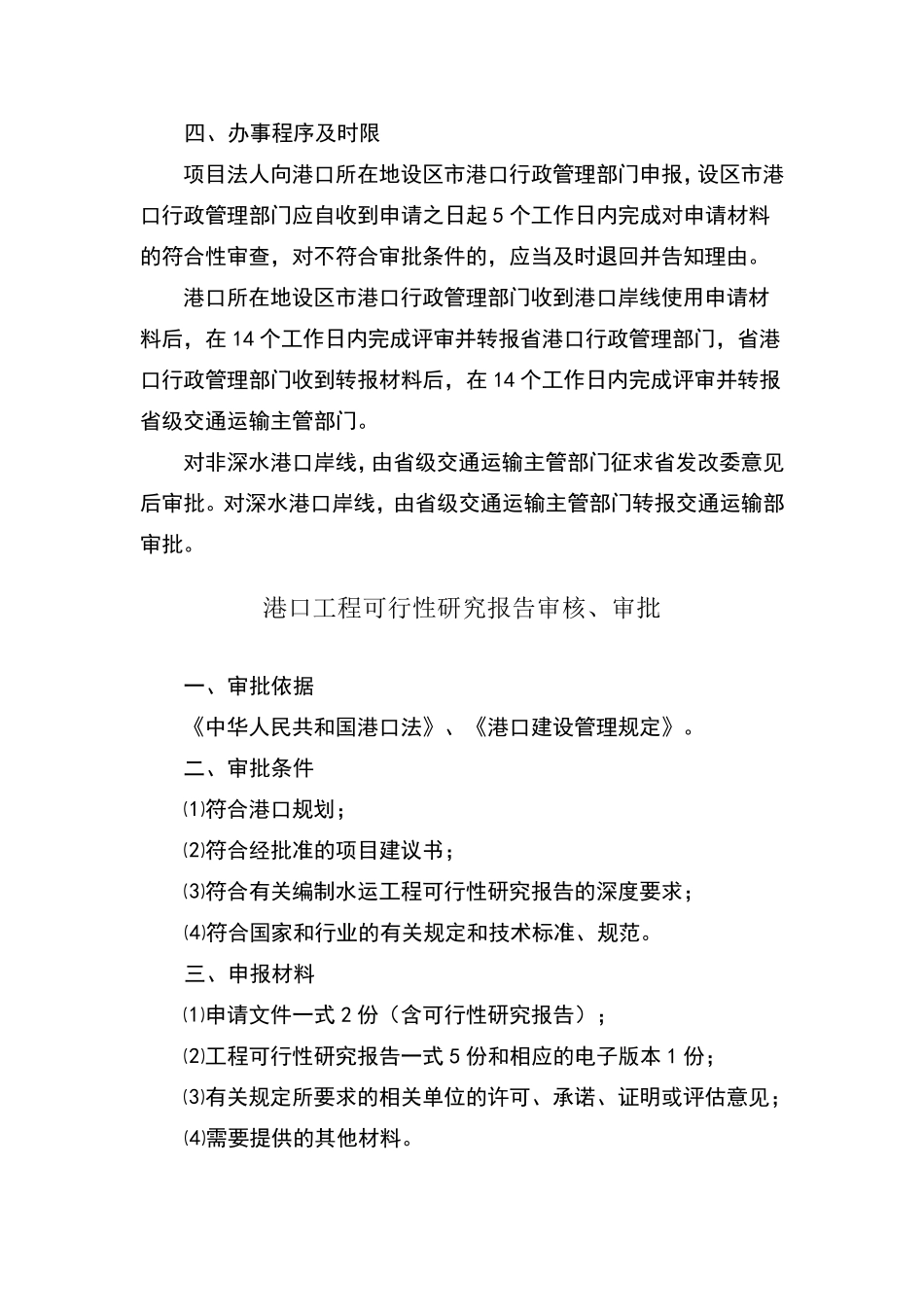

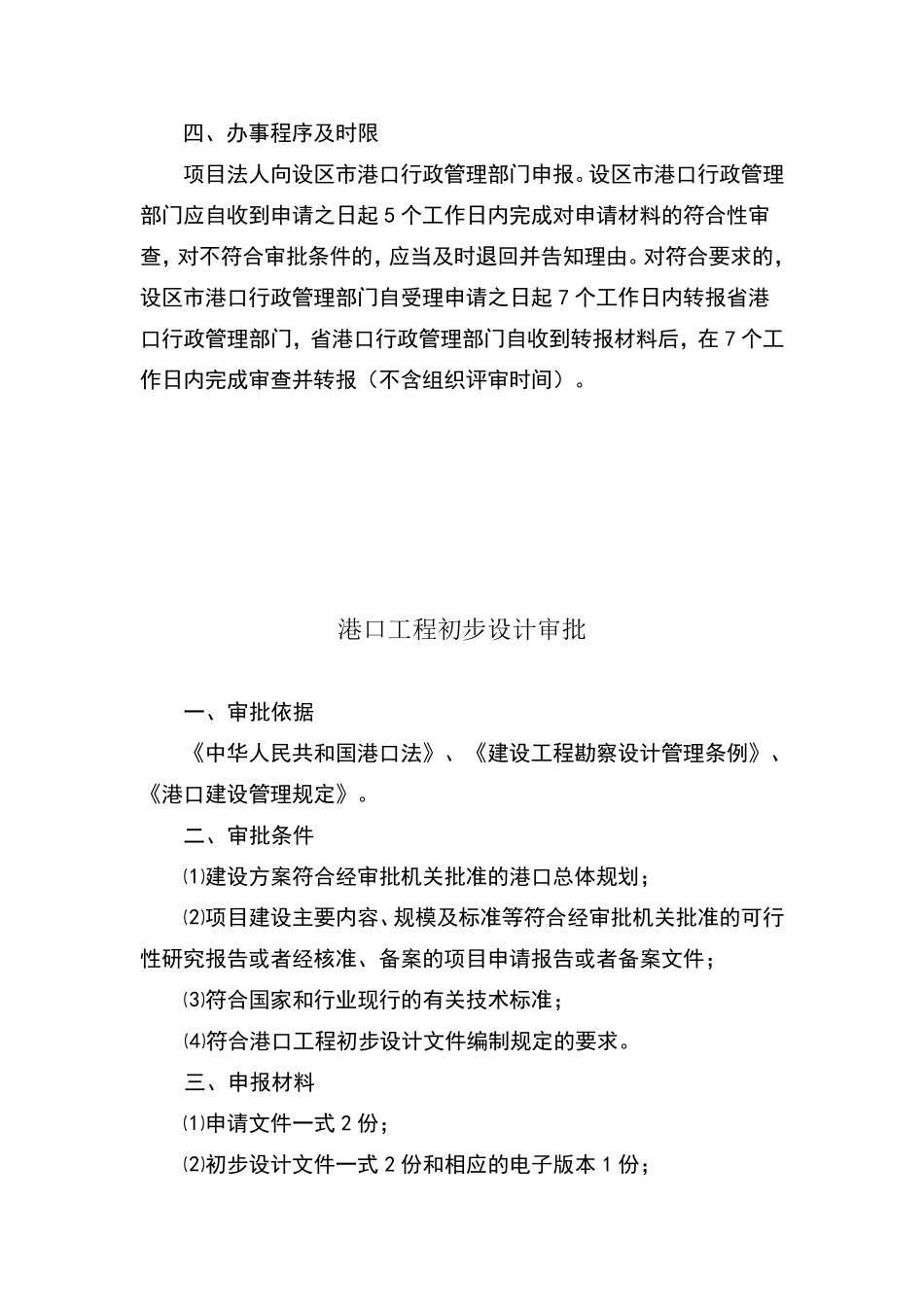

港口建设项目审核、审批、备案工作规程 目录 1、港口岸线使用审核审批 2、港口工程可行性研究报告审核、审批 3、港口工程初步设计审批 4、港口工程施工图设计文件审批 5、港口工程项目(勘察、设计、施工、监理和重要设备、材料的采购)招标投标情况备案 6、港口建设项目开工备案 7、港口工程试运行(投产)备案 8、港口工程竣工验收 港口岸线使用审核审批 一、审批依据 《中华人民共和国港口法》、《港口建设管理规定》、《关于发 布港口深水岸线标准的公告》(交通部2004 年第5 号公告)、《江西省港口管理办法》。 二、审批条件 ⑴建设方案符合港口规划; ⑵符合国家和行业的有关规定。 三、申报材料 ⑴申请文件一式 2 份; ⑵设区市人民政府有关部门和海事部门的意见; ⑶工程可行性研究报告一式 4 份(附港区规划图)和相应的电子版本 1 份; ⑷审批部门根据项目需要要求提供的其他材料。 四、办事程序及时限 项目法人向港口所在地设区市港口行政管理部门申报,设区市港口行政管理部门应自收到申请之日起5 个工作日内完成对申请材料的符合性审查,对不符合审批条件的,应当及时退回并告知理由。 港口所在地设区市港口行政管理部门收到港口岸线使用申请材料后,在14 个工作日内完成评审并转报省港口行政管理部门,省港口行政管理部门收到转报材料后,在14 个工作日内完成评审并转报省级交通运输主管部门。 对非深水港口岸线,由省级交通运输主管部门征求省发改委意见后审批。对深水港口岸线,由省级交通运输主管部门转报交通运输部审批。 港口工程可行性研究报告审核、审批 一、审批依据 《中华人民共和国港口法》、《港口建设管理规定》。 二、审批条件 ⑴符合港口规划; ⑵符合经批准的项目建议书; ⑶符合有关编制水运工程可行性研究报告的深度要求; ⑷符合国家和行业的有关规定和技术标准、规范。 三、申报材料 ⑴申请文件一式 2 份(含可行性研究报告); ⑵工程可行性研究报告一式 5 份和相应的电子版本 1 份; ⑶有关规定所要求的相关单位的许可、承诺、证明或评估意见; ⑷需要提供的其他材料。 四、办事程序及时限 项目法人向设区市港口行政管理部门申报。设区市港口行政管理部门应自收到申请之日起5 个工作日内完成对申请材料的符合性审查,对不符合审批条件的,应当及时退回并告知理由。对符合要求的,设区市港口行政管理部门自受理申请之日起7 个工作日内转报省港口行...
