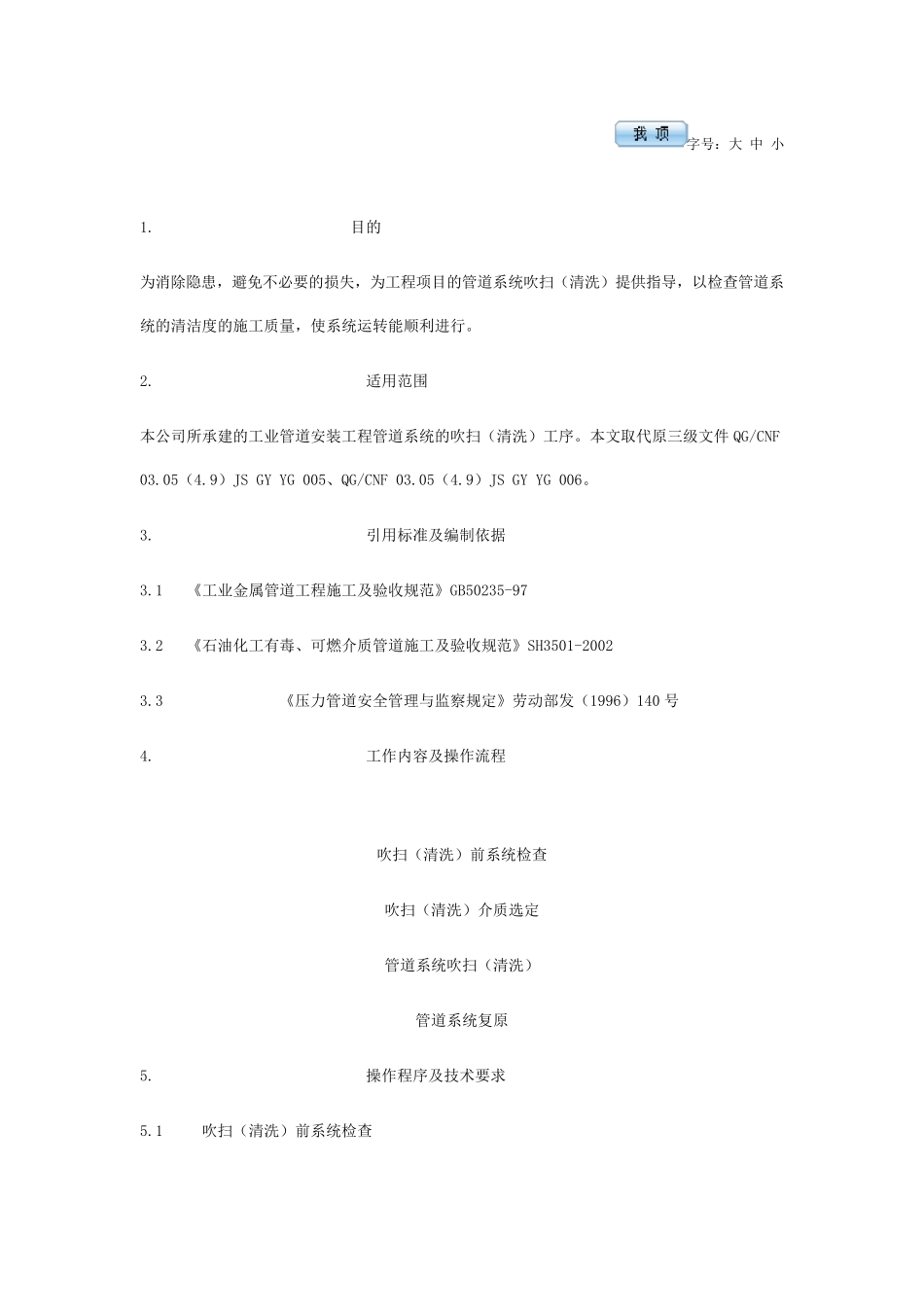

目的 为消除隐患,避免不必要的损失,为工程项目的管道系统吹扫(清洗)提供指导,以检查管道系统的清洁度的施工质量,使系统运转能顺利进行
适用范围 本公司所承建的工业管道安装工程管道系统的吹扫(清洗)工序
本文取代原三级文件QG/CNF 03
9)JS GY YG 005、QG/CNF 03
9)JS GY YG 006
引用标准及编制依据 3
1 《工业金属管道工程施工及验收规范》GB50235-97 3
2 《石油化工有毒、可燃介质管道施工及验收规范》SH3501-2002 3
3 《压力管道安全管理与监察规定》劳动部发(1996)140 号 4
工作内容及操作流程 吹扫(清洗)前系统检查 吹扫(清洗)介质选定 管道系统吹扫(清洗) 管道系统复原 5
操作程序及技术要求 5

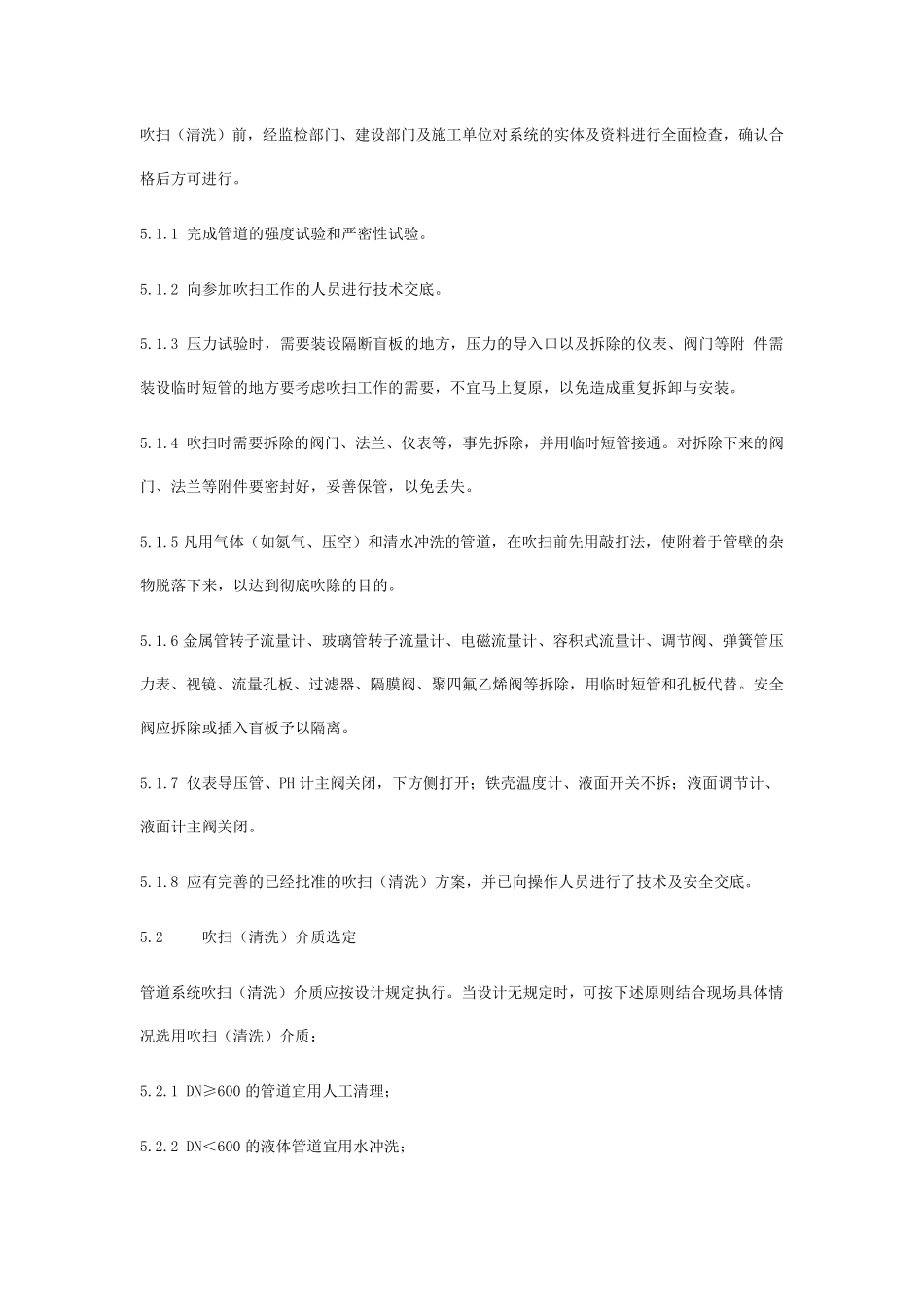

1 吹扫(清洗)前系统检查 吹 扫 ( 清 洗 ) 前 , 经 监 检 部 门 、 建 设 部 门 及 施 工 单 位 对 系 统 的 实 体 及 资 料 进 行 全 面 检 查 , 确 认 合格 后 方 可 进 行
1 完 成 管 道 的 强 度 试 验 和 严 密 性 试 验
2 向 参 加 吹 扫 工 作 的 人 员 进 行 技 术 交 底
3 压 力 试 验 时 , 需 要 装 设 隔 断 盲 板 的 地 方 , 压 力 的 导 入 口 以 及 拆 除 的 仪 表 、 阀 门 等 附 件 需装 设 临 时 短 管 的 地 方 要 考 虑 吹 扫 工 作 的 需 要 , 不 宜 马 上 复 原 , 以 免 造 成 重 复 拆 卸 与 安 装
4 吹 扫 时 需 要 拆 除 的 阀 门 、 法 兰 、 仪 表 等 , 事 先 拆 除 , 并 用 临 时 短 管 接 通

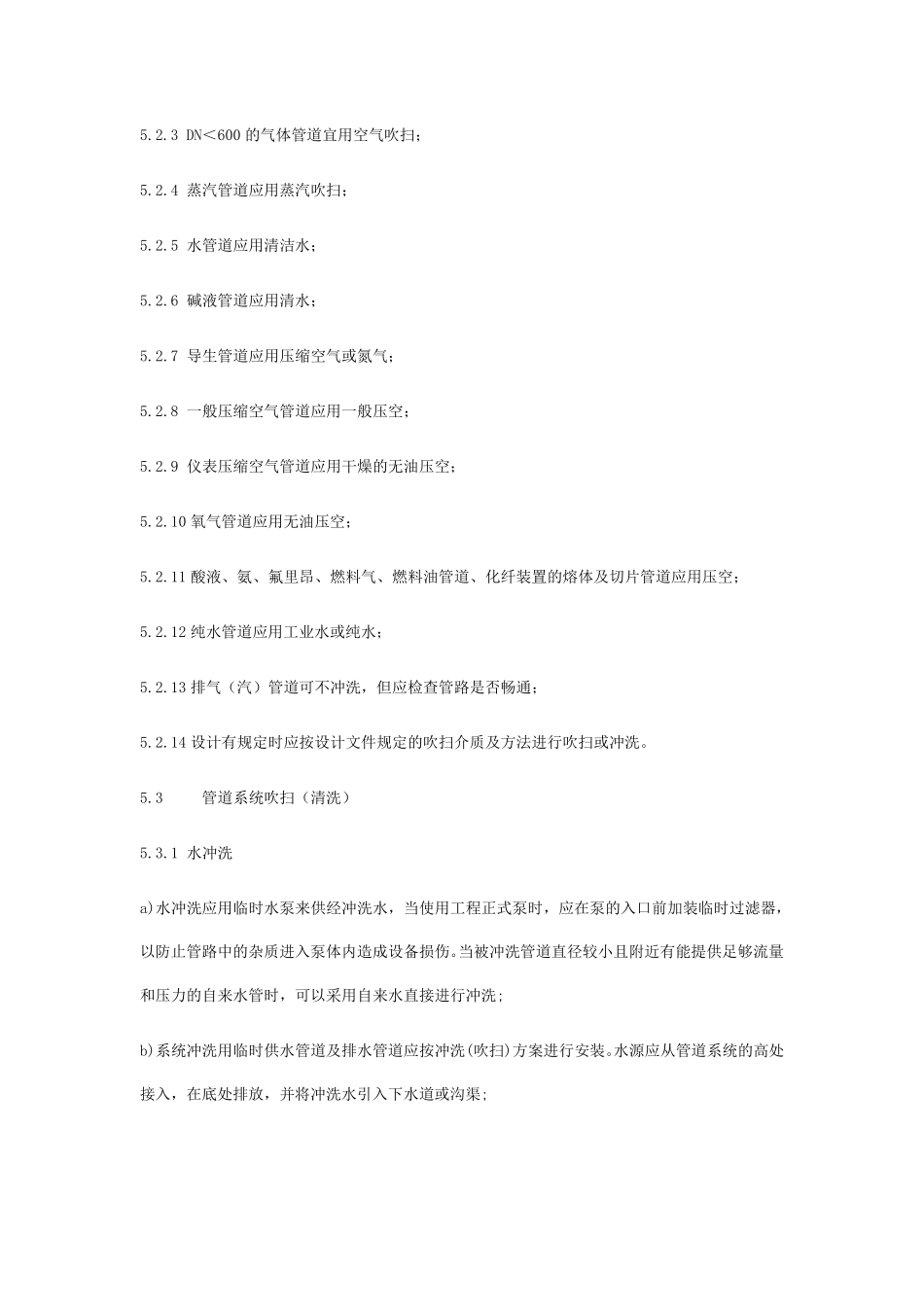

对 拆 除 下
